これからの暮らしに寄り添う快適な住まい 2階リビング&エレベーター付き SE構法2階建ての『涼温な家』
さいたま市大宮区S様邸 注文住宅

建築レポート|全物件
建築中レポート
- 1. 2026年04月14日
-

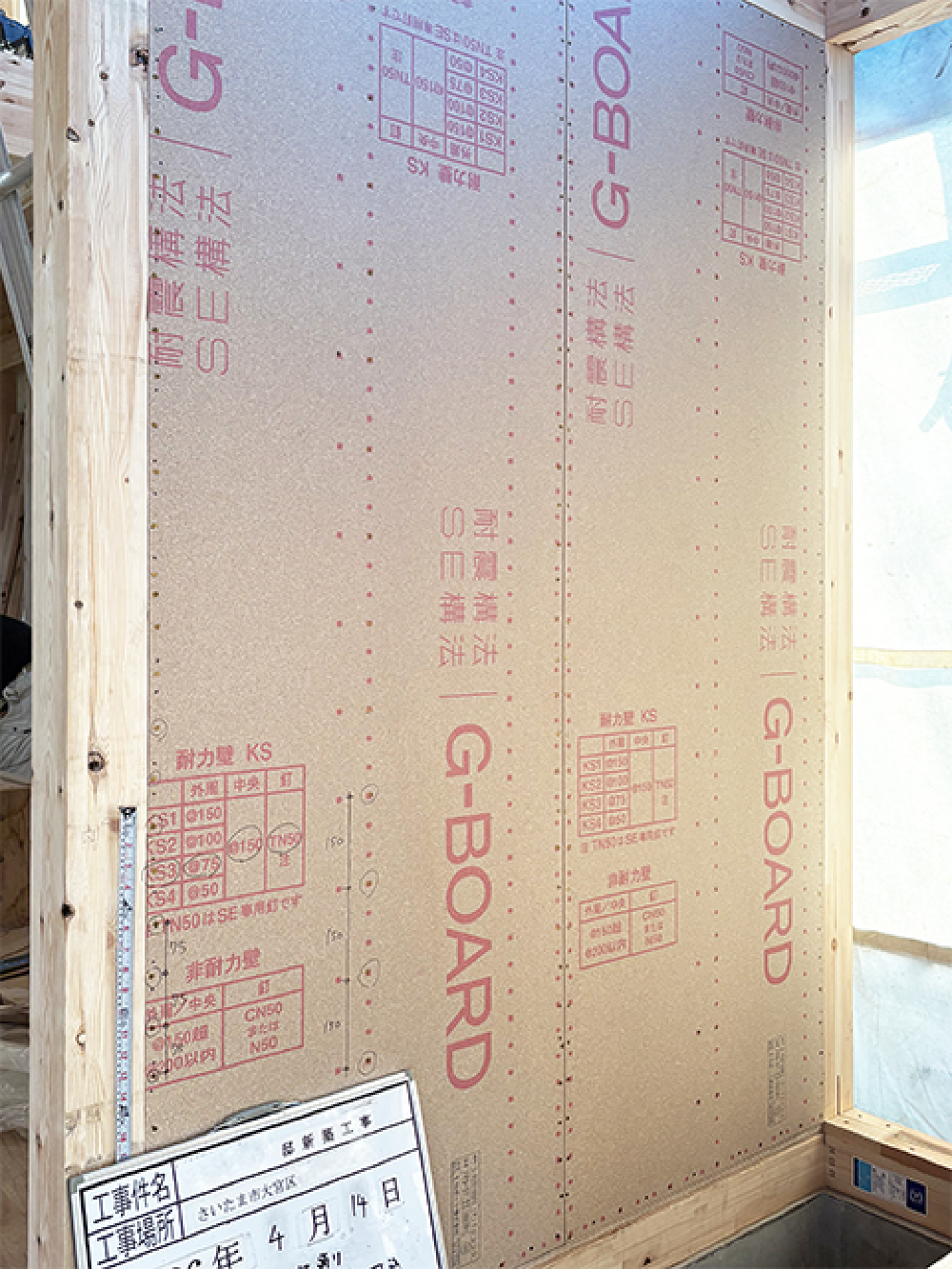

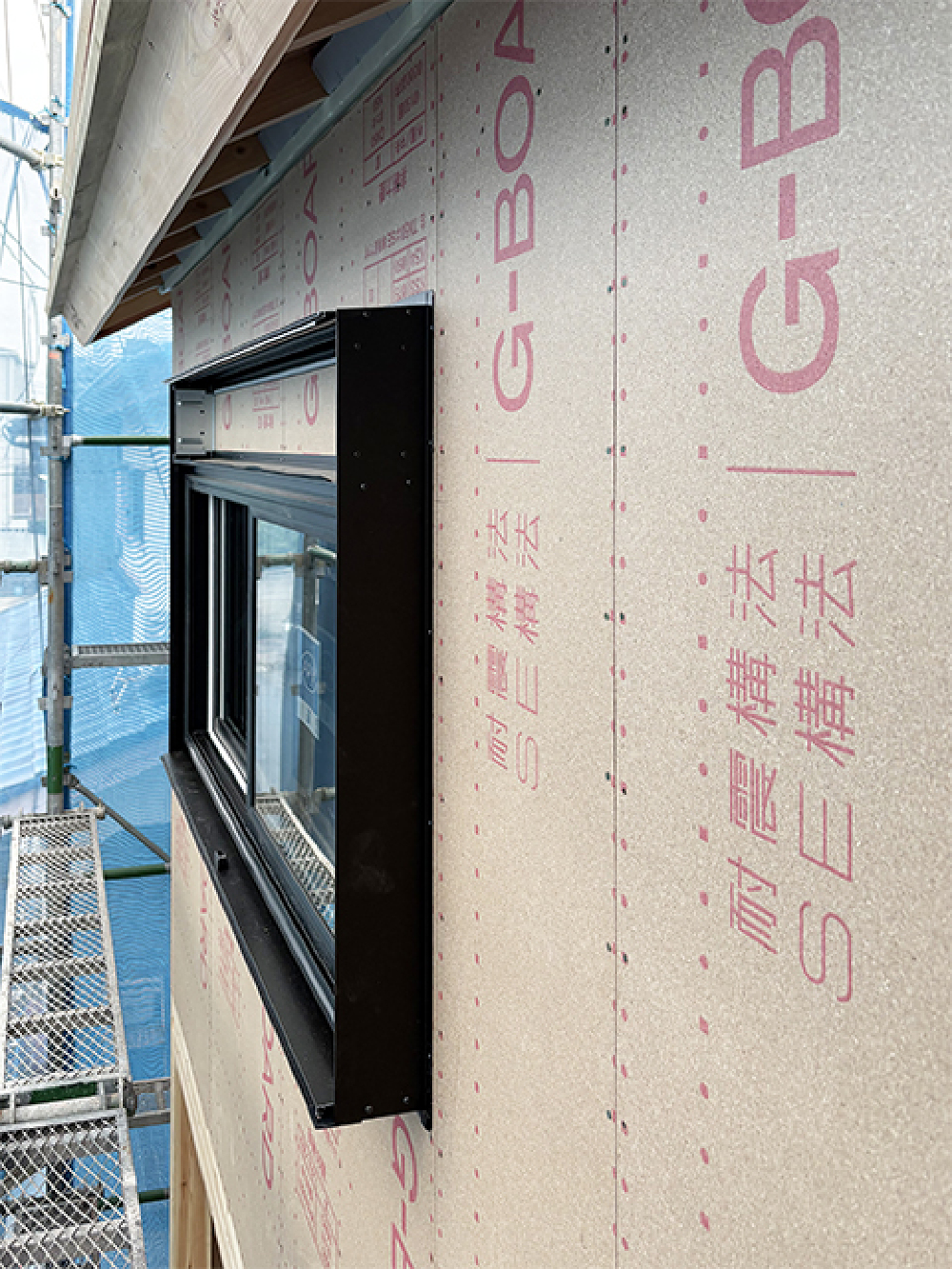

高耐力壁
SE構法の高耐力壁『G-BOARD』が施工されました。
- 2. 2026年04月14日
-
屋根工事(アスファルトルーフィング)
野地合板の上に改質アスファルトルーフィングが張られました。
- 3. 2026年04月13日
-

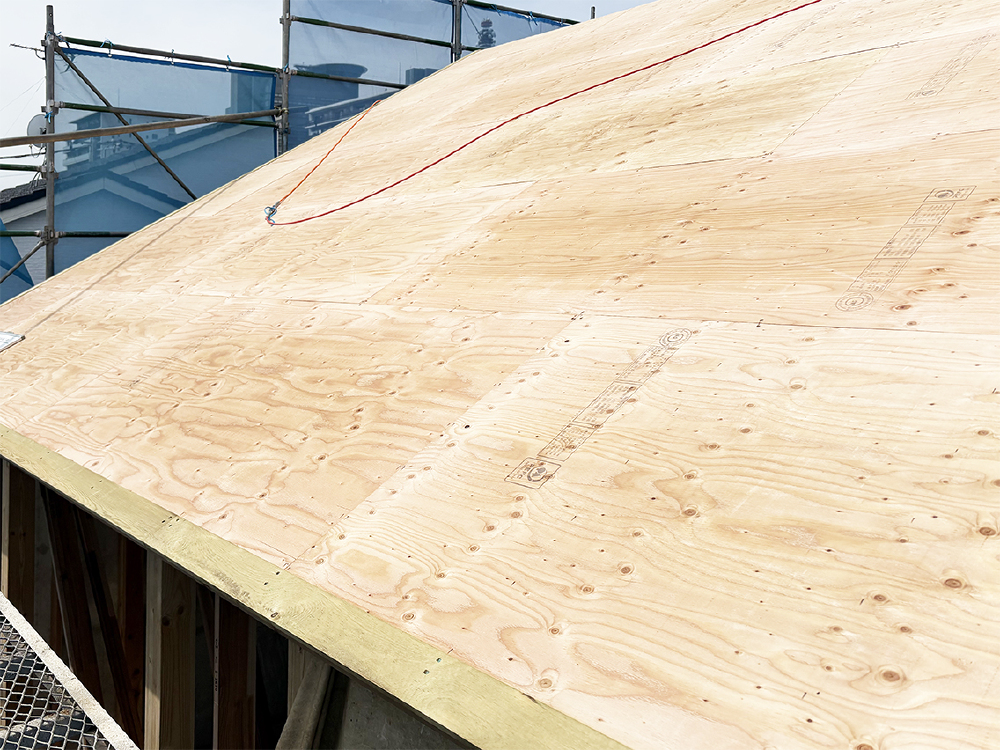

屋根工事(野地合板)
野地合板が張られました。ここまででもハウスメーカーやローコスト住宅との違いが歴然です。
- 4. 2026年04月13日
-

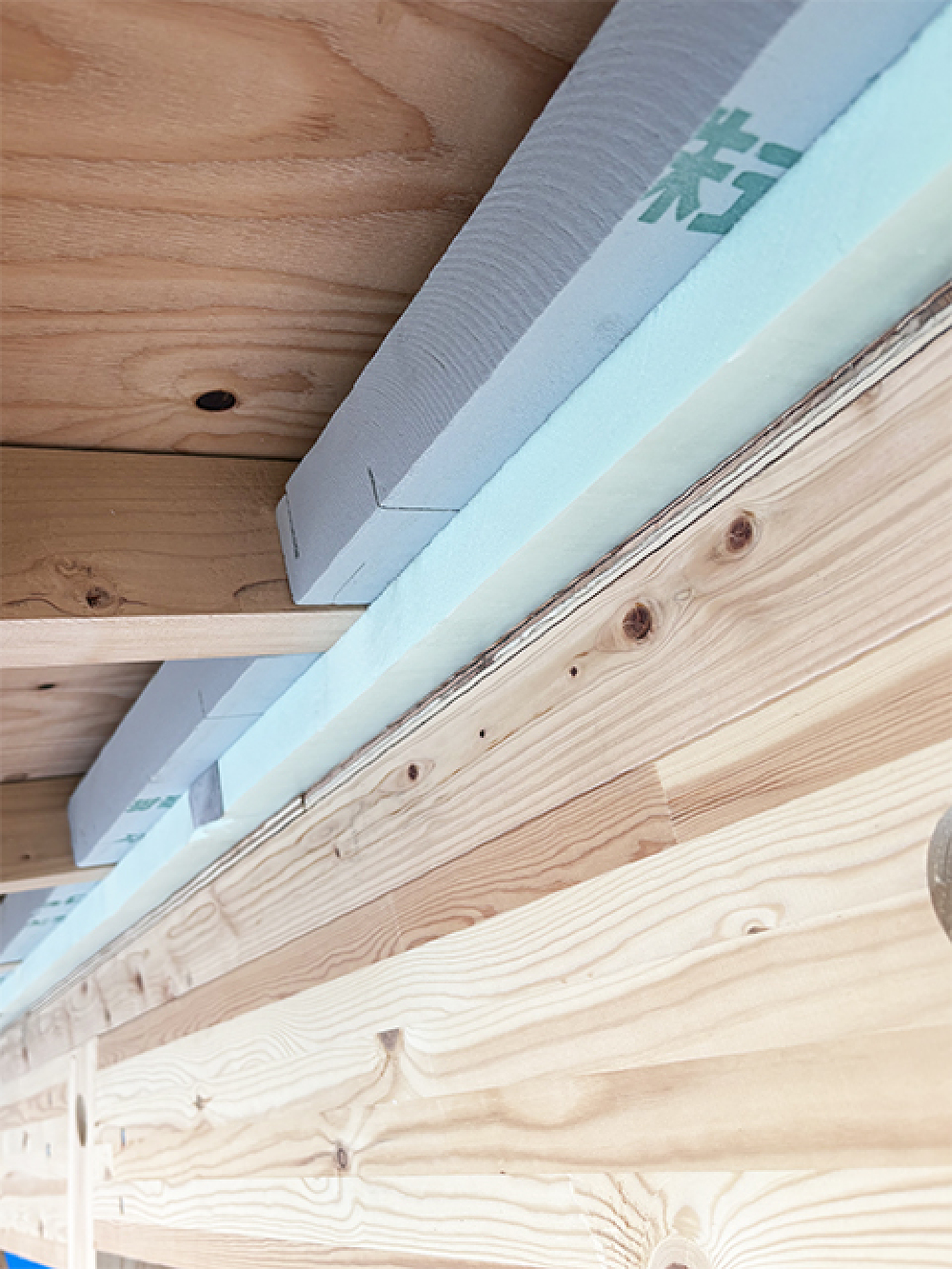

屋根工事(断熱材三層目)
三層目の断熱材施工が完了しました。一層目の断熱材はこの状態からは見えませんが、しっかりと施工しています。
- 5. 2026年04月10日
-

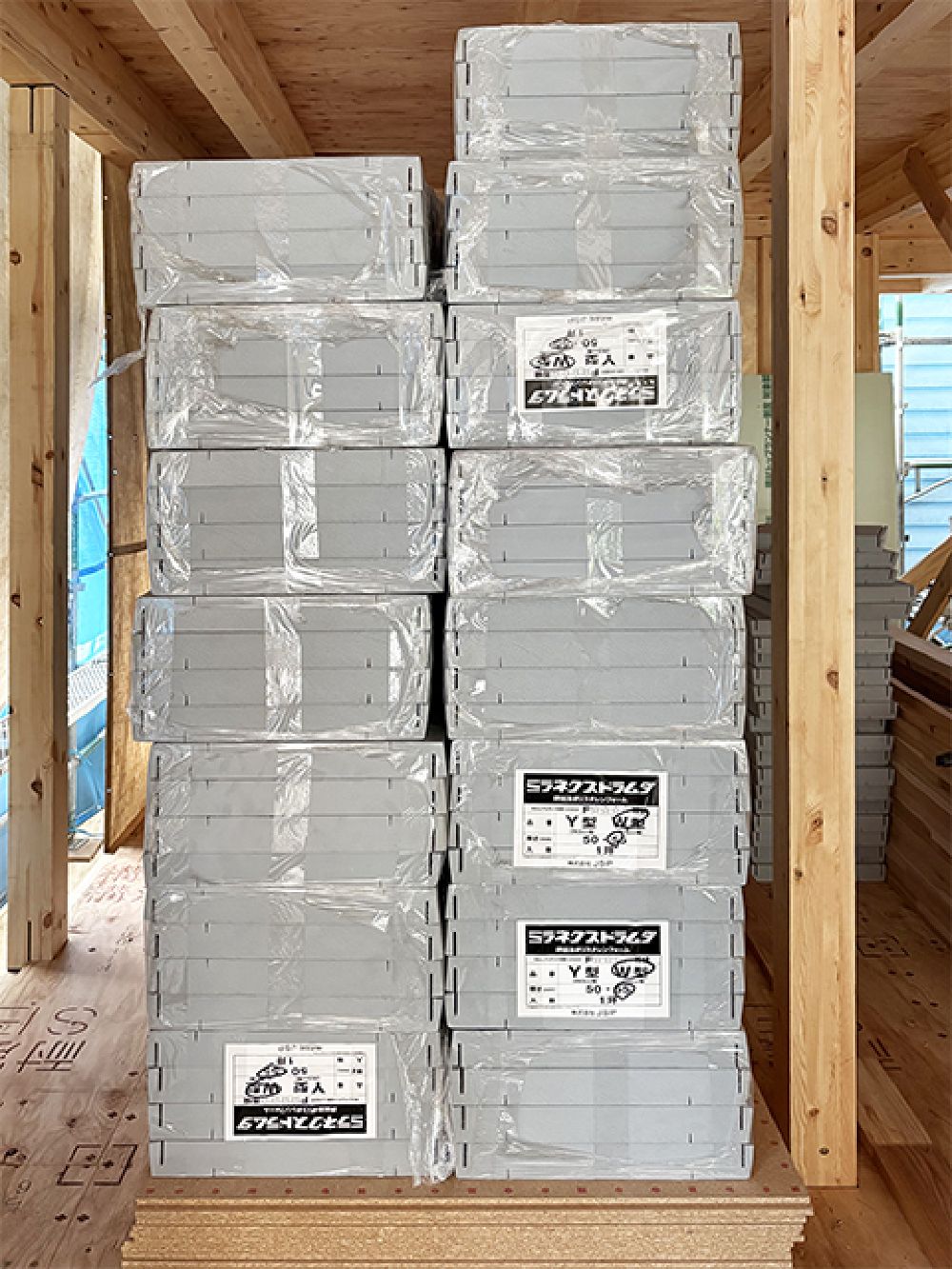

ミラネクストラムダ
三層目の屋根断熱材として使用される『ミラネクストラムダ』が搬入されました。
- 6. 2026年04月09日
-

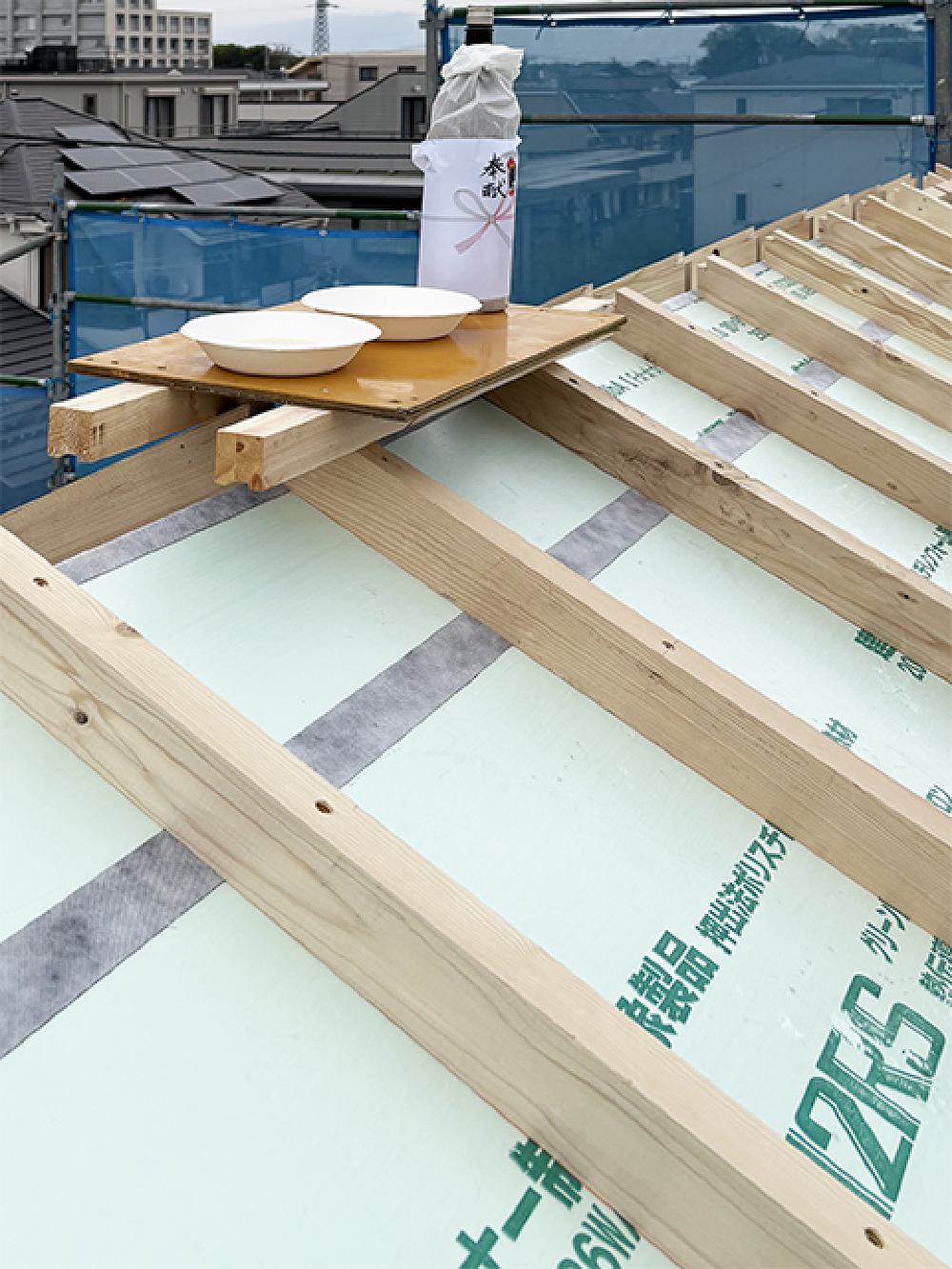

祝上棟
強風のため幣串は建物内へ。S様、上棟おめでとうございます。
- 7. 2026年04月09日
-
祝上棟
棟は先日上がっていますが、大安の本日、上棟式が執り行われました。
- 8. 2026年04月08日
-

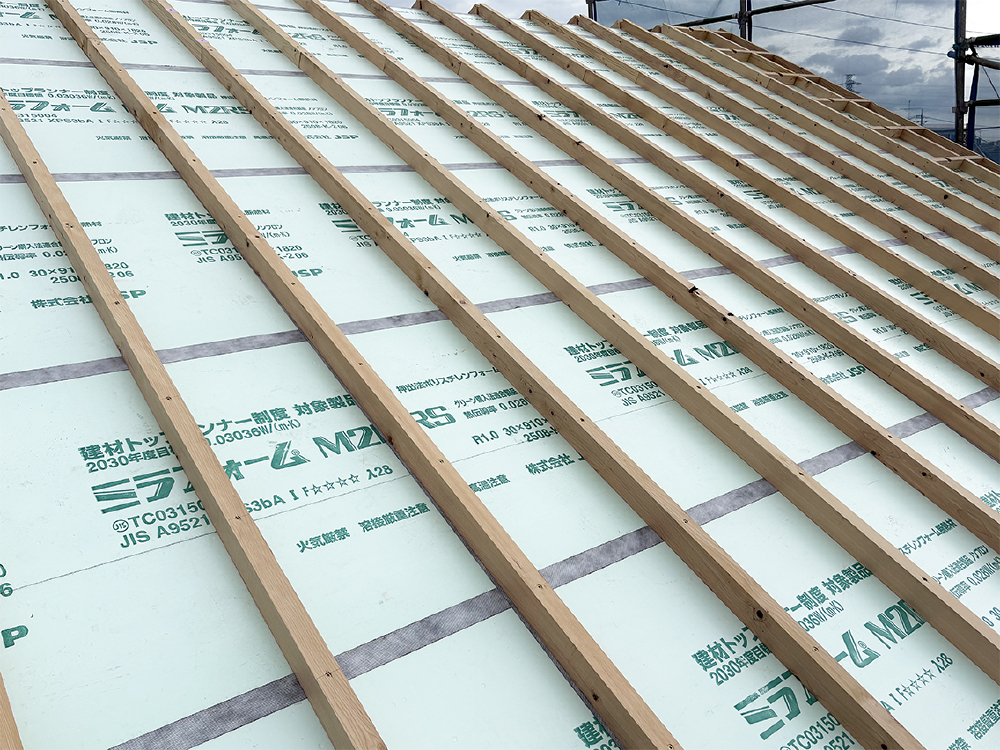

屋根工事(断熱材二層目)
二層目の断熱材の継ぎ目に気密テープを貼り、上垂木が掛けられました。
- 9. 2026年04月07日
-

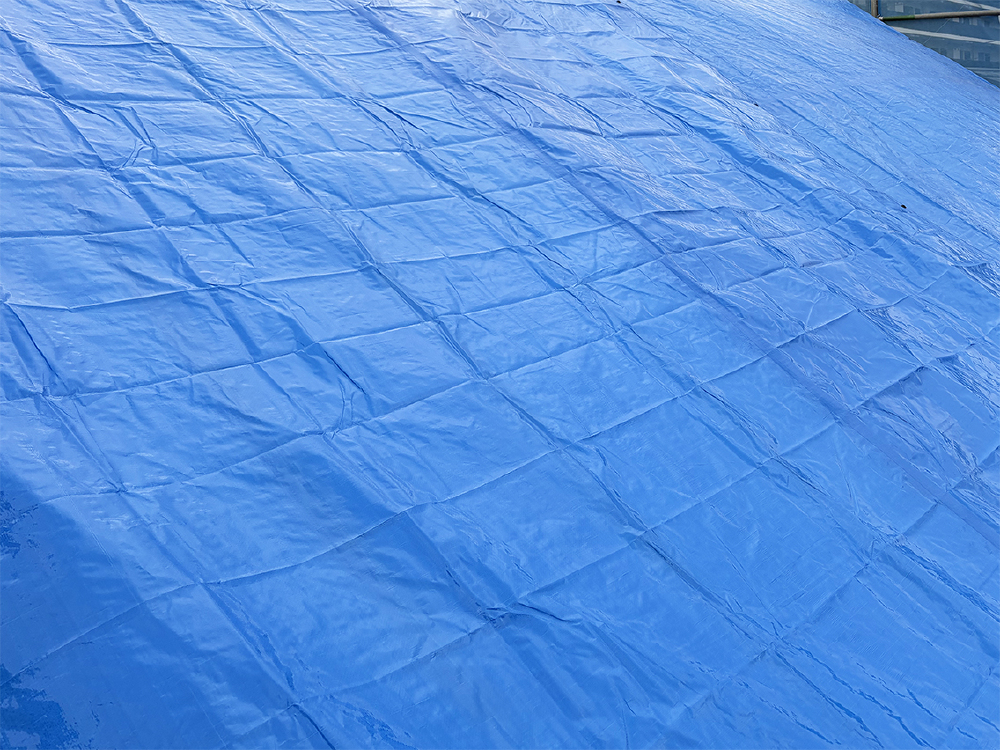

シート養生
合板は極力濡らしたくありません。次の工程まで、しっかりとシート養生をします。
- 10. 2026年04月07日
-

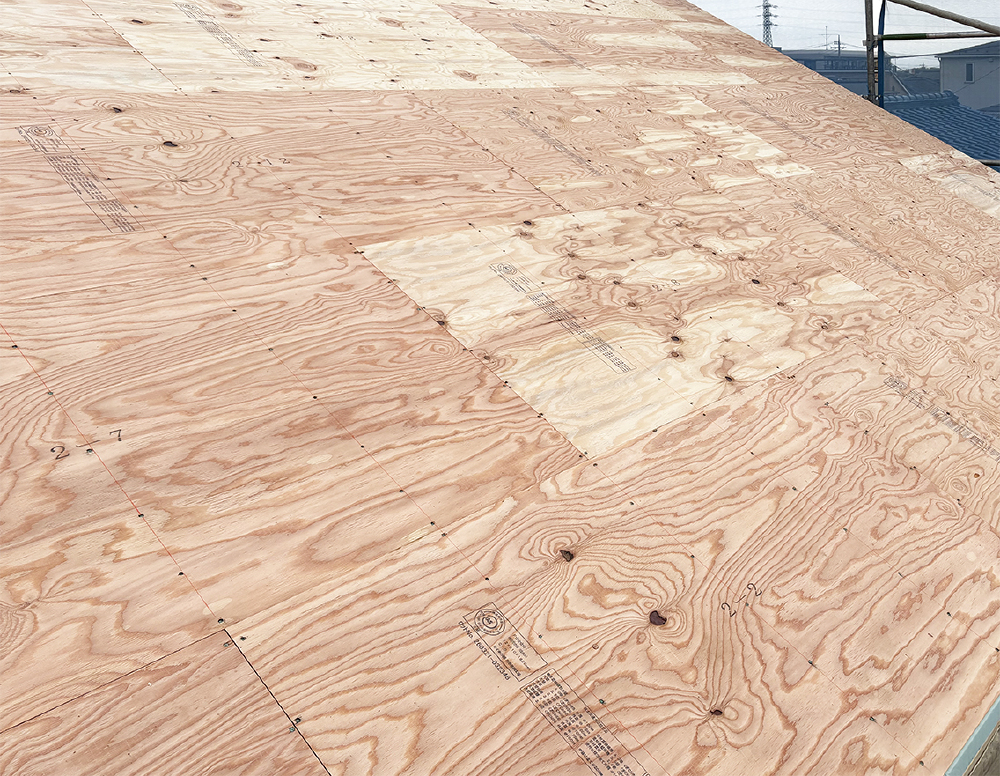

屋根工事(断熱材下地合板)
二層目の断熱材下地となる合板が張られました。
- 11. 2026年04月07日
-

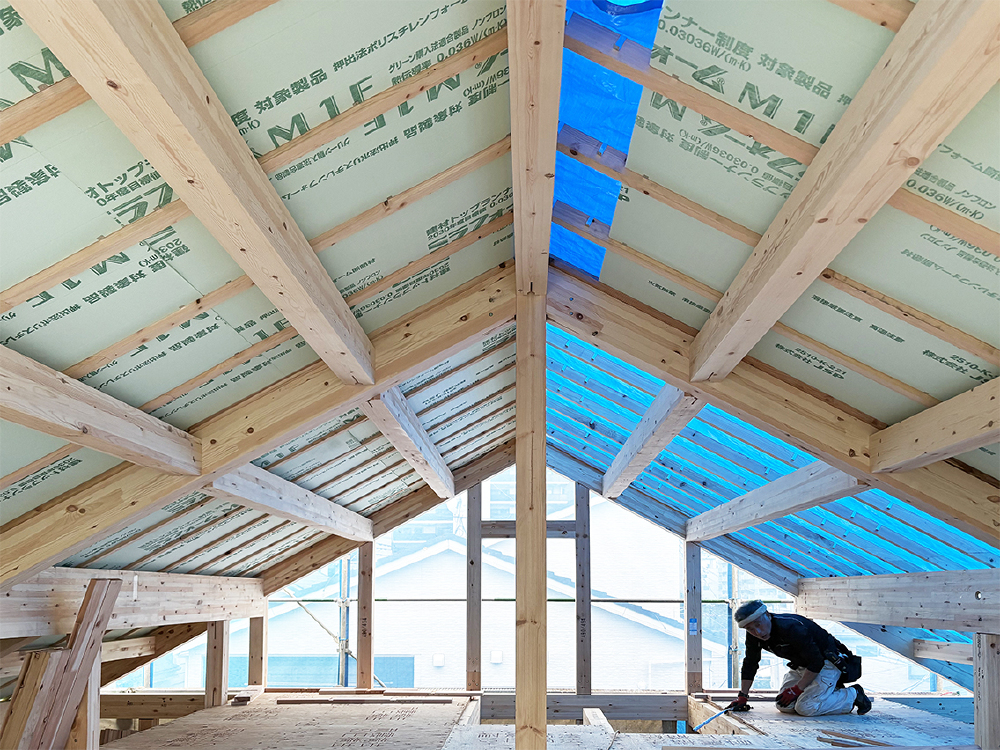

屋根工事(断熱材一層目)
下垂木の間に一層目の断熱材を施工しています。
- 12. 2026年04月06日
-

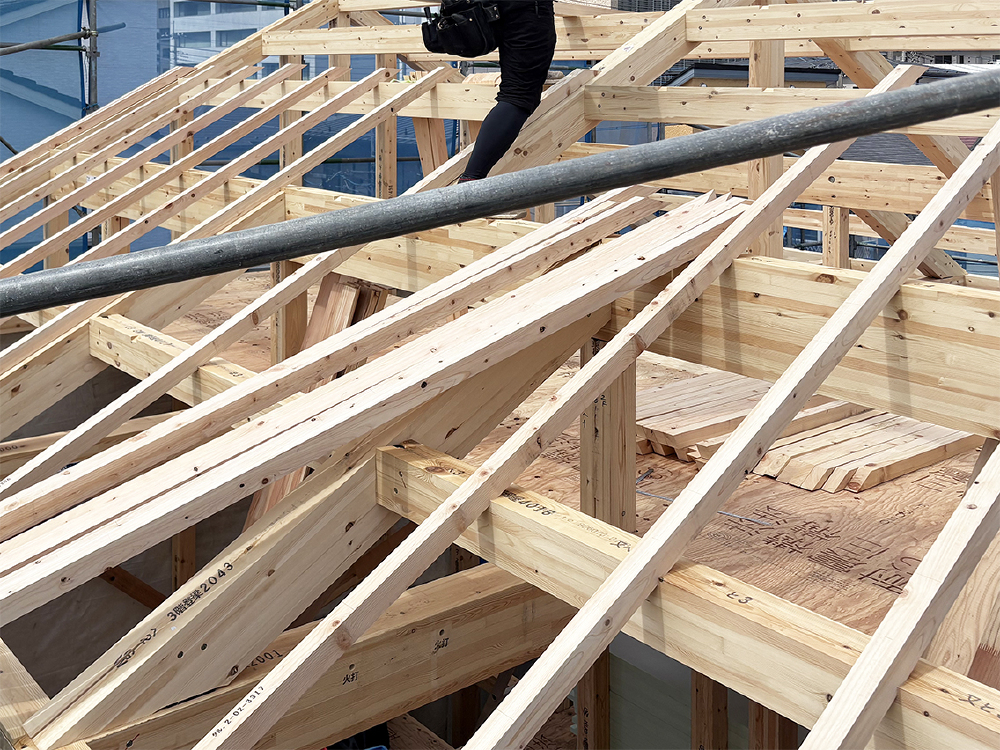

屋根工事(下垂木)
上棟後は速やかに屋根工事に入ります。まずは下垂木を掛けています。
- 13. 2026年04月04日
-

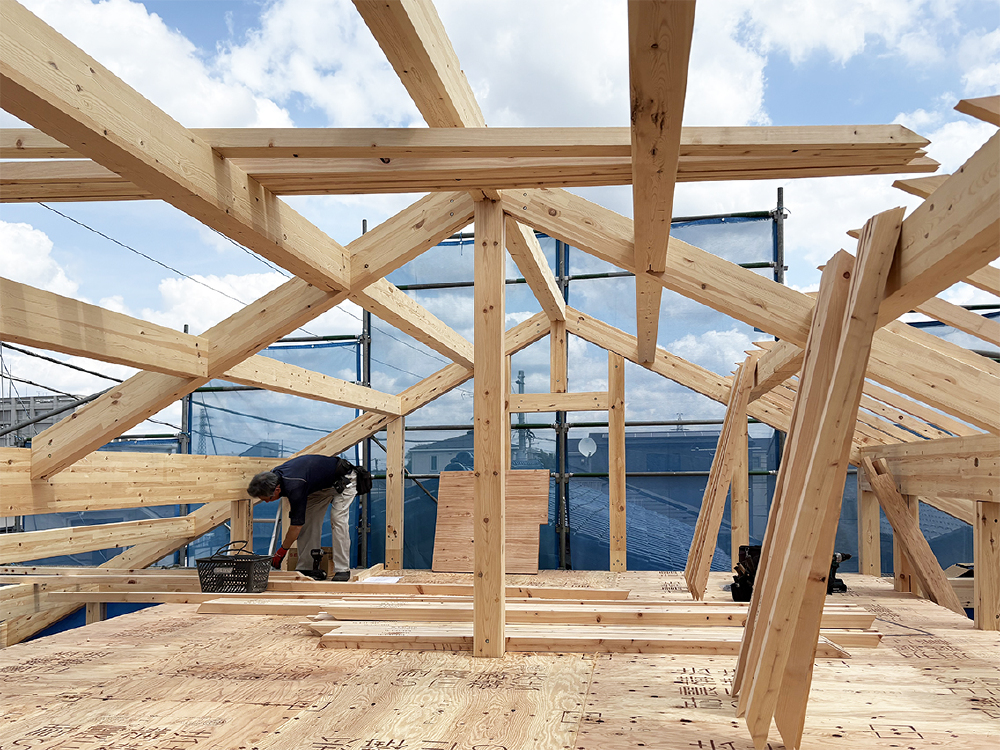

棟上げ完了
順調に作業が進み、無事に棟が上がりました。
- 14. 2026年04月04日
-
棟上げ
2階の柱が立てられています。
- 15. 2026年04月04日
-

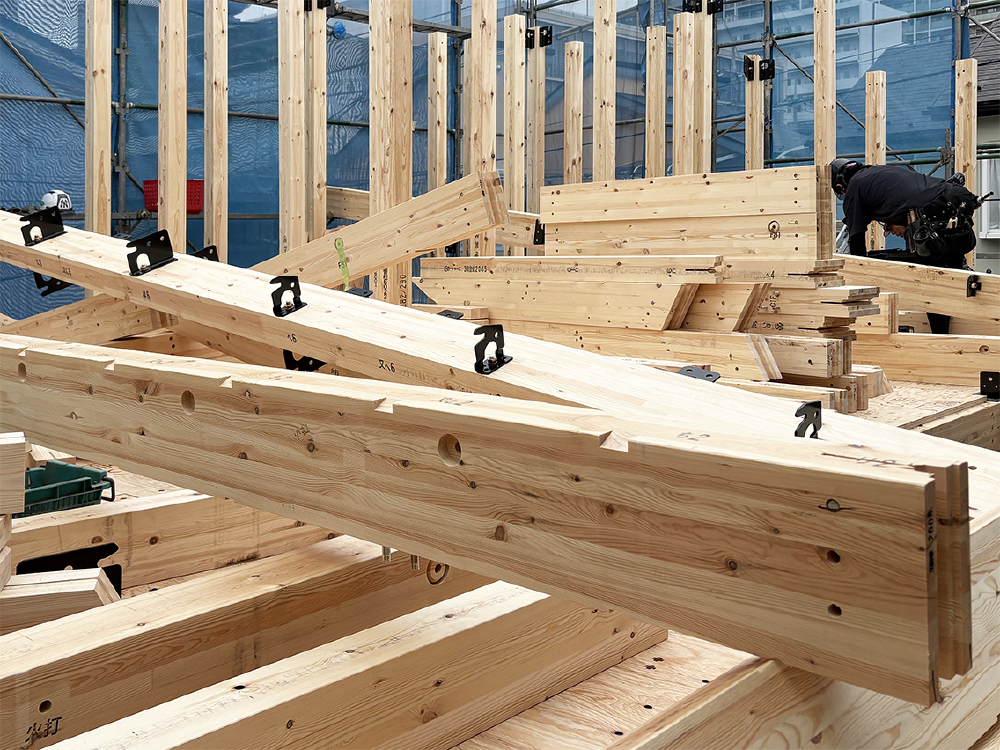

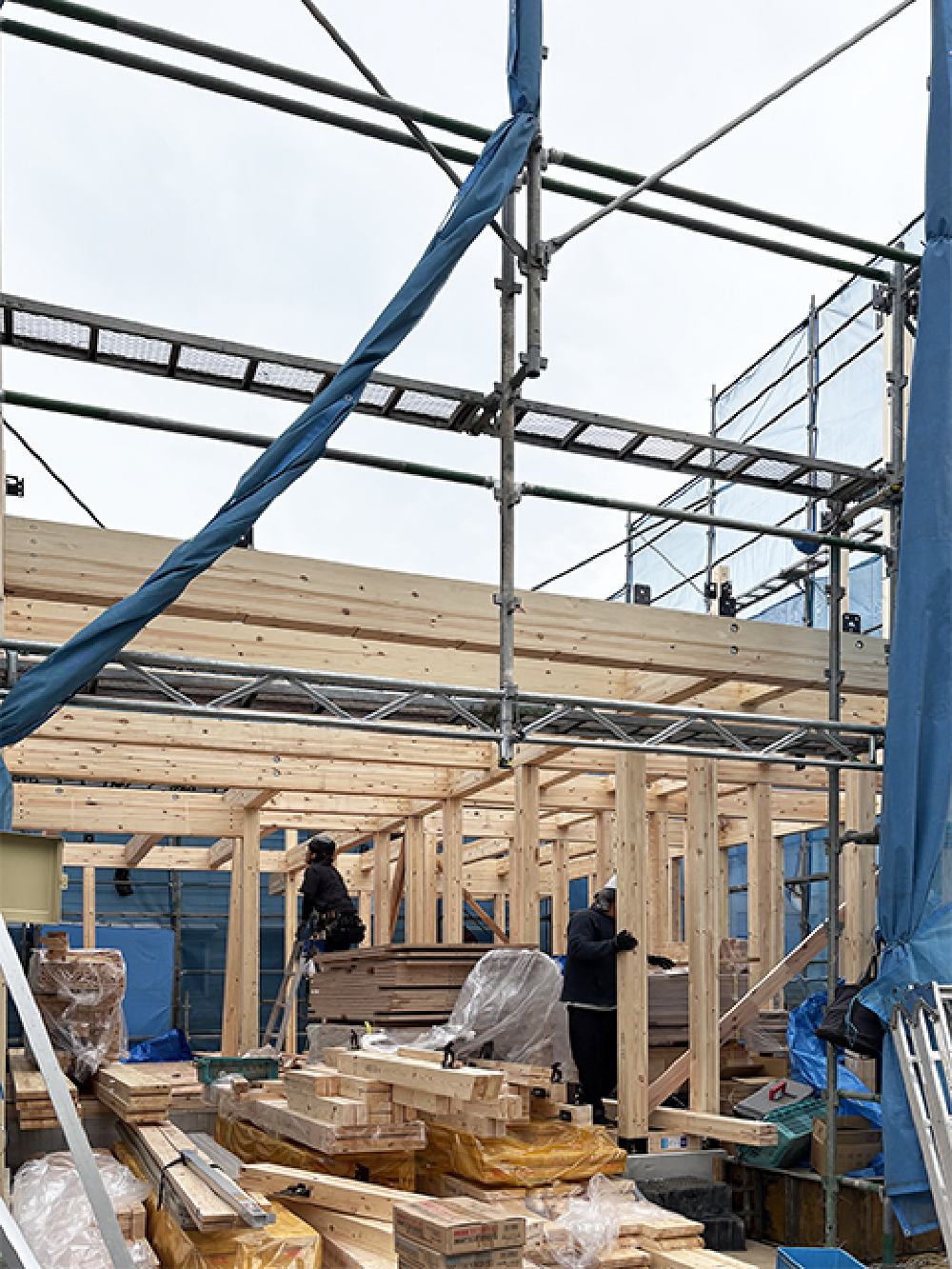

棟上げ
棟上げが始まりました。SE構法の梁は、金物を含めて相当な重量です。息を合わせた慎重な作業が求められます。
- 16. 2026年04月03日
-

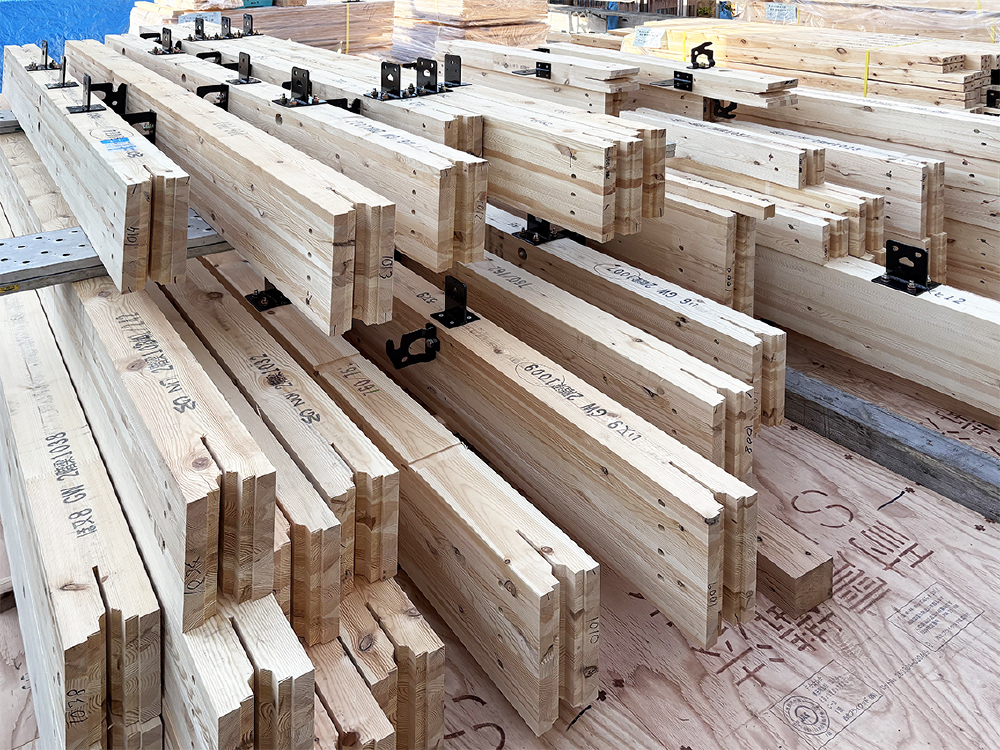

構造材搬入
構造材が搬入されました。諸事情によりレッカー車が使用できない為、大人数での手起こしとなります。
- 17. 2026年04月01日
-

土台敷き
土台敷きに続いて、28mmの床合板を張っています。
- 18. 2026年03月27日
-

給排水管まわり(防蟻処理)
給排水のさや管まわりの防蟻処理が完了しました。強くて安心で美しい基礎です。
- 19. 2026年03月24日
-

基礎保護モルタル
防蟻性断熱材『ミラポリカフォーム』にミラポリカMP工法を施工後、基礎保護モルタルを塗っています。ここは左官の石井さんの出番です。
- 20. 2026年03月24日
-

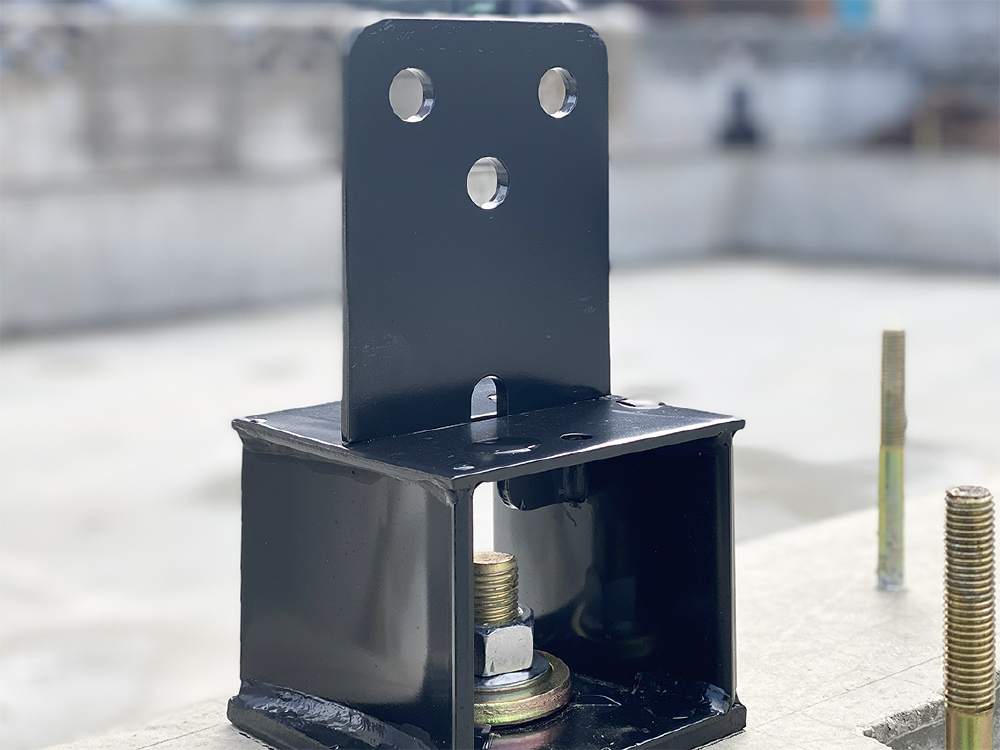

柱脚金物
柱を基礎と緊結する柱脚金物です。
- 21. 2026年03月24日
-
柱脚金物
SE構法の柱脚金物が取り付けられています。
- 22. 2026年03月24日
-

基礎完成
コンクリートの養生期間を経て型枠が解体されました。
- 23. 2026年03月19日
-

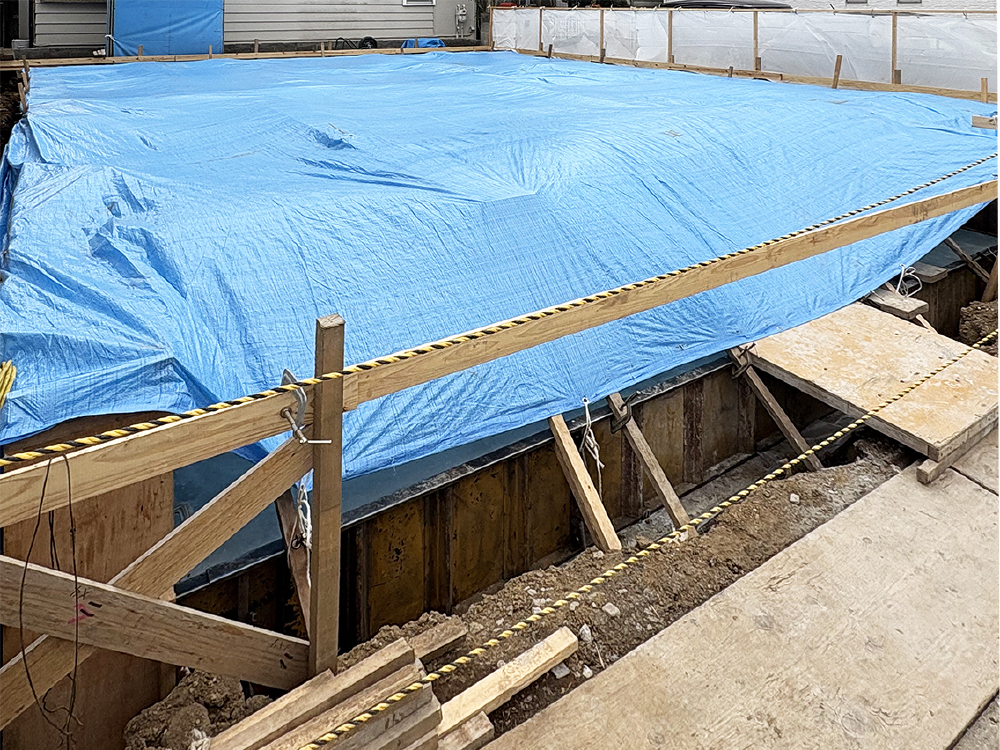

基礎養生
基礎全体をブルーシートで覆い、コンクリートの養生期間に入ります。
- 24. 2026年03月18日
-

コンクリート打設
耐圧盤の表面をコテで均しています。
- 25. 2026年03月18日
-

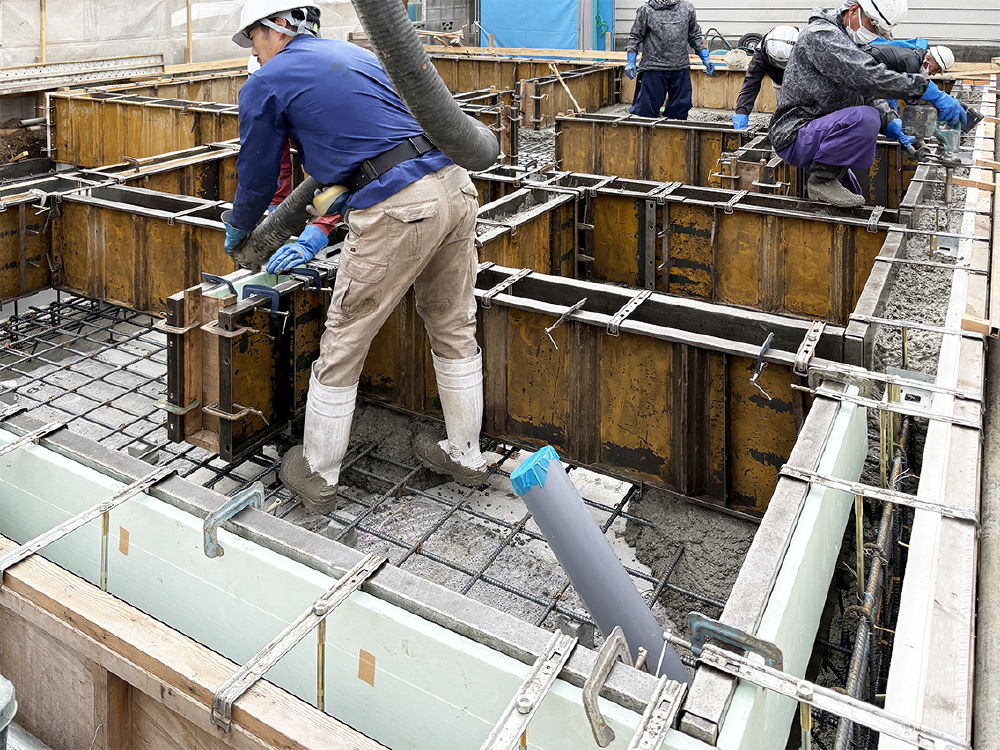

コンクリート打設
基礎立ち上がり部と耐圧盤のコンクリート一体打ちです。建物の大きさや建築時期にもよりますが、横田建設では可能な限り一体打ちを採用しています。
- 26. 2026年03月16日
-

配筋検査
指定確認検査機関の配筋検査が行われています。当然ですが指摘事項等はなく、先の工程に進められます。
- 27. 2026年03月11日
-

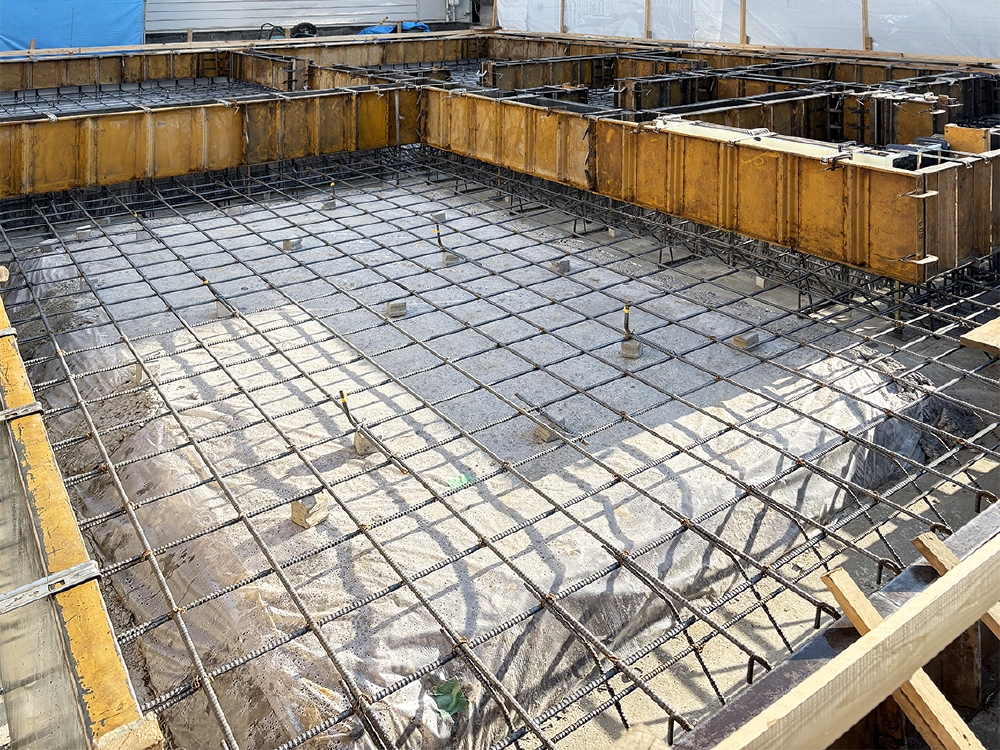

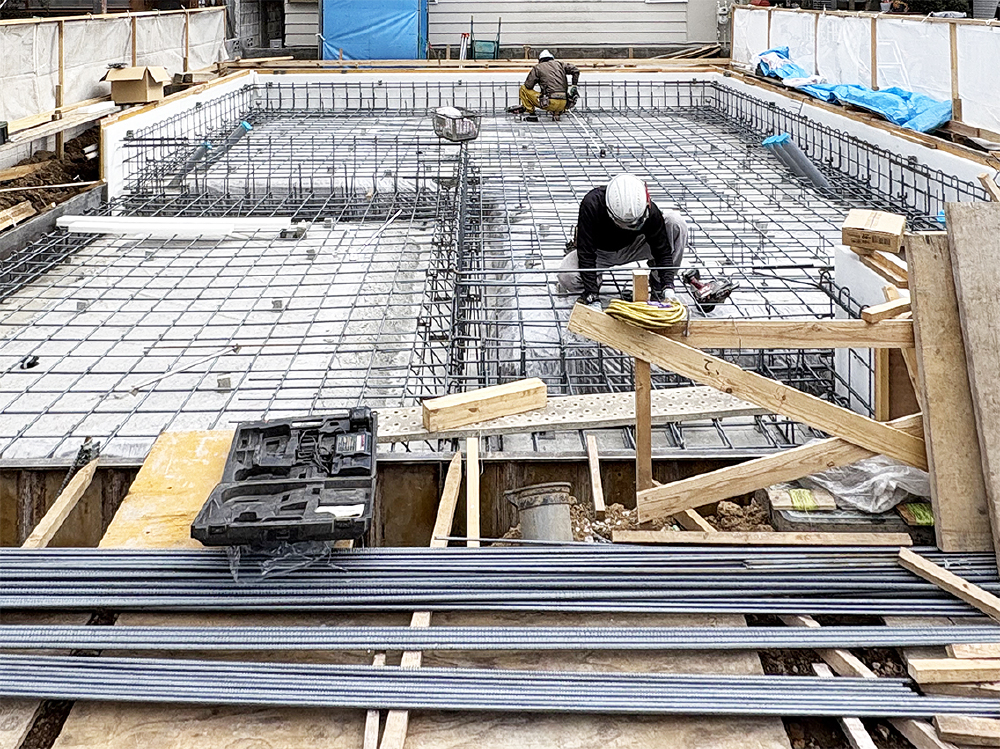

基礎工事(型枠設置)
基礎立ち上がり部の型枠が設置されました。後日、配筋検査が行われます。
- 28. 2026年03月07日
-

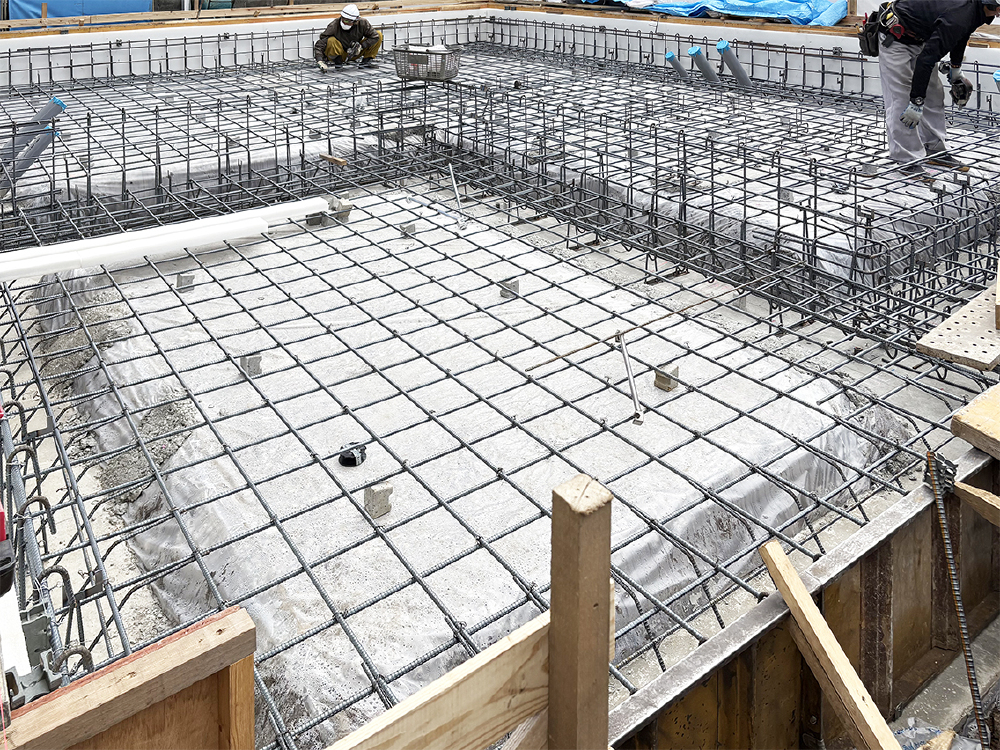

基礎工事(配筋)
地中梁や基礎立ち上がりの配筋が順調に進んでいます。
- 29. 2026年03月07日
-
基礎工事(配筋)
基礎外周部の型枠に防蟻性断熱材『ミラポリカフォーム』が設置され、続いて鉄筋を組んでいきます。シロアリ対策について詳しく
- 30. 2026年03月02日
-

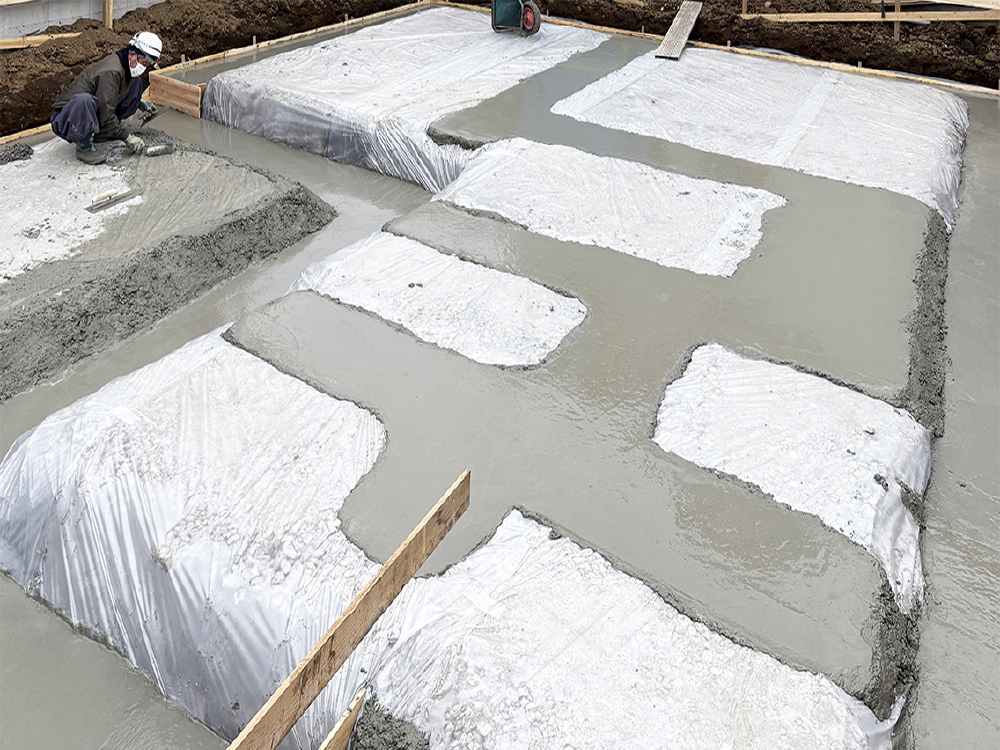

基礎工事(捨てコンクリート)
防湿シートの上に捨てコンクリートが打設されました。
- 31. 2026年03月02日
-

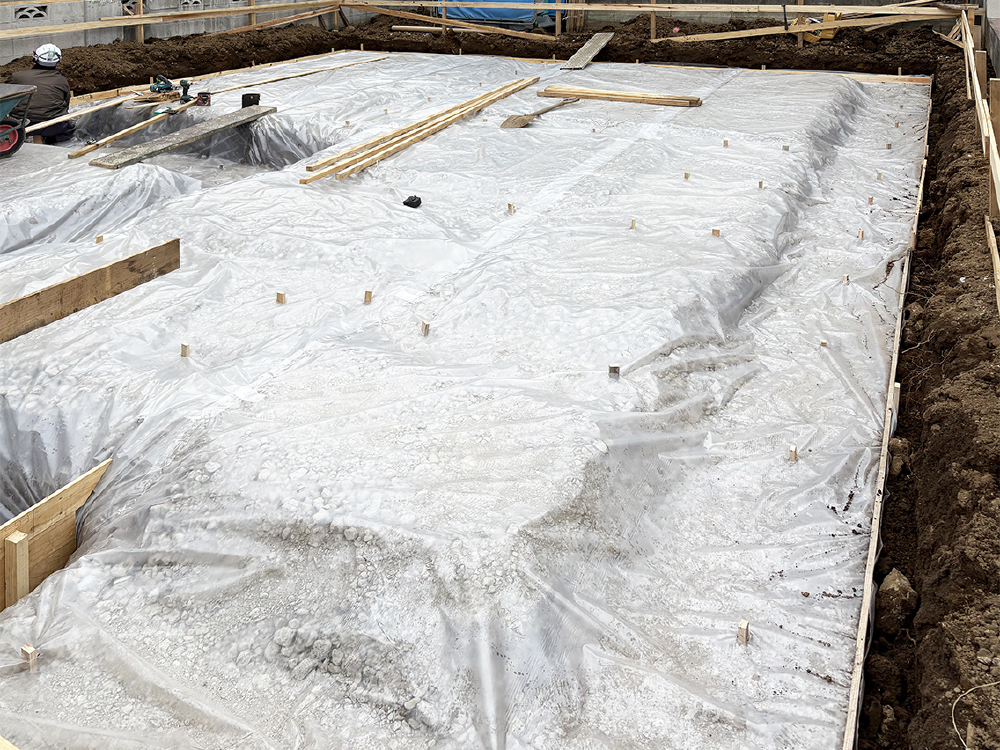

基礎工事(防湿シート)
防湿シートが敷かれました。
- 32. 2026年02月28日
-

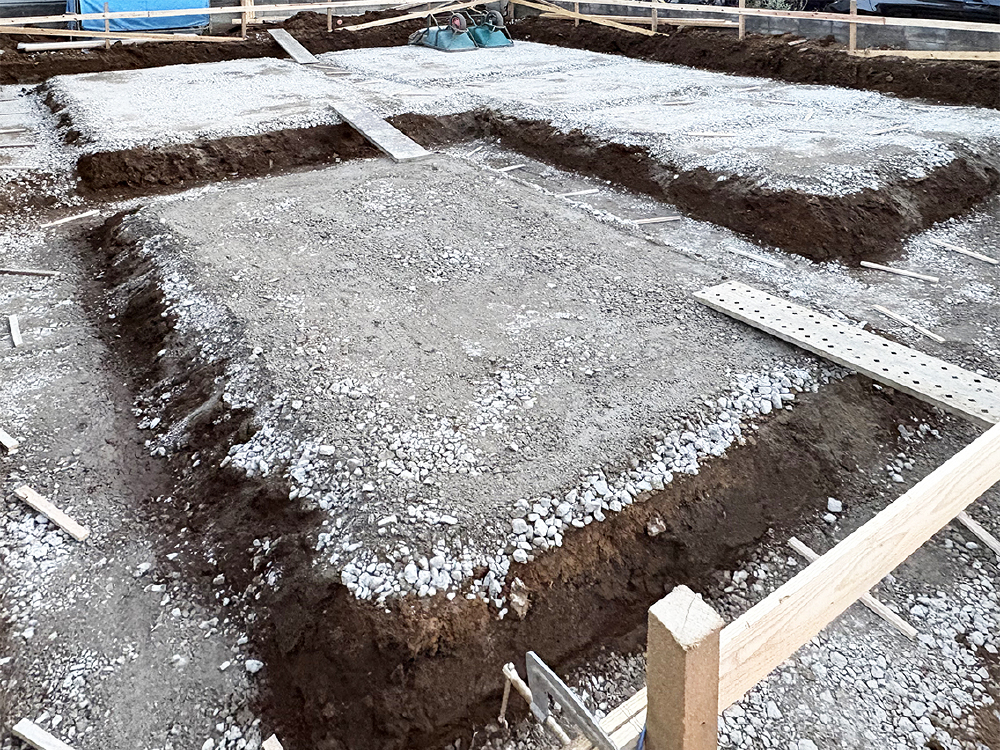

基礎工事(砕石地業)
砕石の転圧が完了しました。この後は防湿シートが敷かれ、捨てコンクリートの打設が行われます。
- 33. 2026年02月27日
-
基礎工事(根切り)
基礎工事が始まりました。基礎外周部の根切りが行われています。
- 34. 2026年02月26日
-

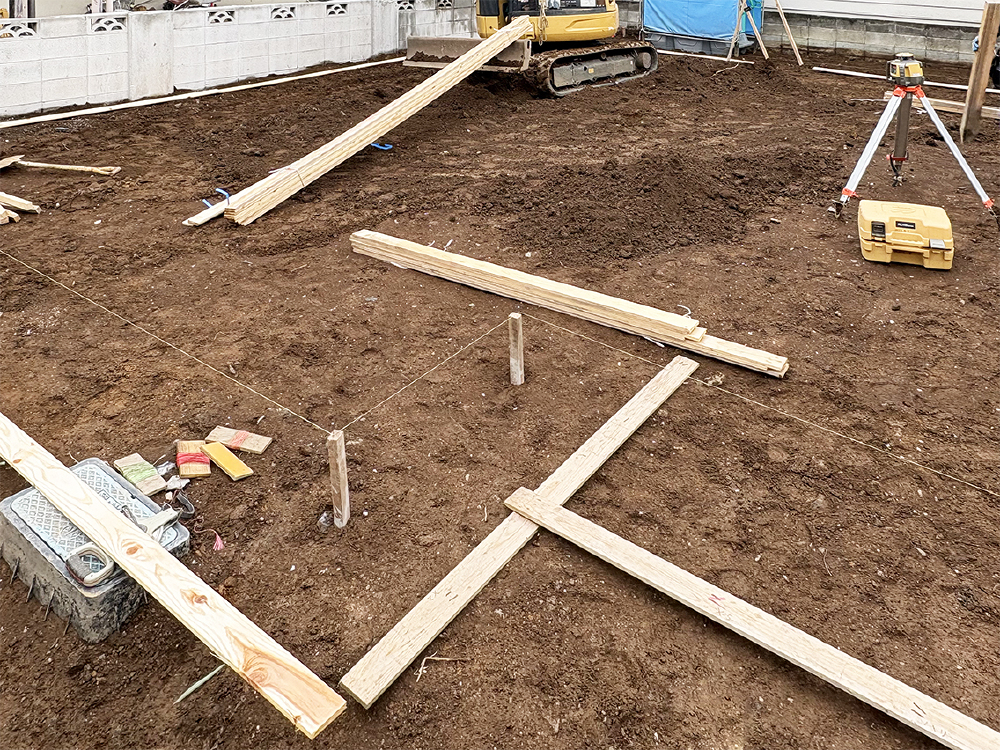

水盛り・遣り方
地盤調査の結果、地盤補強工事不要の判定でした。水盛り・遣り方工事が始まり、建物本体工事の着工日となります。
- 35. 2026年02月21日
-
地鎮祭
本日は大安。4月のような暖かさのなか、地鎮祭が執り行われました。
- 36. 2026年02月13日
-
地盤調査
本日は地盤調査が行われています。
- 37. 2026年02月06日
-

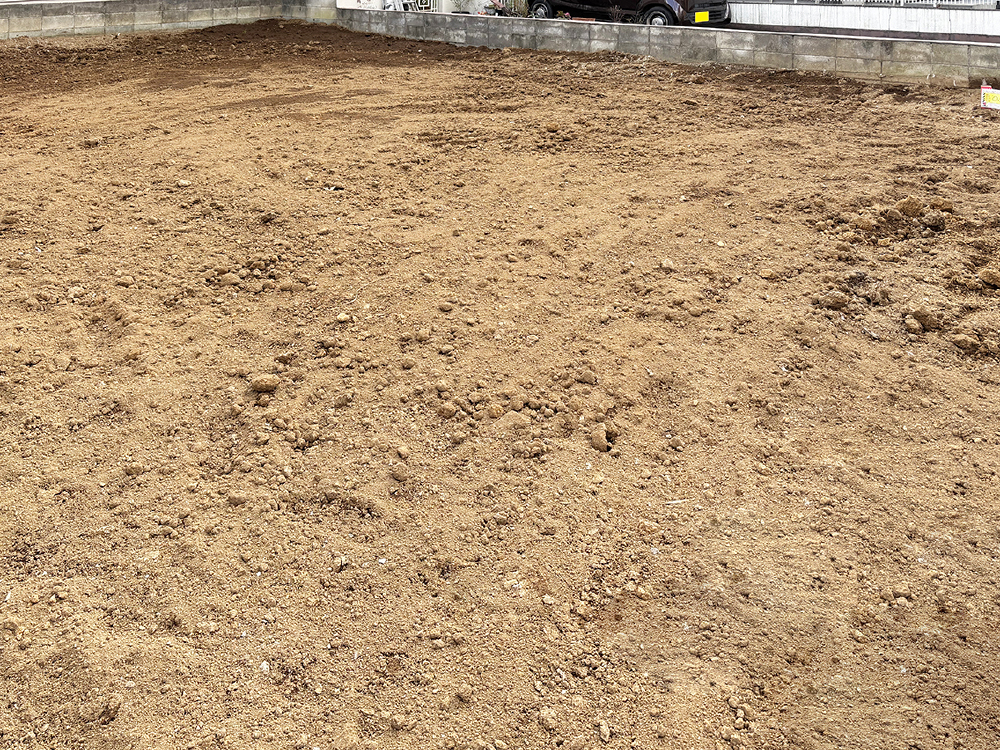

解体工事完了
旧建物の解体工事が完了しました。
- 建築レポート
