プレイルームやインナーバルコニーで遊ぼう♪三世代で暮らす育児も家事も安心のSE構法3階建て『涼温な家』
さいたま市浦和区H様・F様邸 注文住宅
建築レポート|全物件
建築中レポート
- 1. 2025年10月11日
-

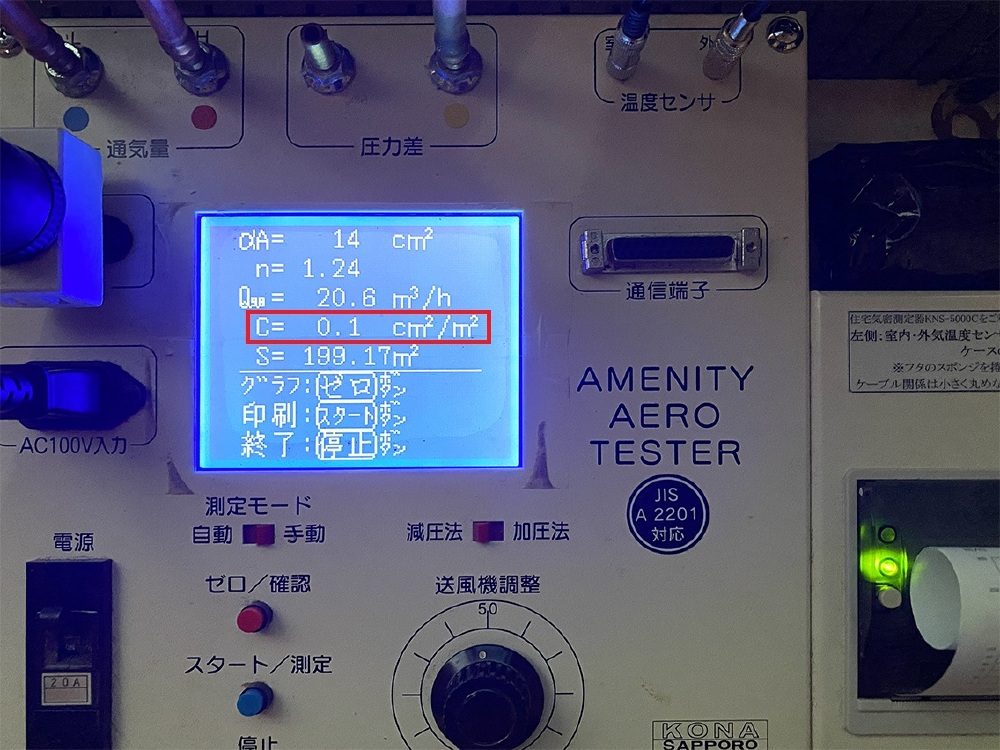

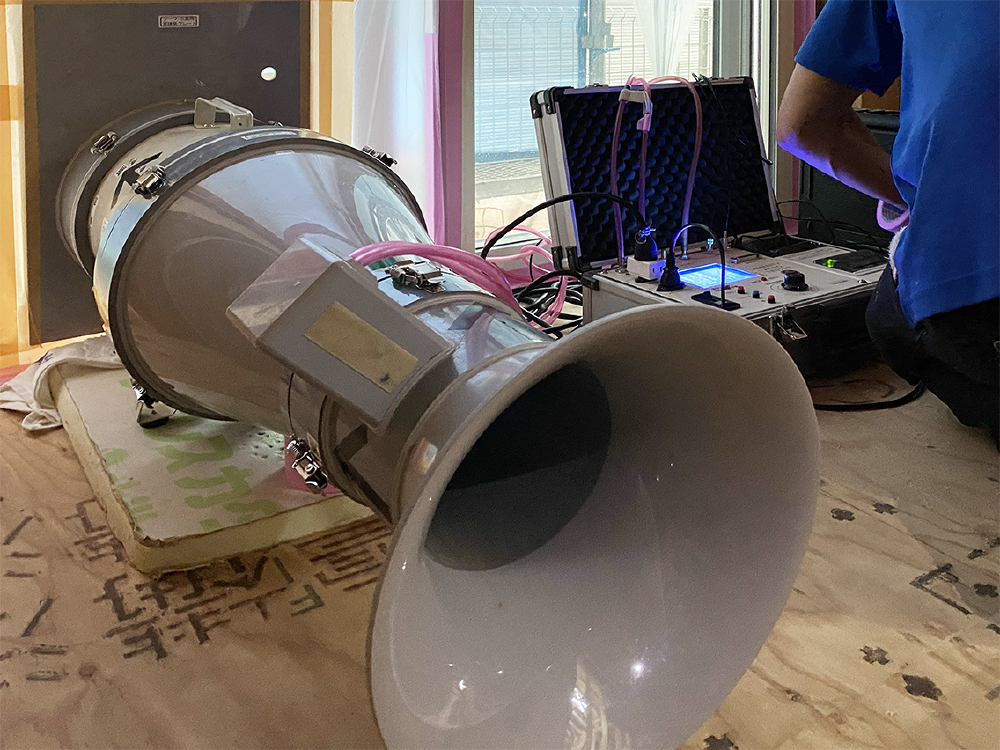

気密測定
気密測定の結果がでました。C値0.1㎠/㎡(実測値0.77㎠/㎡)という驚きの数値です。大手ハウスメーカーでは実現不可能。職人さん一人ひとりの丁寧な手仕事に感謝です。
- 2. 2025年10月11日
-
気密測定
本日は第三者の測定技能士による気密測定を実施。横田建設では全棟で気密測定を行います。
- 3. 2025年10月09日
-
給排水管
本日は屋内給排水の配管が行われています。
- 4. 2025年10月08日
-

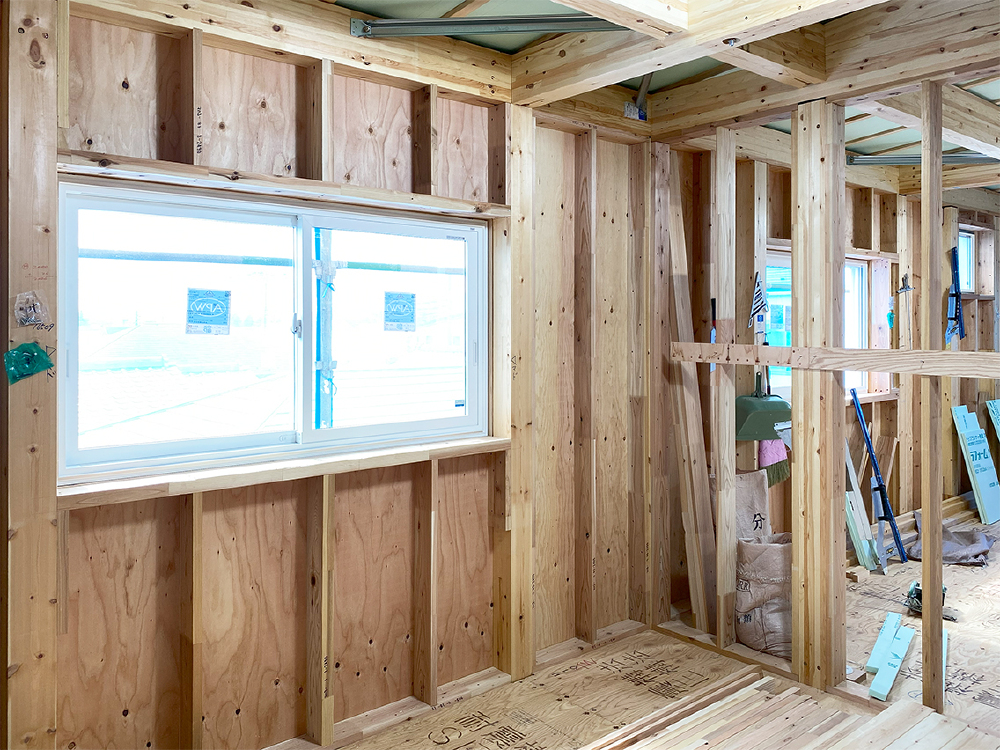

電気配線工事
建物内部では電気配線工事が行われています。
- 5. 2025年10月06日
-

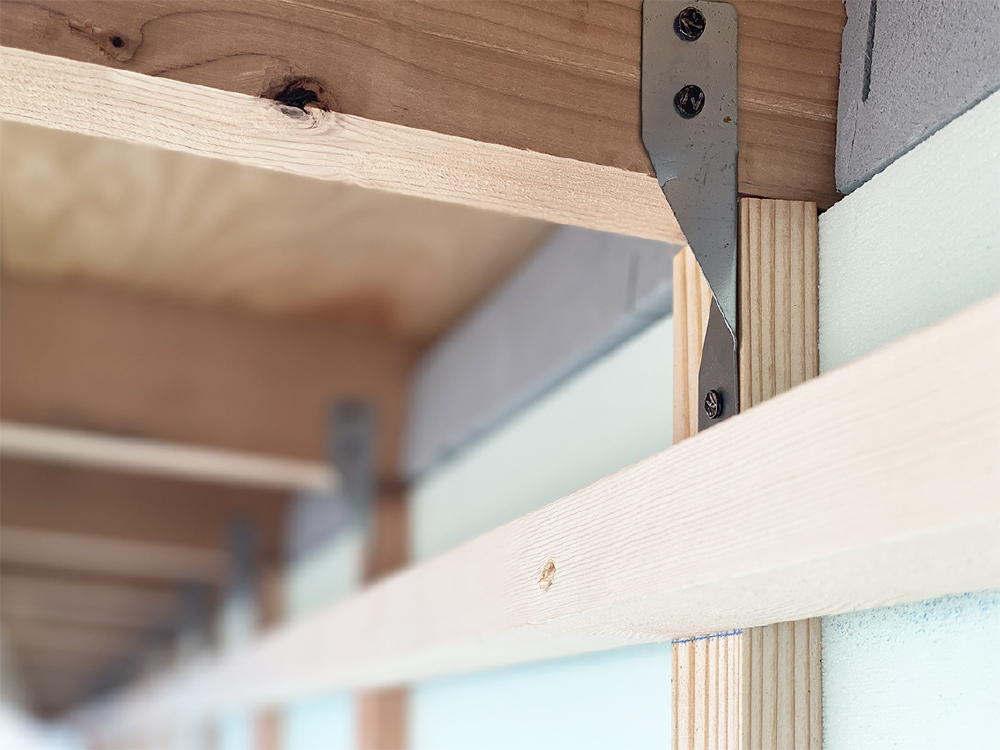

ひねり金物
垂木と通気胴縁にひねり金物が取り付けられています。
- 6. 2025年10月04日
-

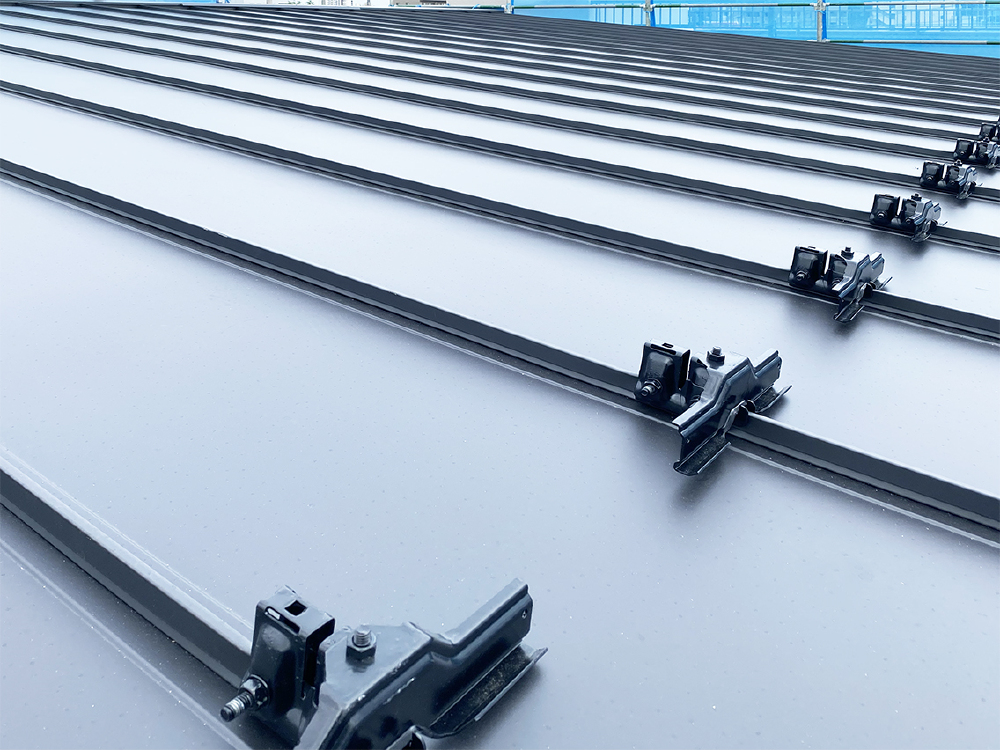

屋根工事(仕上げ材)
屋根仕上げ材(立平葺)の施工が完了しました。
- 7. 2025年09月30日
-

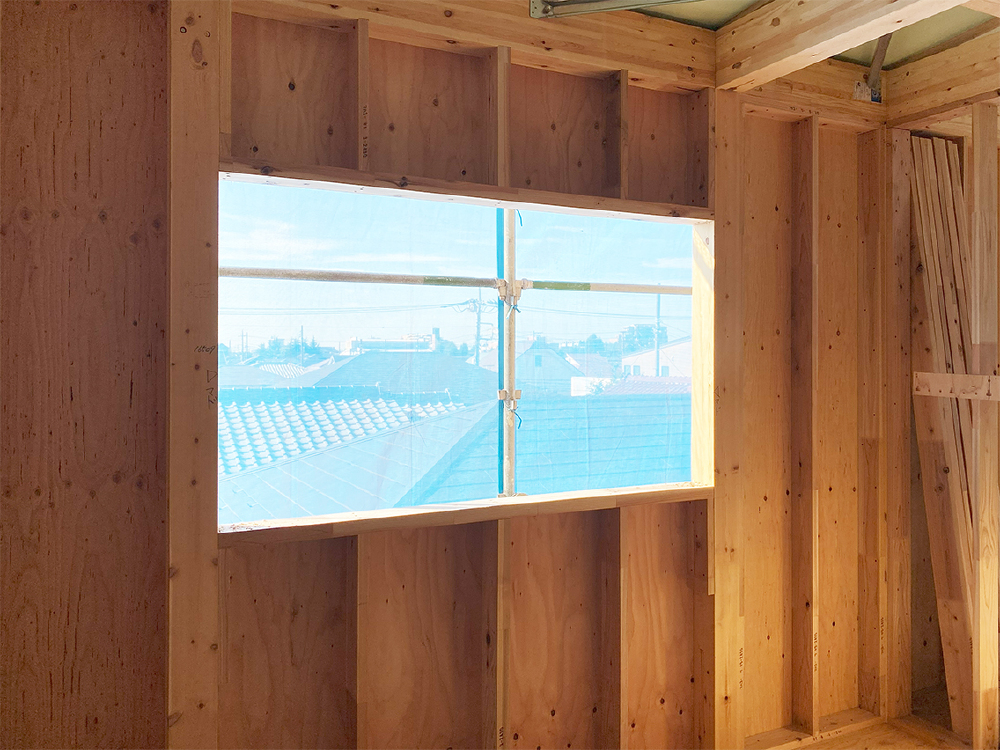

樹脂窓
各階の樹脂窓が取り付けられました。
- 8. 2025年09月29日
-

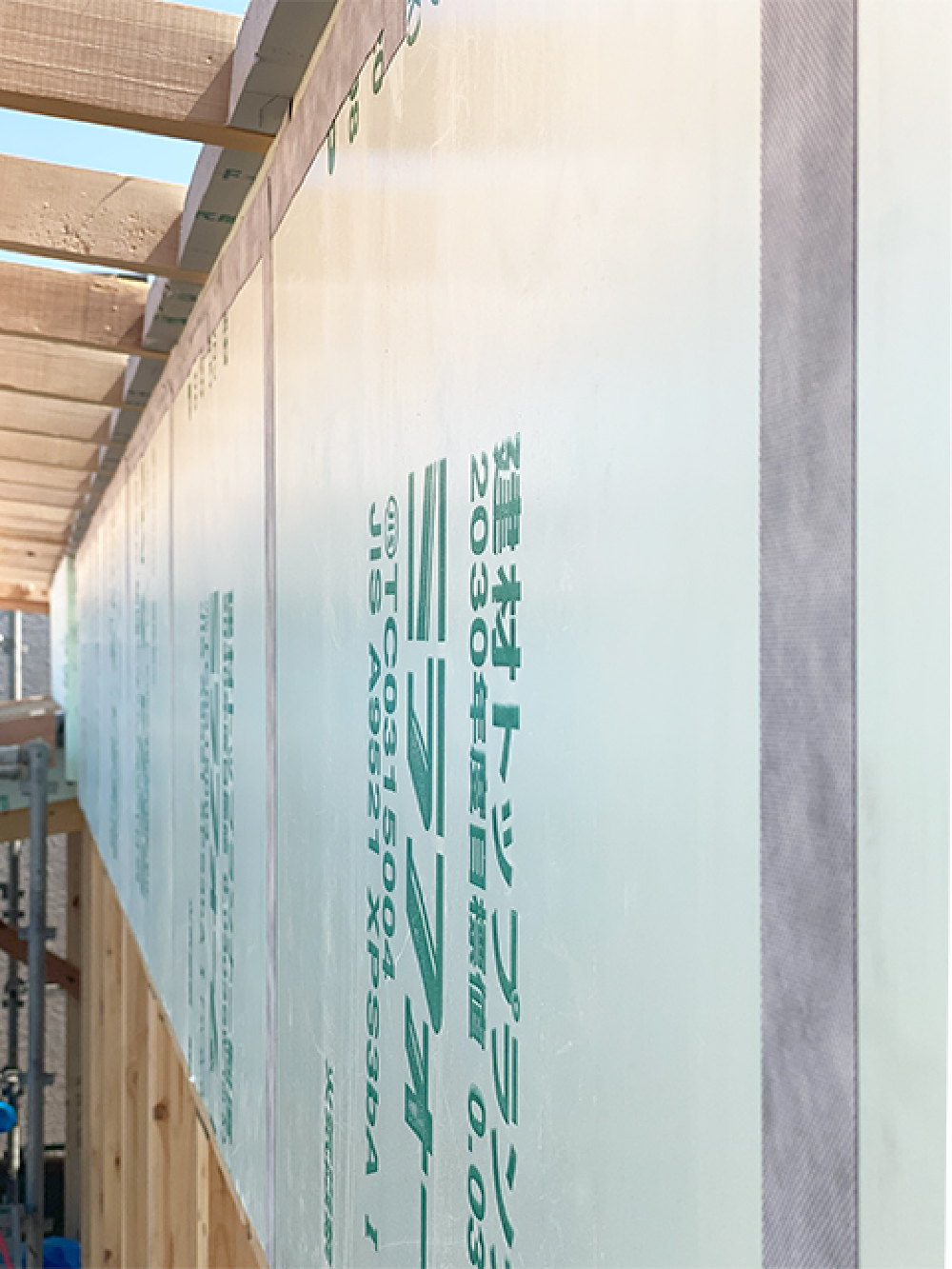

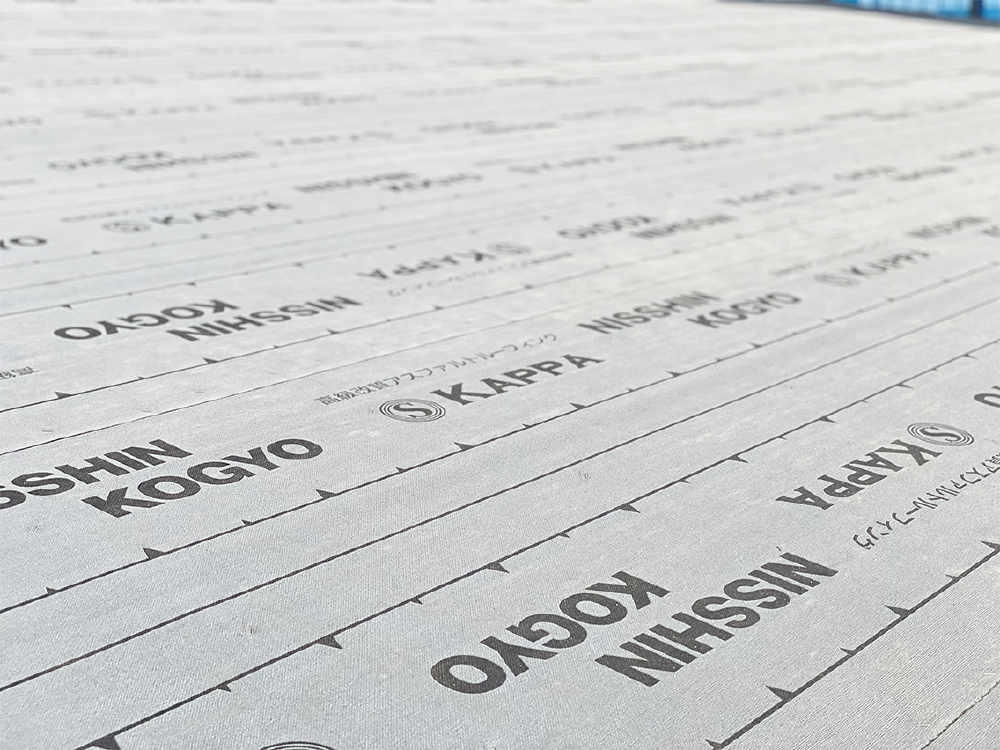

断熱工事(外壁)
外壁面の断熱材(二層目)施工が進んでいます。断熱工事完了後、第三者の測定技能者による気密測定を行います。
- 9. 2025年09月27日
-
断熱工事(外壁)
外壁面の断熱材(一層目)の施工と気密テープ貼りが完了し、二層目の断熱材施工に進みます。
- 10. 2025年09月24日
-
窓台・まぐさ
樹脂窓設置に先がけ、窓台・まぐさの施工が進んでいます。
- 11. 2025年09月17日
-
断熱工事(外壁)
屋根の断熱工事が完了し、外壁面の断熱材施工が進んでいます。一層目の継ぎ目には防水気密テープを貼り、より気密性を高めます。
- 12. 2025年09月17日
-

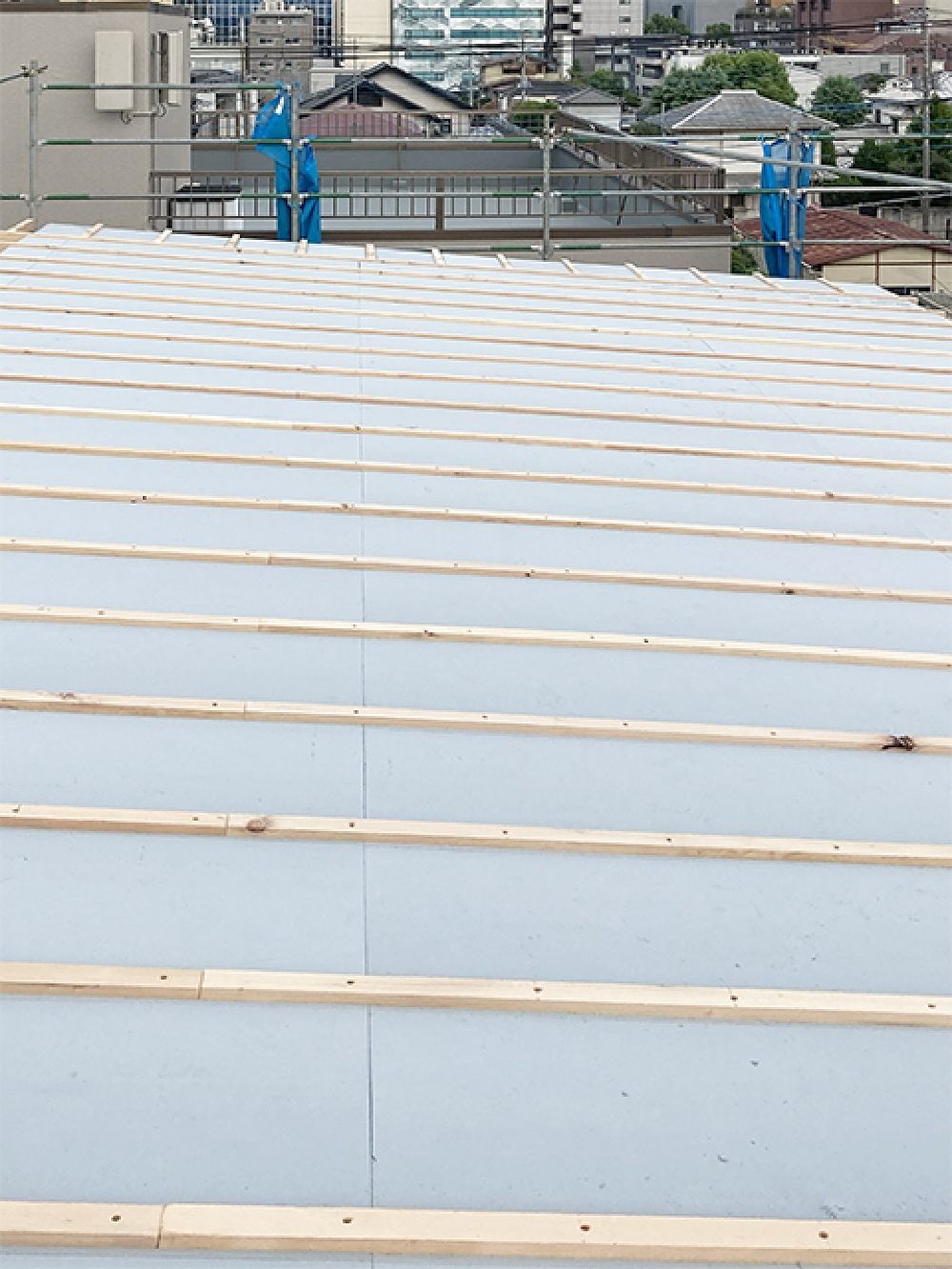

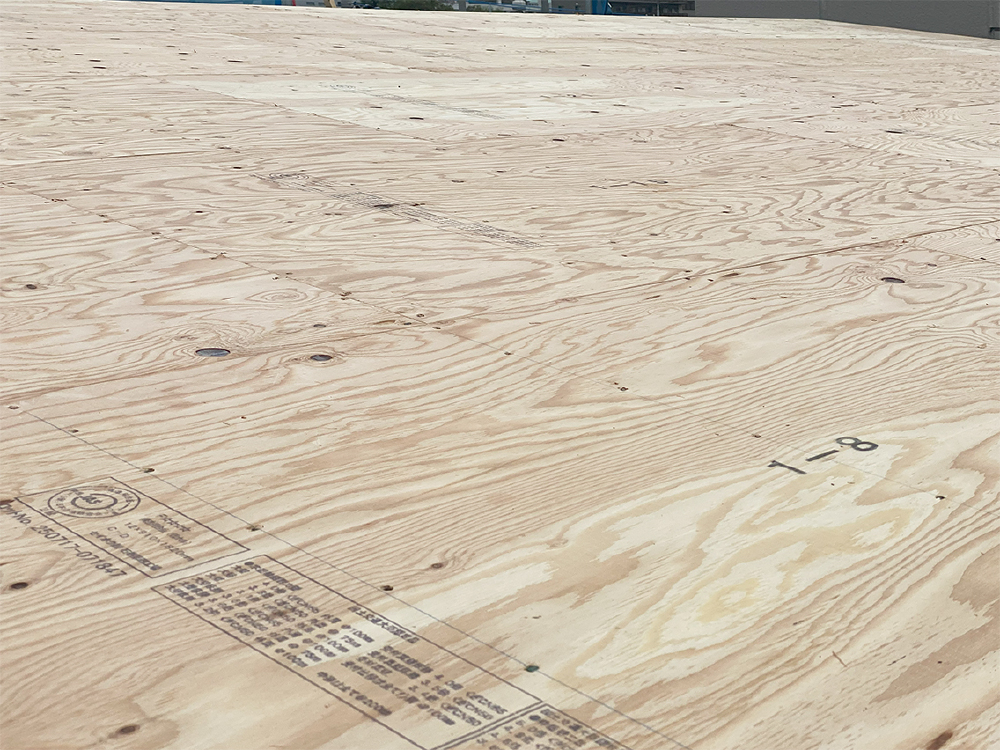

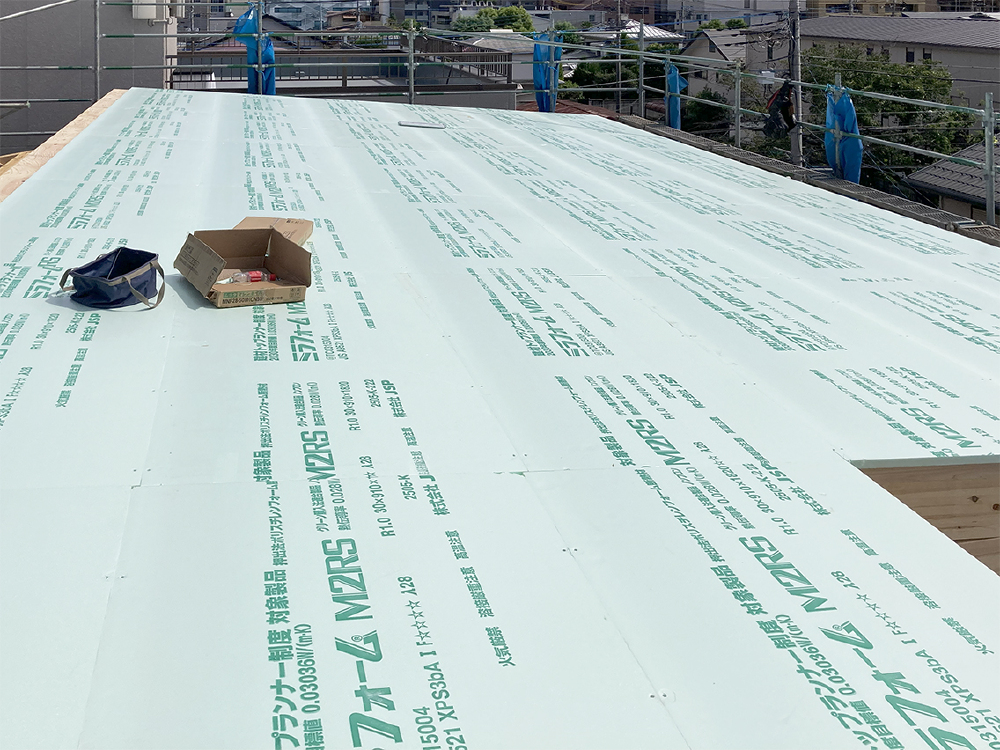

屋根工事(ルーフィング)
野地合板の上に改質アスファルトルーフィングが施工されました。
- 13. 2025年09月16日
-
屋根工事(断熱材三層目)
三層目の断熱材『ミラネクストラムダ』の施工が完了しました。
- 14. 2025年09月15日
-
屋根工事(上垂木)
断熱材の継ぎ目に気密テープが貼られ、上垂木が掛けられました。三層目の断熱材施工に続きます。
- 15. 2025年09月15日
-
屋根工事(断熱材二層目)
下地合板の上に二層目の断熱材が張られました。断熱材の継ぎ目には気密テープが貼られます。
- 16. 2025年09月15日
-
屋根工事(断熱材下地合板)
二層目の断熱材下地となる厚12mmの合板が張られました。
- 17. 2025年09月15日
-
屋根工事(断熱材一層目)
屋根の断熱工事が始まりました。下垂木が掛けられ、その間に一層目の断熱材が施工されています。
- 18. 2025年09月11日
-

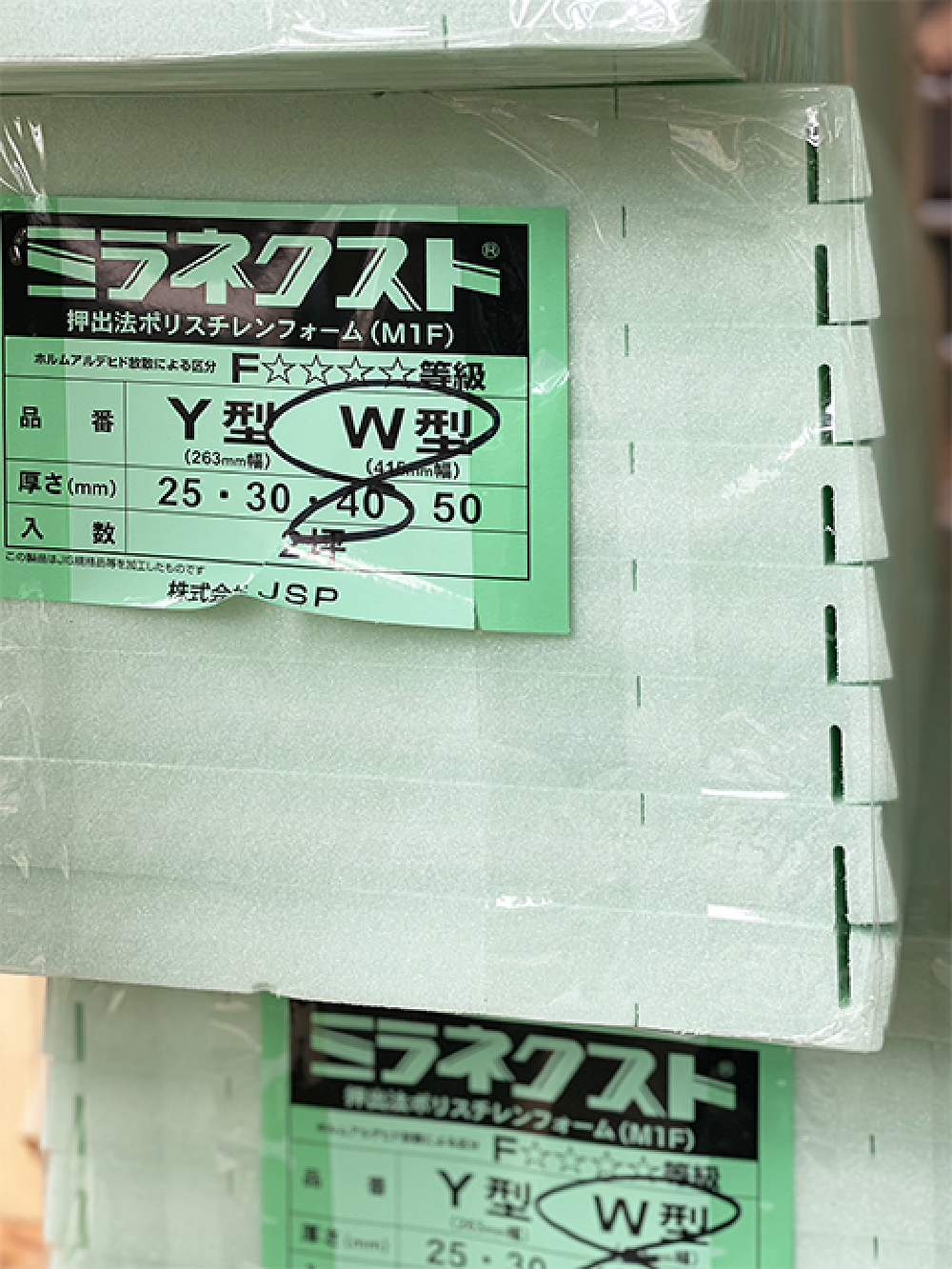

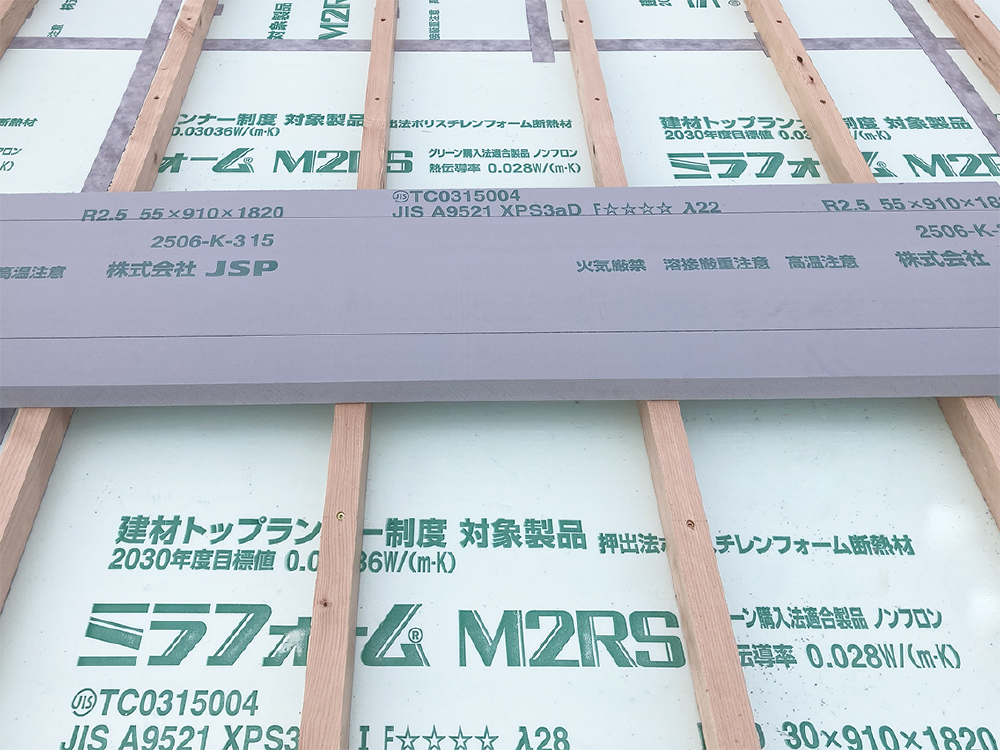

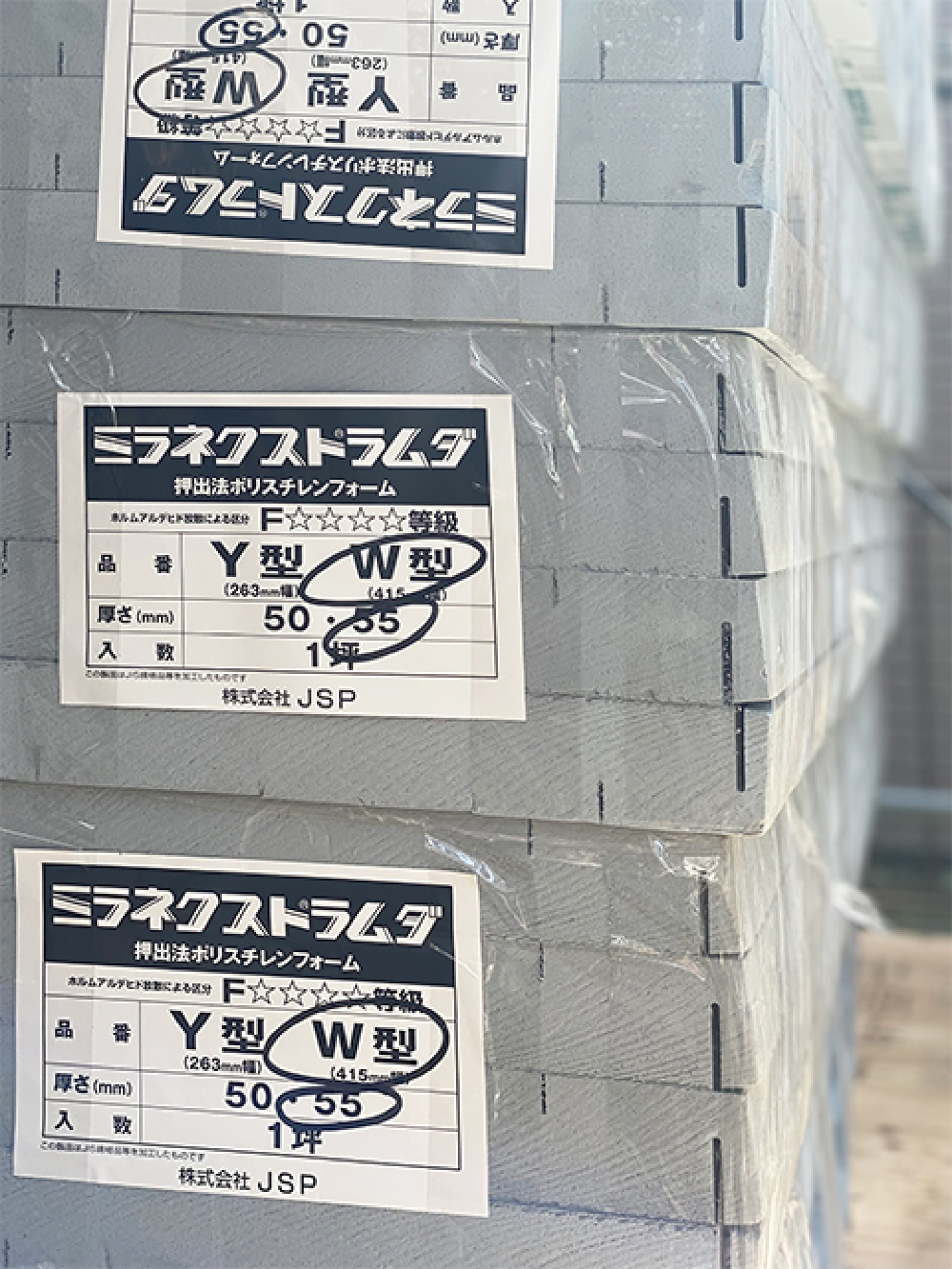

ミラネクストラムダ
こちらは屋根断熱材三層目に使用される『ミラネクストラムダ』です。
- 19. 2025年09月11日
-
ミラネクスト
屋根断熱材の一層目に使用される『ミラネクスト』が搬入されました。
- 20. 2025年09月10日
-

棟上げ完了
手起こしの為3日間の棟上げ作業でしたが、無事に棟上げ完了しました。屋根工事が始まるまでブルーシートで養生しています。
- 21. 2025年09月10日
-
棟上げ
3階小屋梁が掛けられています。棟上げ完了までもう少しです。

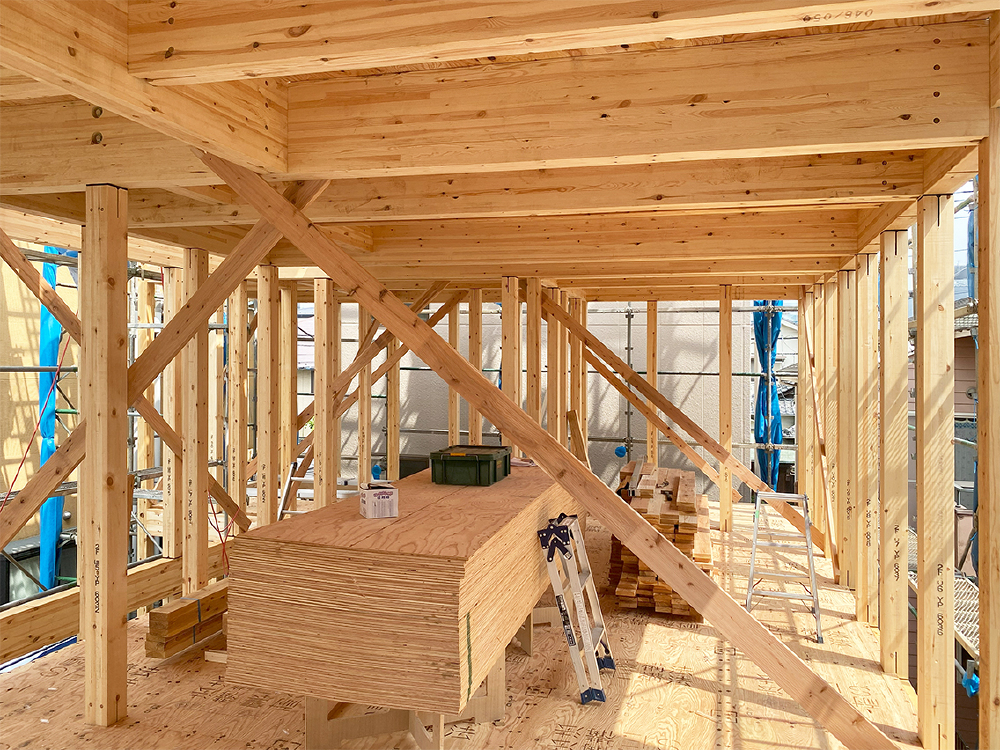

- 22. 2025年09月09日
-

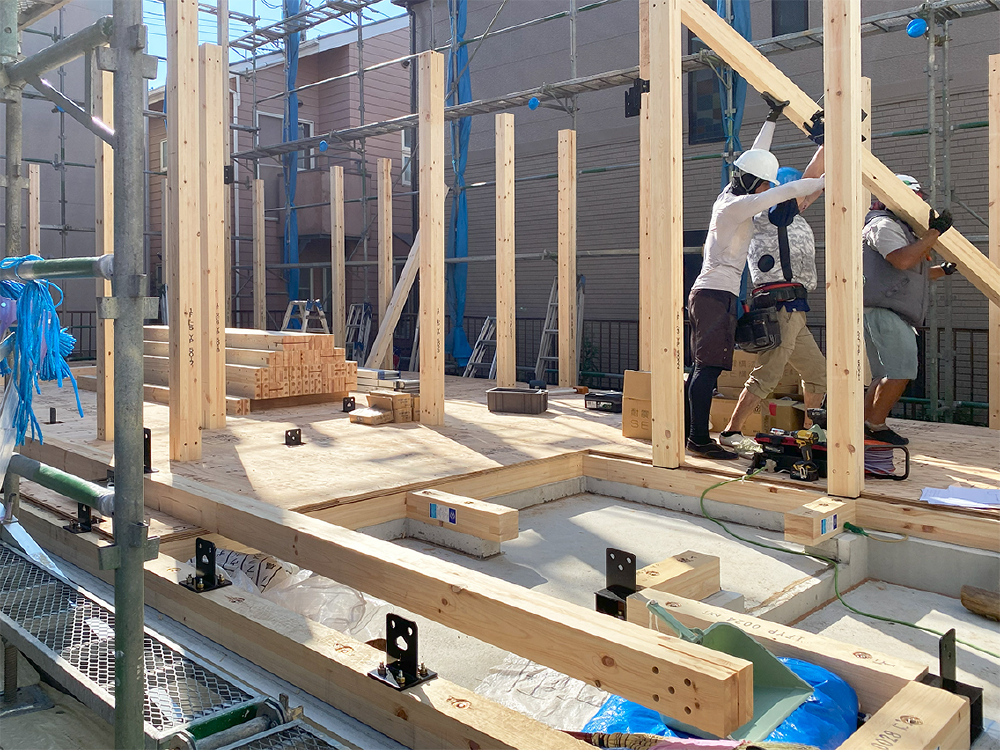

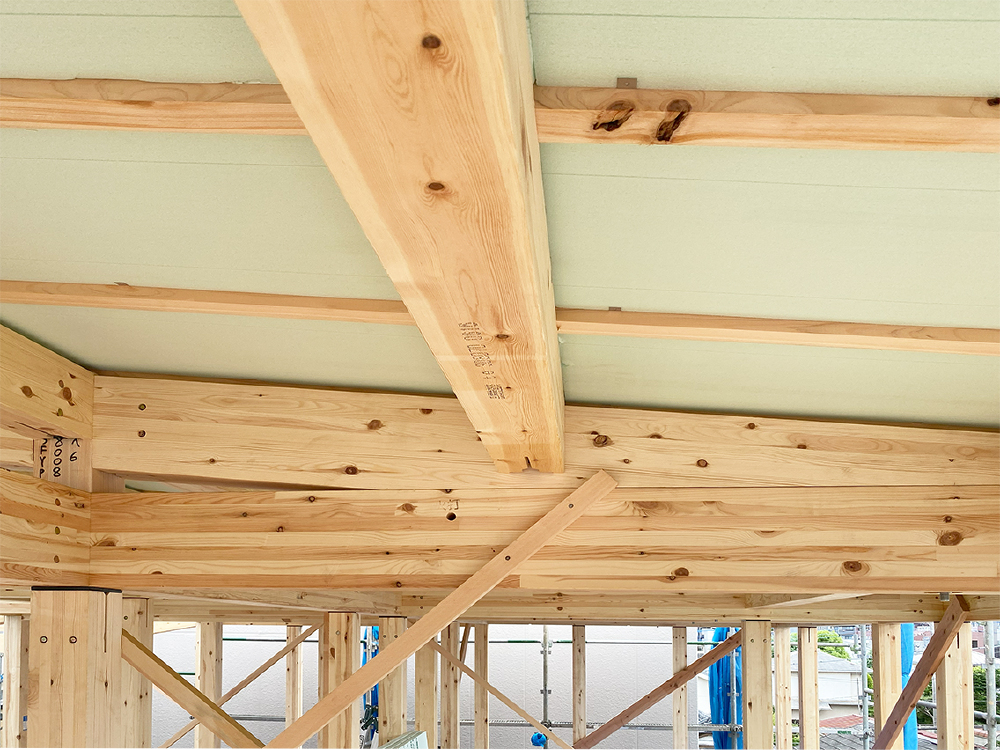

棟上げ
3階床梁、床合板が張られました。
- 23. 2025年09月08日
-

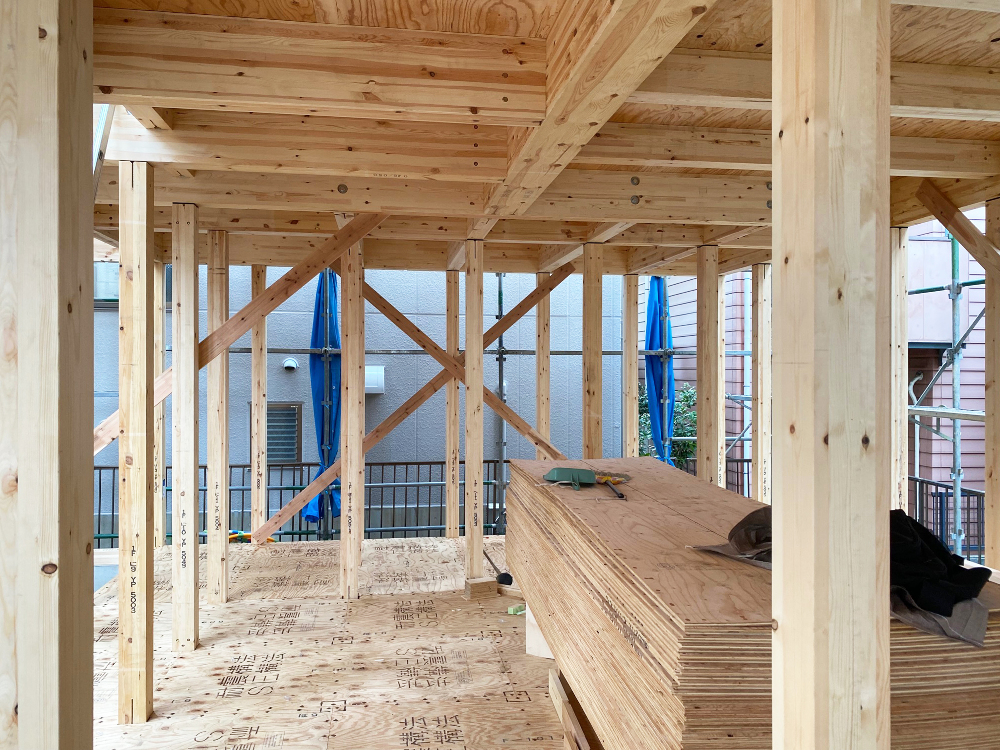

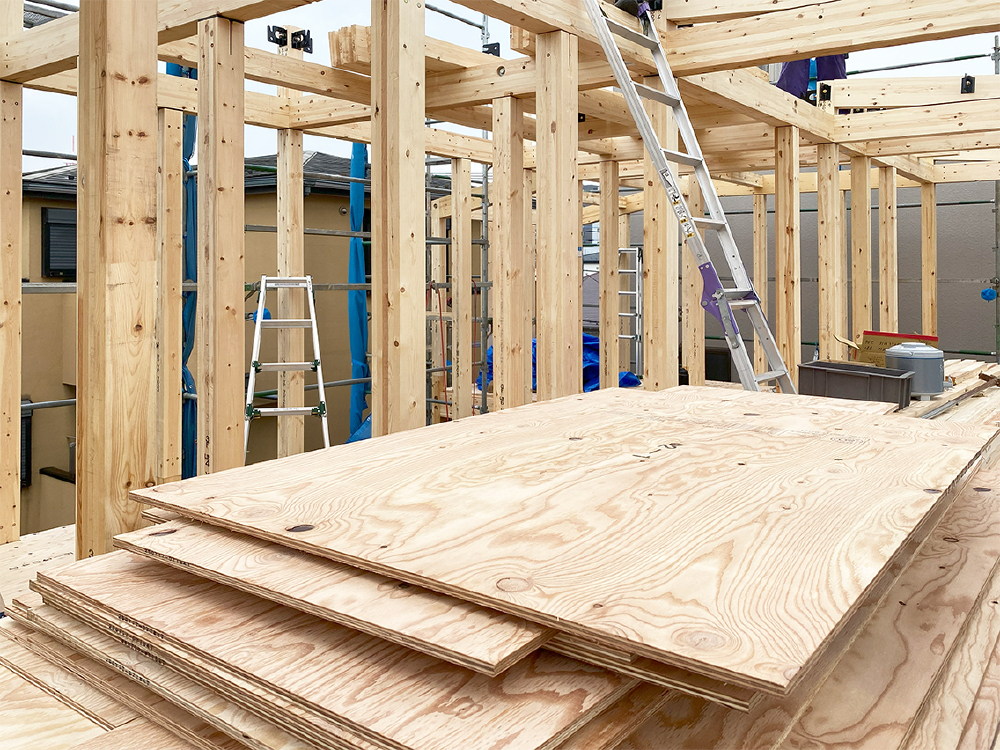

2階床合板
2階の床合板(28mm)です。作業は順調に進んでいます。
- 24. 2025年09月08日
-
棟上げ
2階床梁、床合板が張られました。
- 25. 2025年09月08日
-
床梁
2階の床梁が搬入されました。金物が取り付けられ、人の力で持ち上げるのは至難の業ですが、それが可能なのがプロフェッショナル。
- 26. 2025年09月08日
-
棟上げ
台風一過。雲ひとつない空。順調に作業が進んでいます。
- 27. 2025年09月08日
-
棟上げ
棟上げ作業が進んでいます。敷地形状の都合上、大型の重機が入らない為、今回は人数をかけての手起こしです。
- 28. 2025年09月08日
-
通し柱
棟上げ作業の開始です。柱脚金物に通し柱を設置し、ドリフトピンで固定しています。

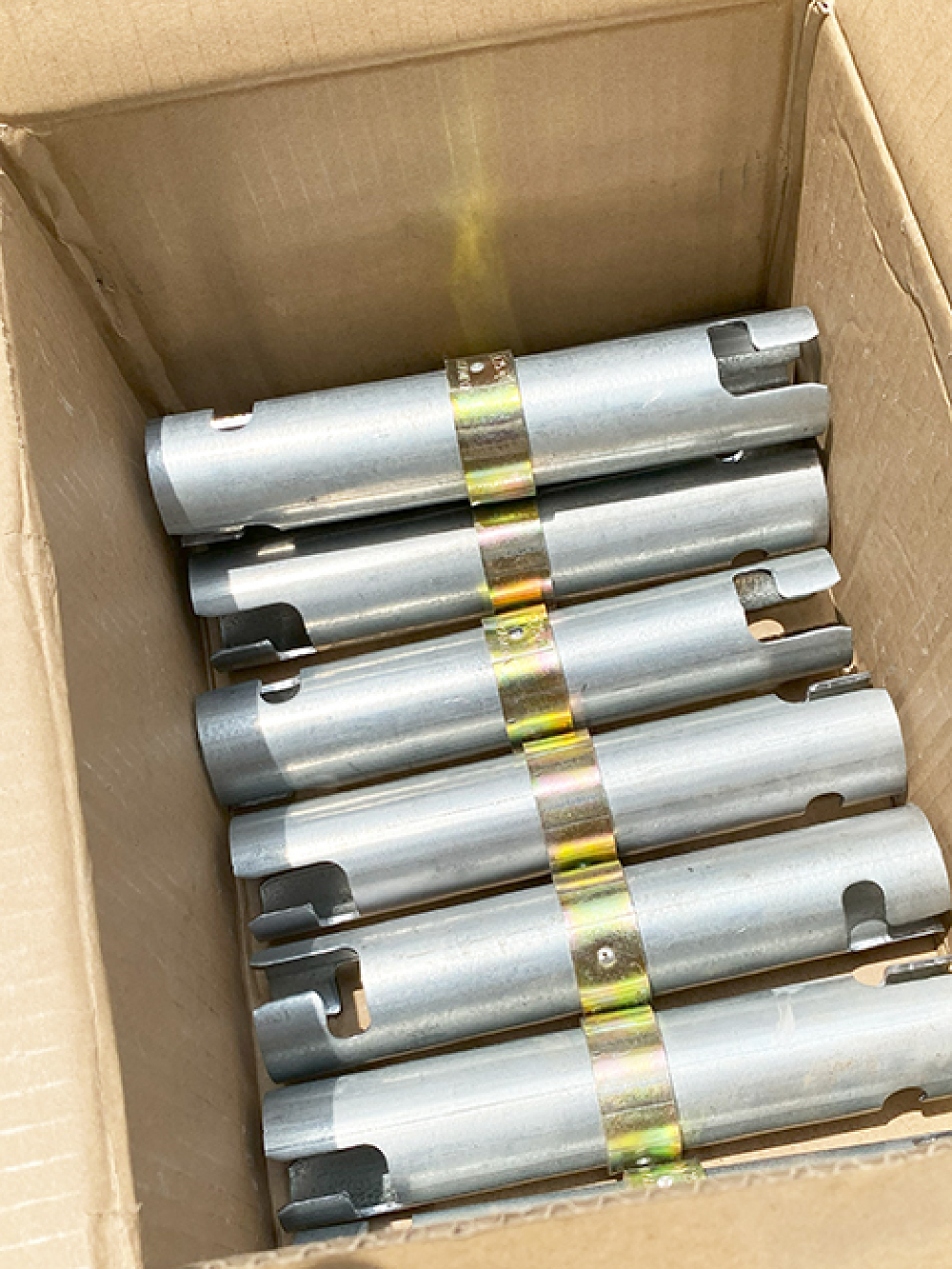

- 29. 2025年09月06日
-

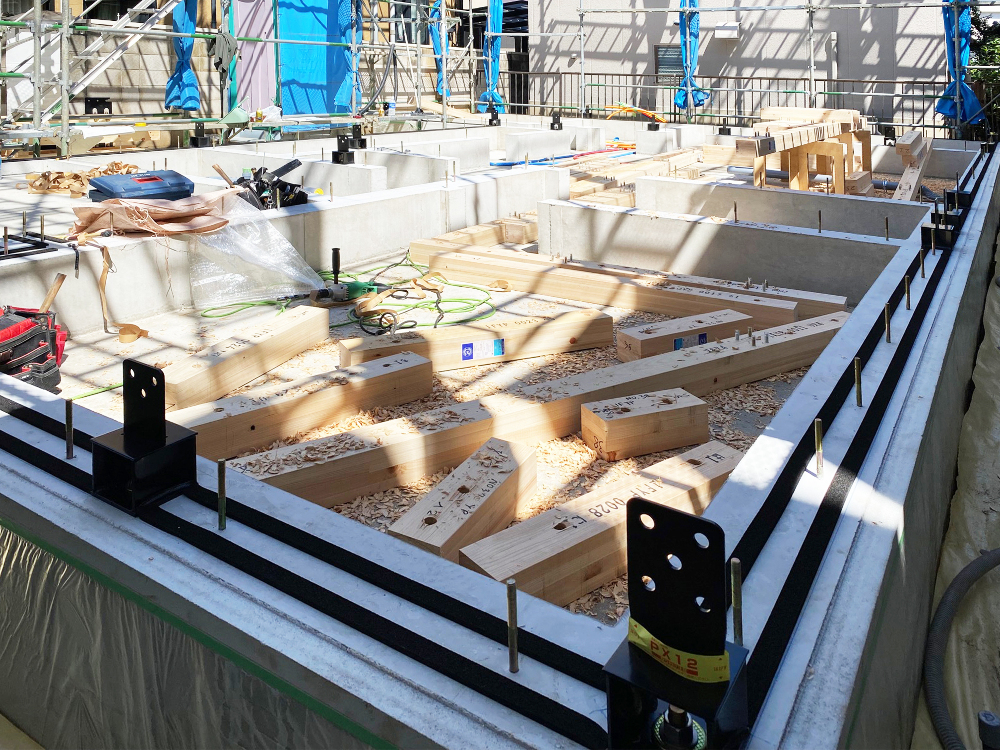

構造材搬入
棟上げに先行して通し柱が搬入されました。SE構法の頑丈な金物を含めると相当な重さです。
- 30. 2025年09月06日
-
土台敷き
本日は土台敷きが行われています。
- 31. 2025年09月06日
-

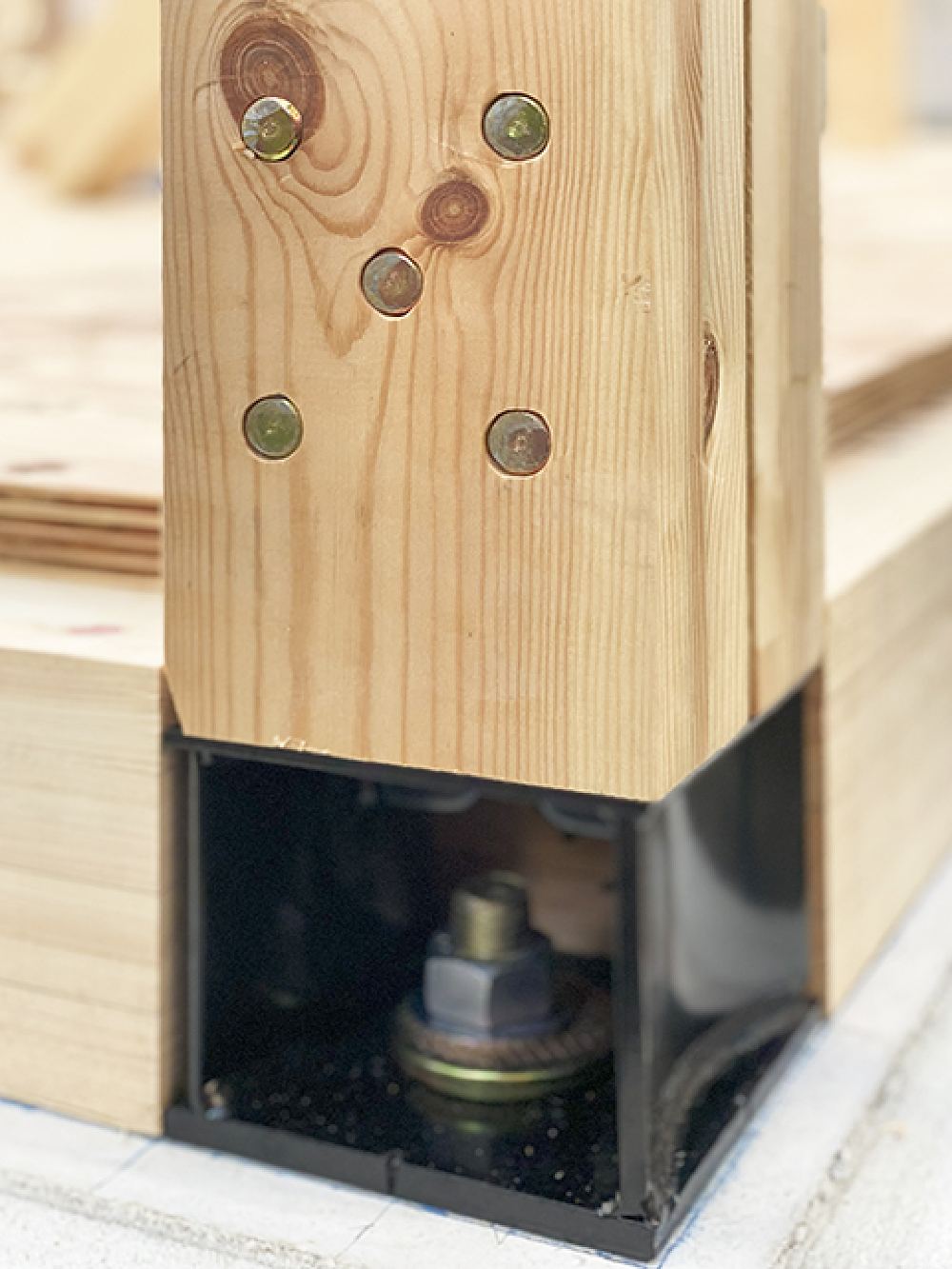

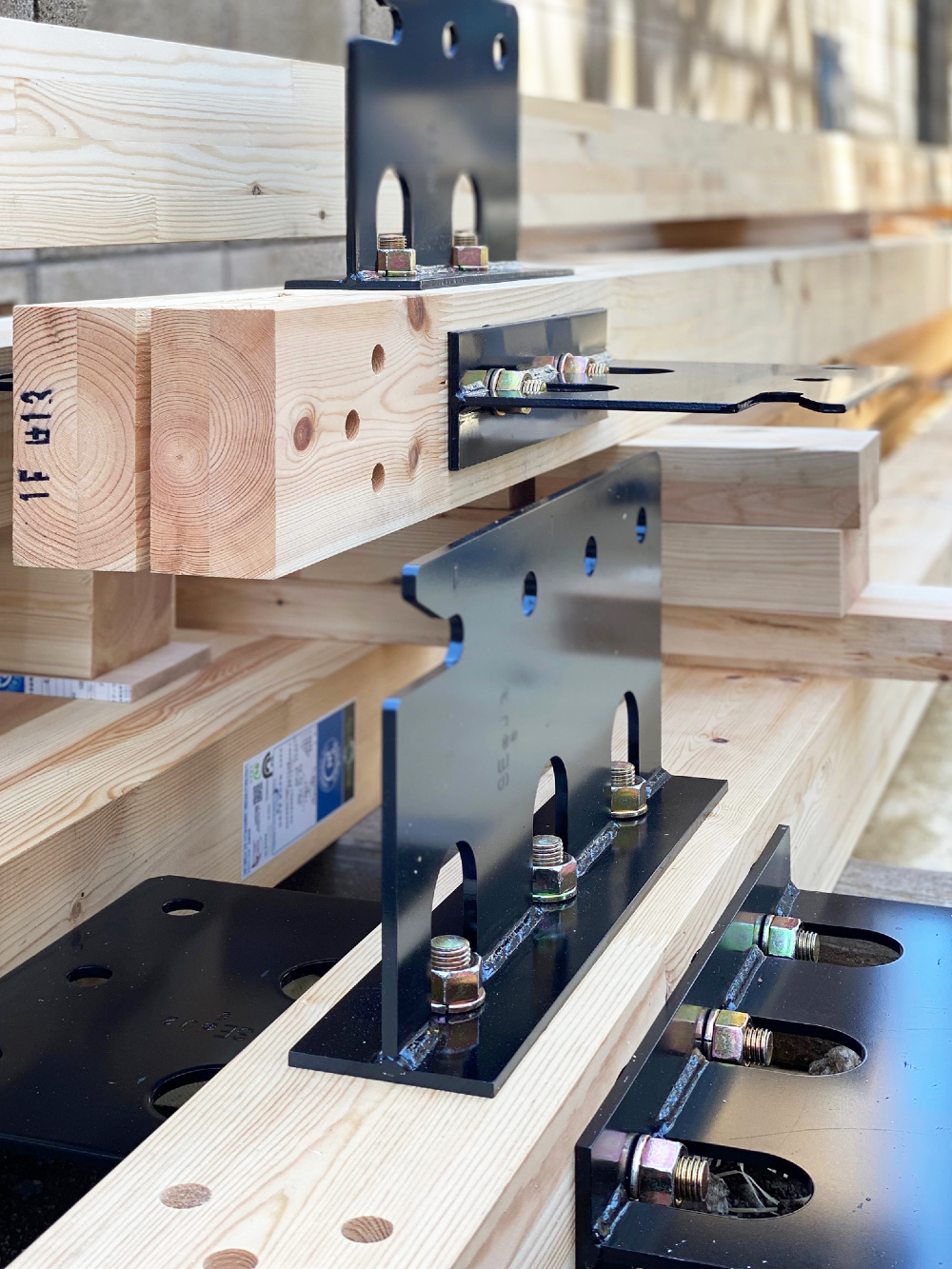

柱脚金物
SE構法の柱脚金物が取り付けられました。
- 32. 2025年08月30日
-

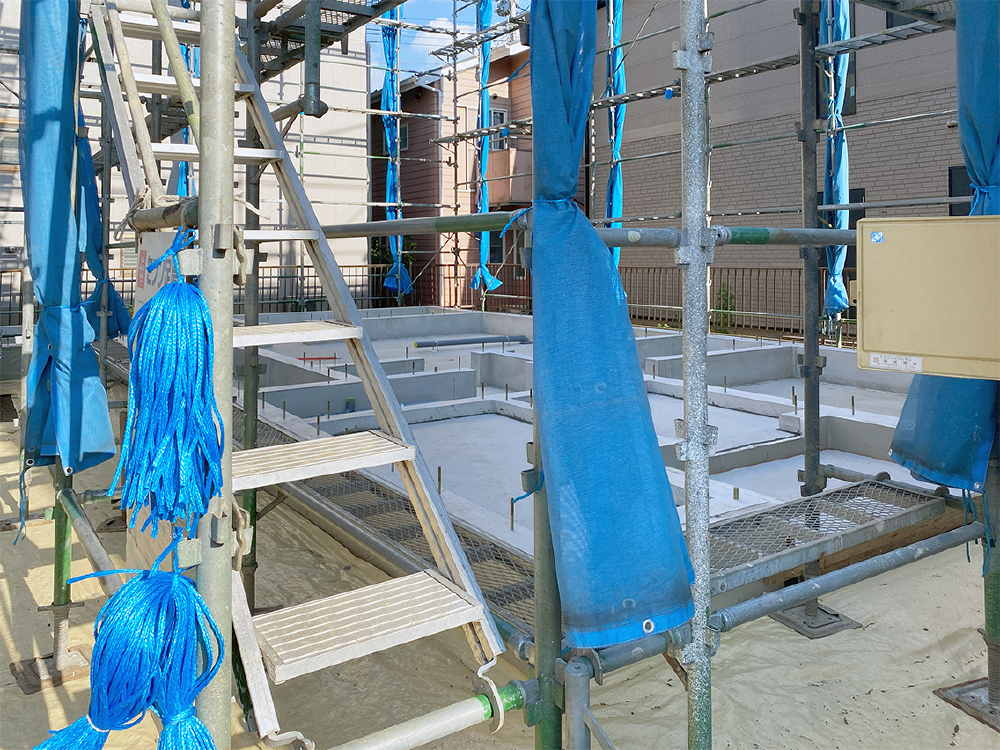

足場設置
棟上げに先がけて足場が設置されました。
- 33. 2025年08月21日
-

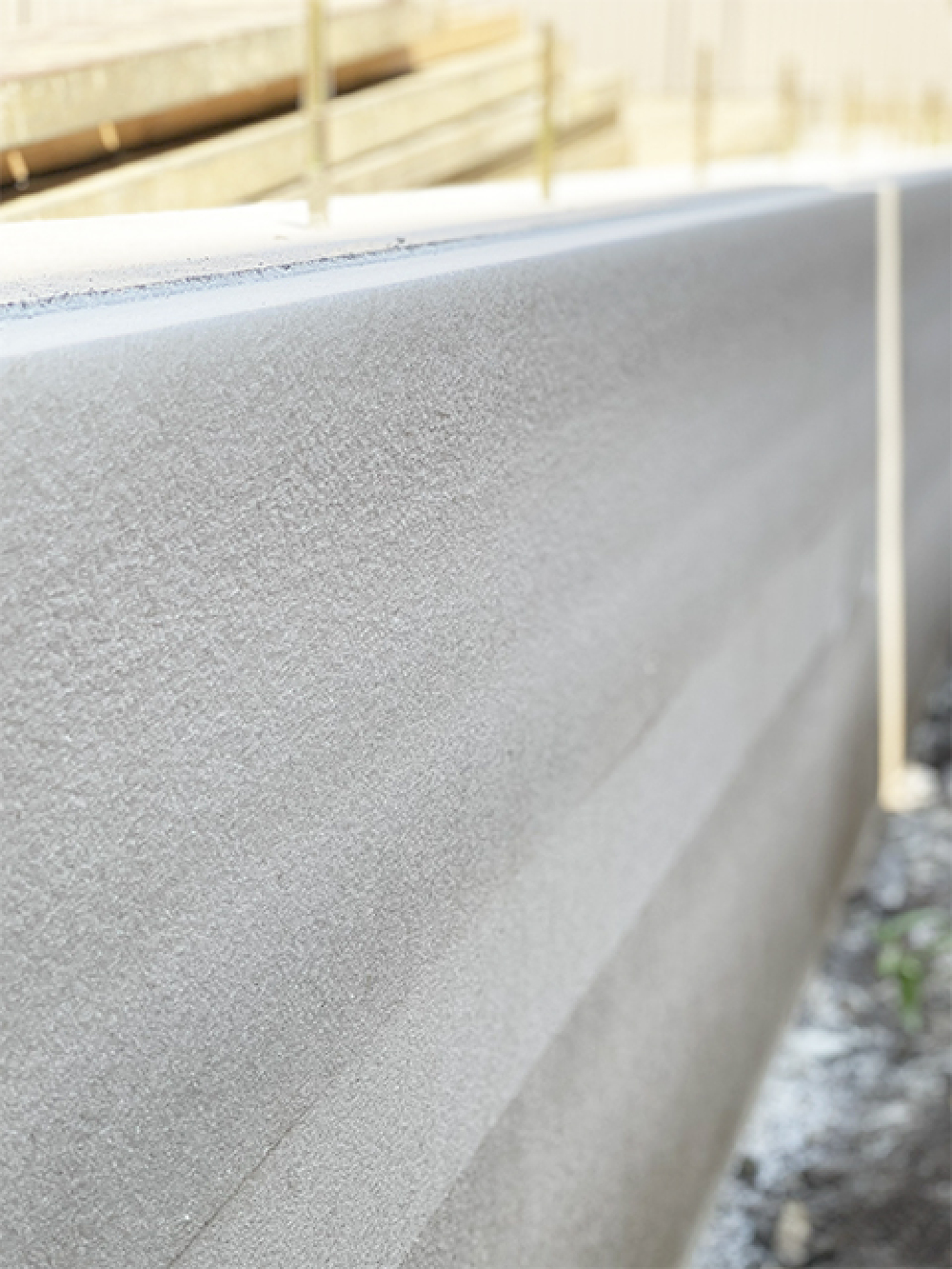

基礎保護モルタル
モルタル塗りが完了しました。基礎外周部は建物本体工事終盤までビニール養生されます。
- 34. 2025年08月21日
-
基礎保護モルタル
基礎断熱材に追従性が優れた微弾性セメント系下地処理剤『カチオンミラクル』が塗られました。
- 35. 2025年08月19日
-

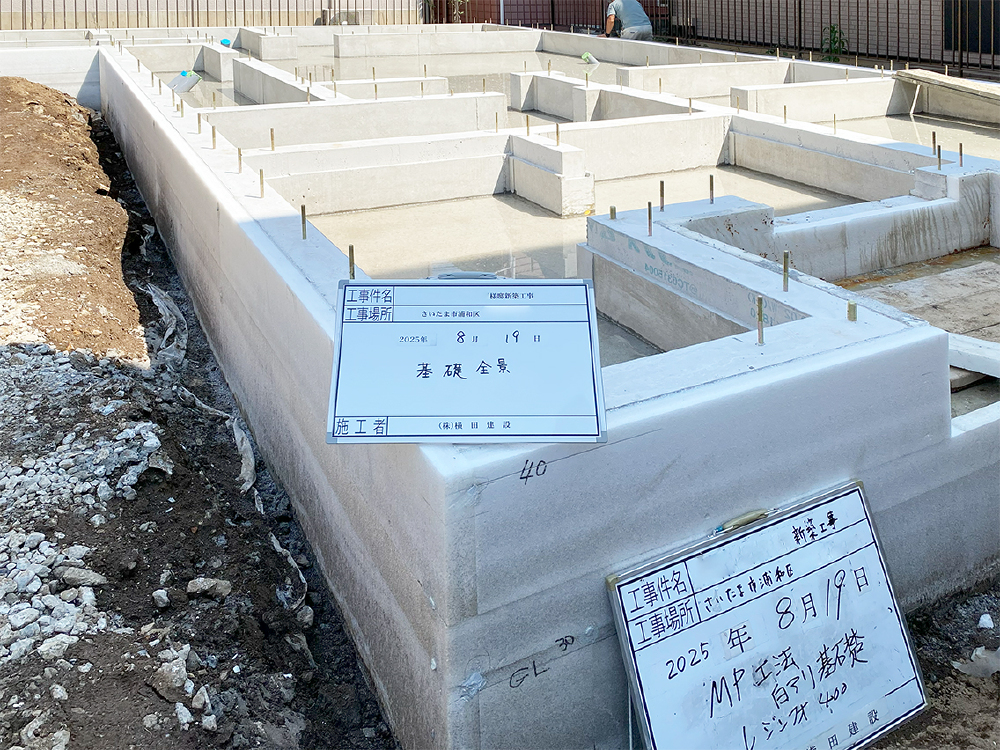

<特許>ミラポリカMP工法
防蟻性断熱材に<特許>ミラポリカMP工法を施工中です。
- 36. 2025年08月16日
-

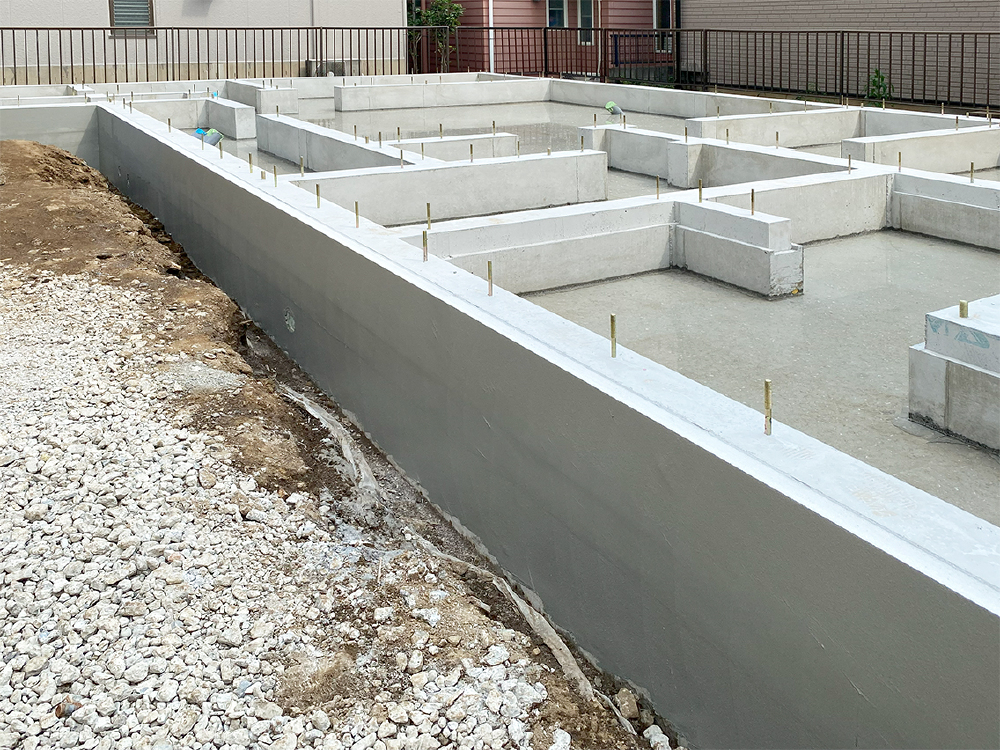

基礎完成
コンクリートの養生期間を経て型枠が解体されました。

- 37. 2025年08月09日
-
コンクリート打設
立ち上がり部のコンクリートを打設しています。全体をシートで覆った後、養生期間に入ります。

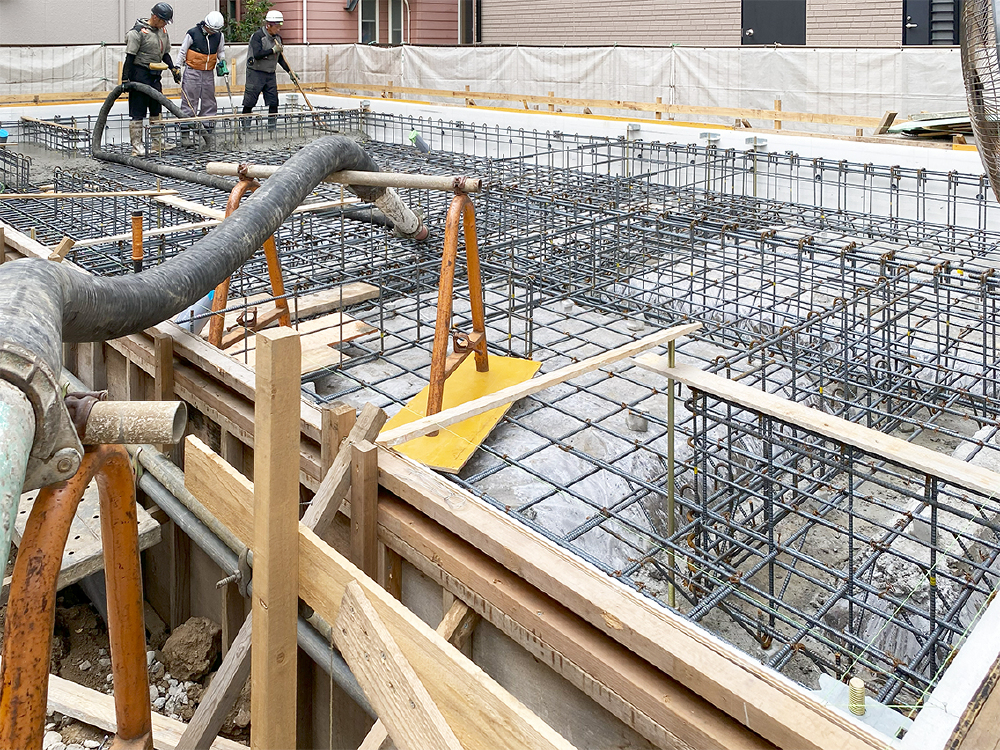

- 38. 2025年08月07日
-

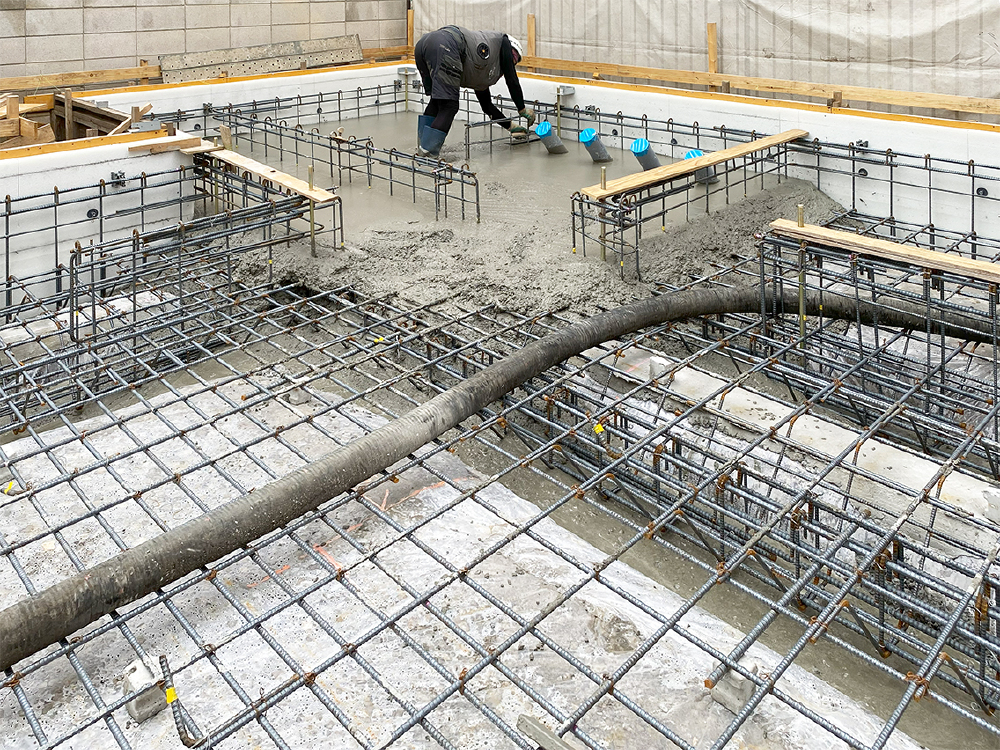

コンクリート打設
耐圧盤のコンクリート打設が完了し、続いて立ち上がり部の型枠を組みます。
- 39. 2025年08月06日
-

コンクリート打設
耐圧盤のコンクリート打設が完了しました。
- 40. 2025年08月06日
-
コンクリート打設
コンクリートを打設しつつ、コテを使用して均しています。
- 41. 2025年08月06日
-
コンクリート打設
敷地形状、基礎の規模、この時期の外気温等を考慮し、今回は耐圧盤と立ち上がり部を分けて打設します。
- 42. 2025年08月06日
-
コンクリート試験
基礎コンクリート打設前。強度試験用のテストピース採取、スランプ試験、空気量試験等が行われました。
- 43. 2025年08月06日
-
テストピース採取
コンクリート強度試験用のテストピースを採取します。
- 44. 2025年08月05日
-

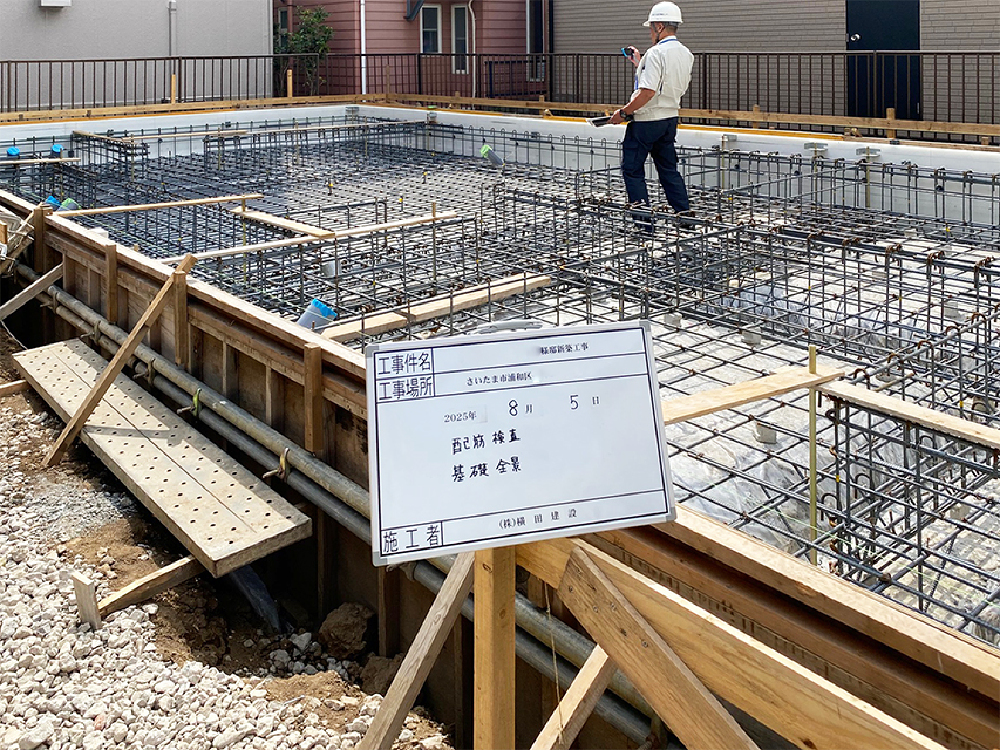

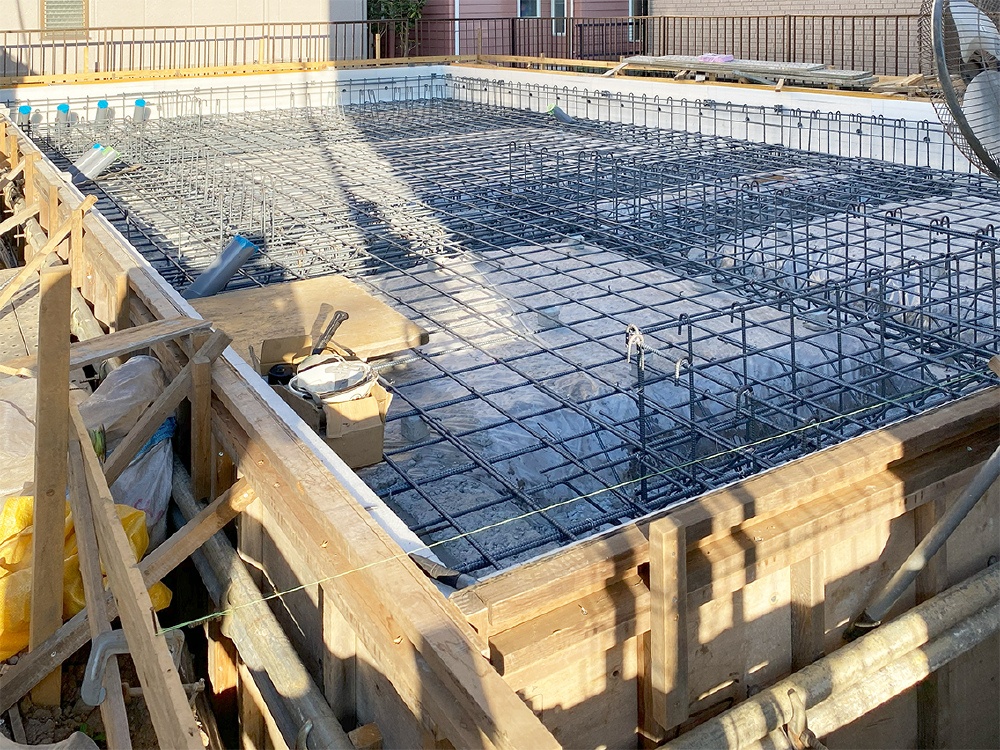

配筋検査
指定確認検査機関の検査員による配筋検査が行われています。
- 45. 2025年07月31日
-

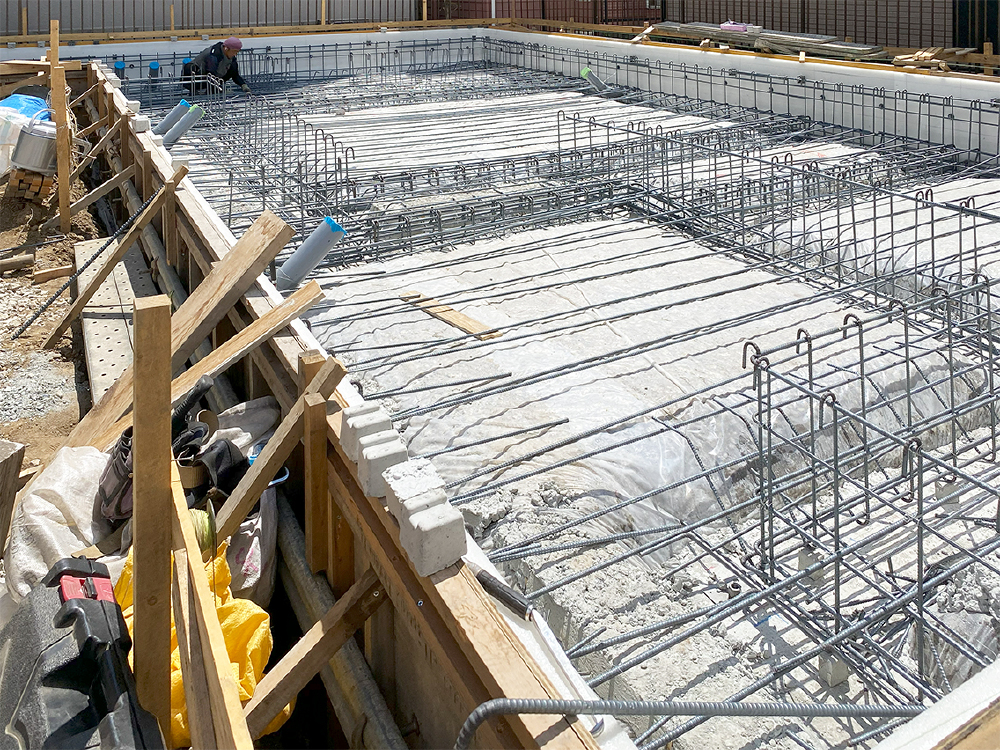

基礎工事(配筋)
地中梁の配筋が完了しました。週明けに指定確認検査機関による配筋検査を予定しています。
- 46. 2025年07月31日
-
基礎工事(配筋)
配筋工事が進んでいます。
- 47. 2025年07月29日
-
基礎工事(配筋)

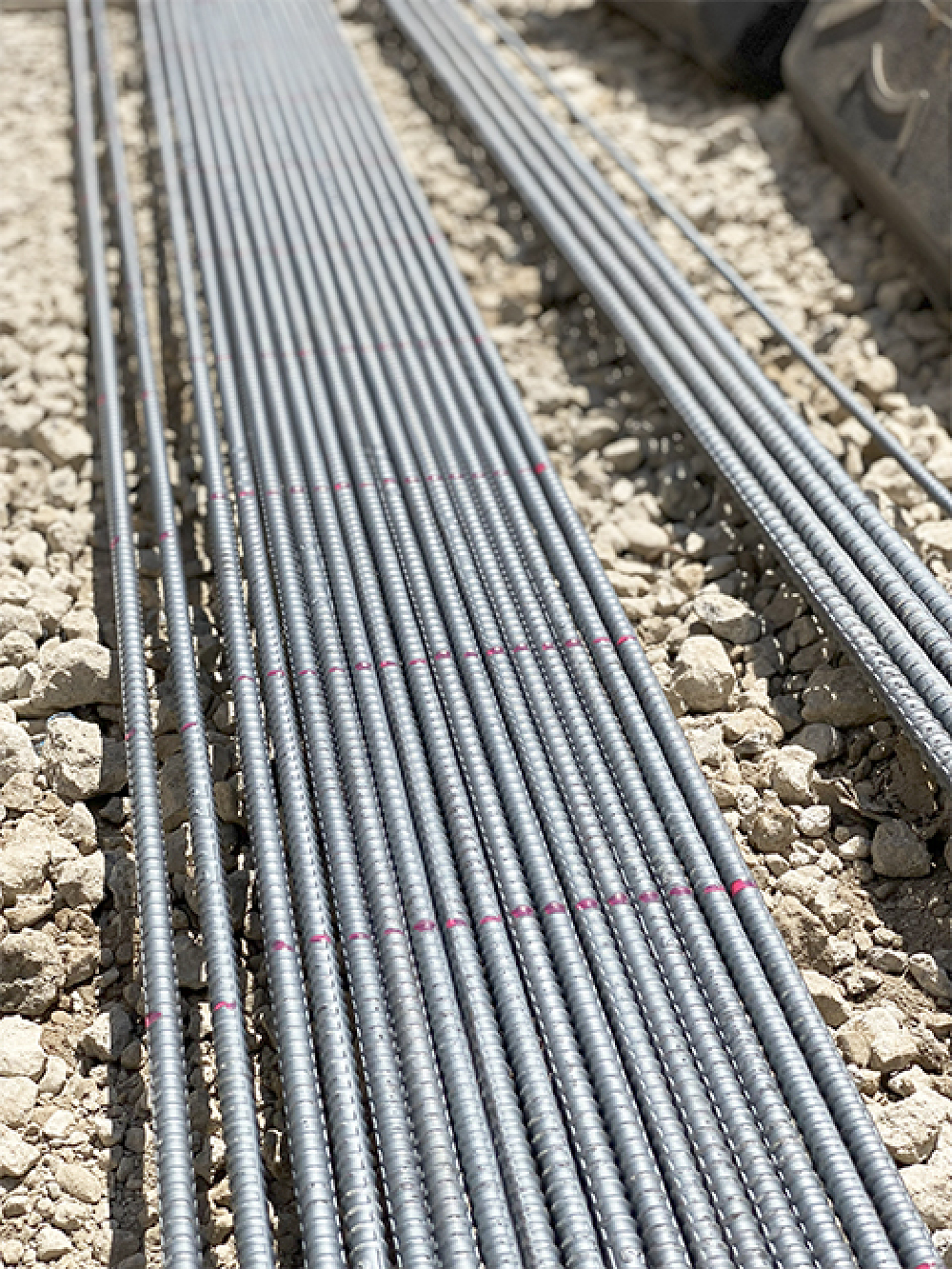

鉄筋が搬入されました。
- 48. 2025年07月28日
-
ミラポリカフォーム設置
基礎外周部にミラポリカフォームが設置されました。続いて配筋工事に進みます。
- 49. 2025年07月26日
-
基礎工事(型枠設置)
基礎外周部の型枠が組まれました。。この型枠の内側にミラポリカフォームを設置します。
- 50. 2025年07月25日
-

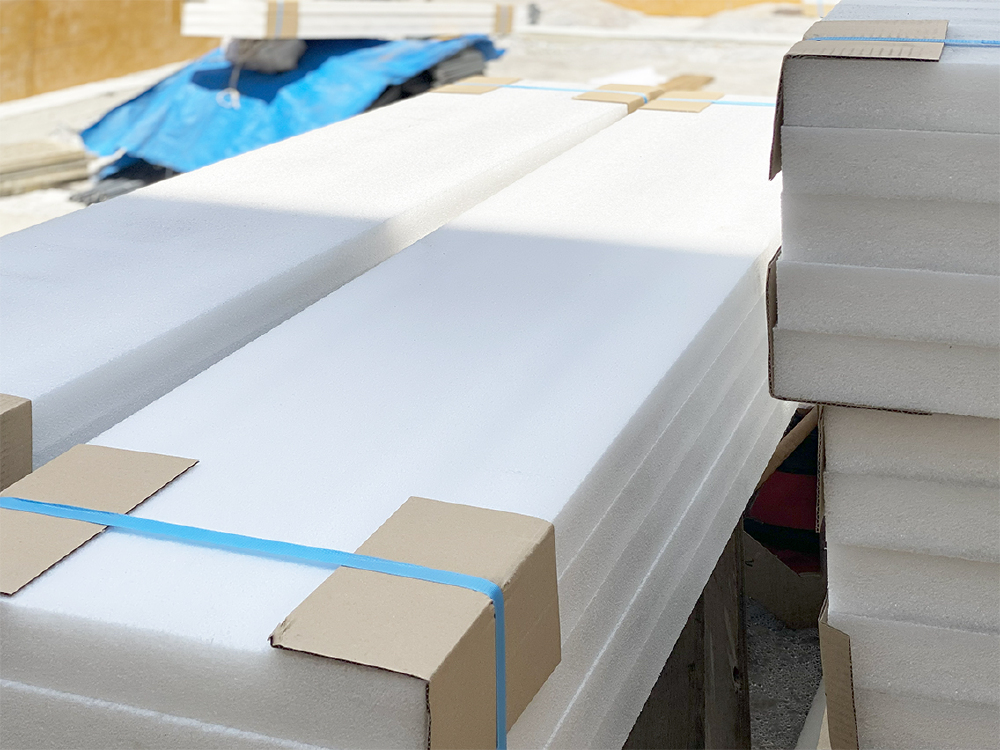

ミラポリカフォーム
防蟻性断熱材『ミラポリカフォーム』が搬入されました。シロアリ対策について詳しく
- 51. 2025年07月24日
-

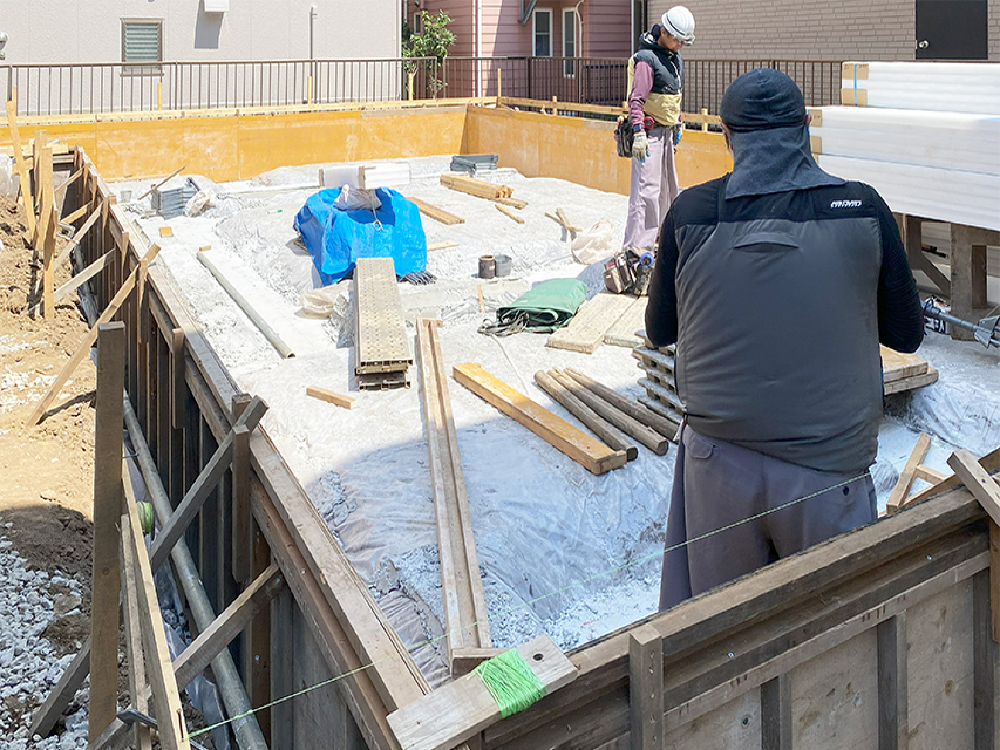

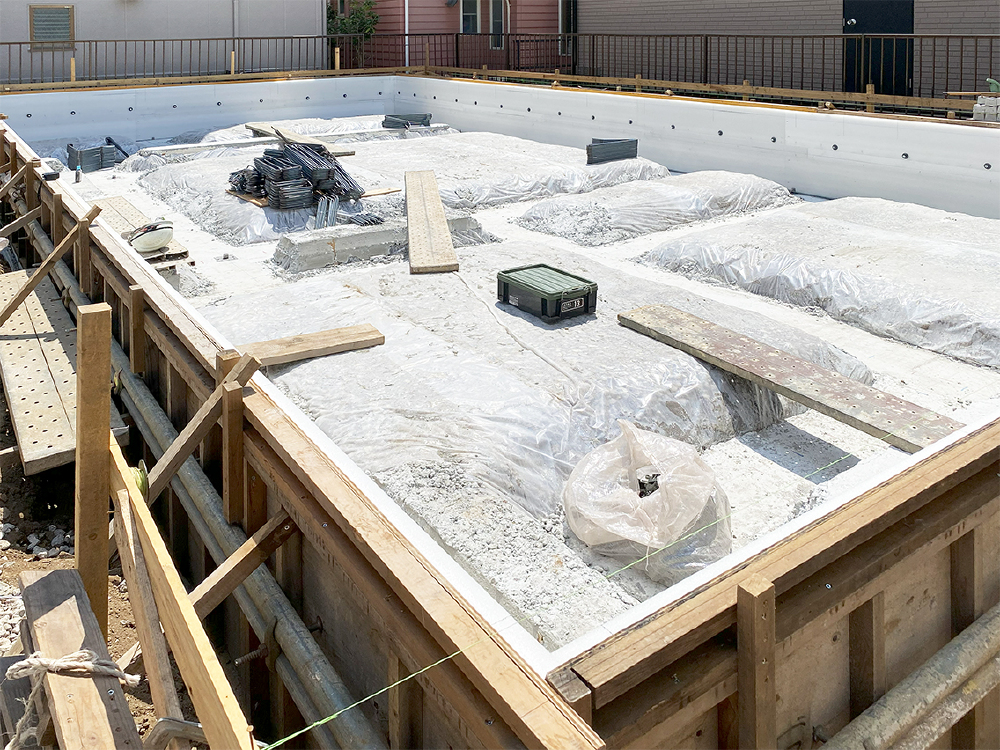

基礎工事(捨てコンクリート)
防湿シートが敷かれ、捨てコンクリートの打設が完了しました。型枠を組んだ後、配筋工事に続きます。
- 52. 2025年07月23日
-

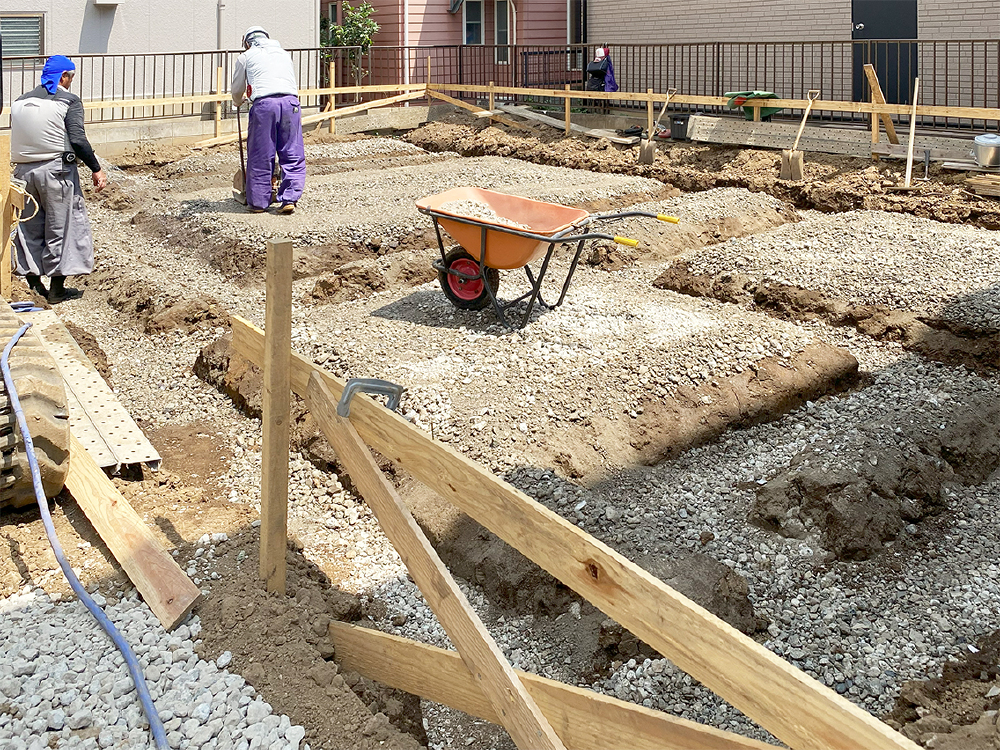

基礎工事(砕石地業)
タンピングランマーで転圧後、プレートコンパクターで仕上げていきます。
- 53. 2025年07月22日
-

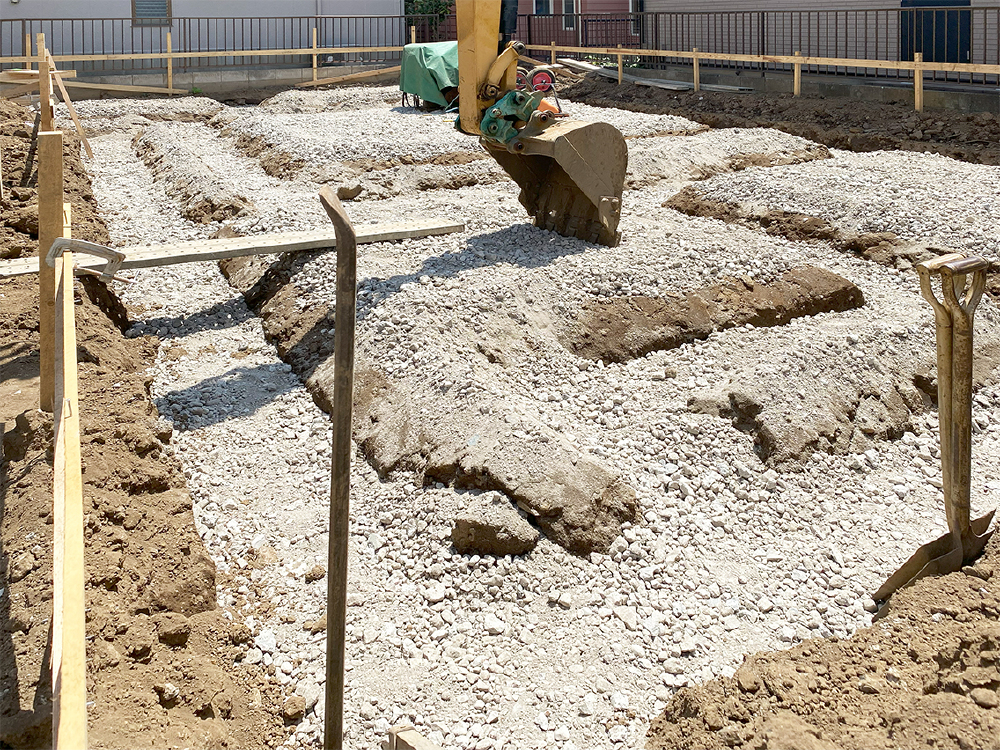

基礎工事(砕石地業)

基礎外周部と地中梁の根切りが完了し、砕石地業が始まります。
- 54. 2025年07月17日
-

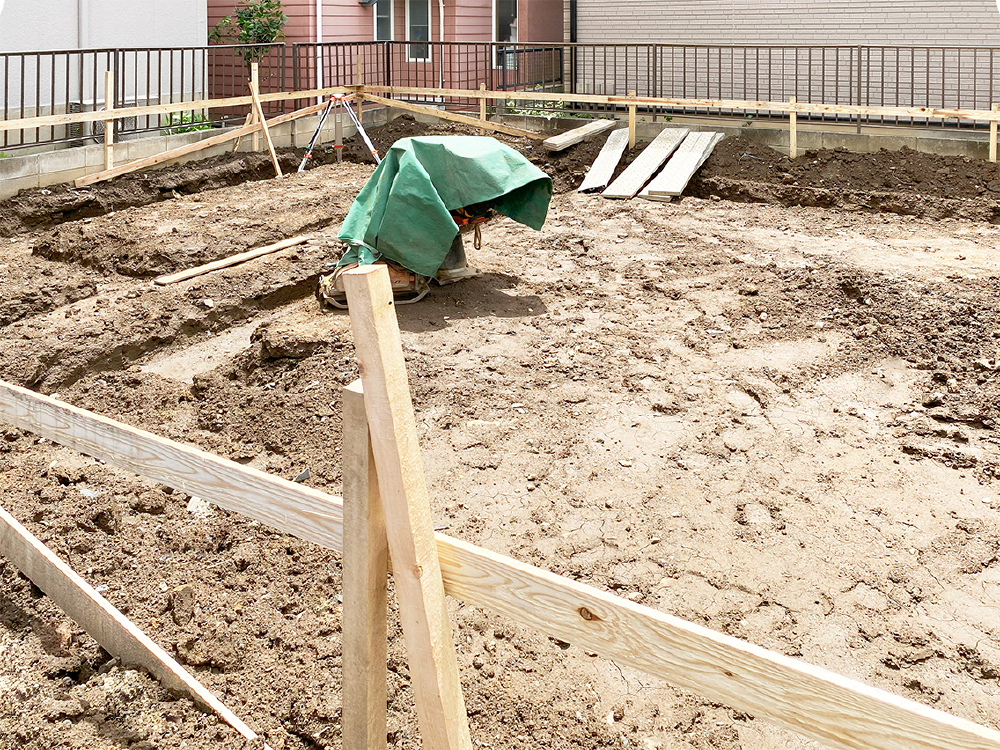

基礎工事(根切り)
4月の建築基準法改正に起因する、指定確認検査機関の審査遅れ。建物解体から2ヶ月。待ちに待った建物本体工事の着工です。まずは基礎の根切りから。
- 55. 2025年07月15日
- 56. 2025年07月10日
-
地盤補強工事
合計86本の杭を打設します。
- 57. 2025年07月10日
-
地盤補強工事
一般構造用炭素鋼材の杭2本を接続金物で繋ぎ、地中6m程まで打ち込ます。
- 58. 2025年07月10日
-
地盤補強工事
地盤調査の結果、要補強工事の判定。様々な状況から判断し、今回はRES-P工法での補強となります。
- 59. 2025年05月20日
-

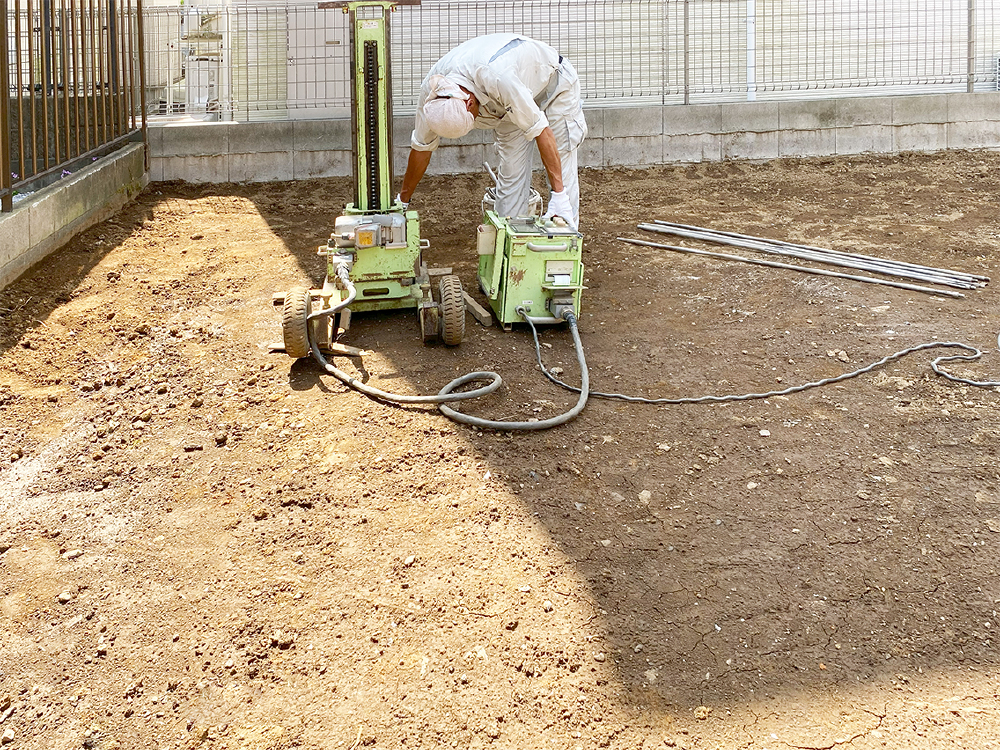

地盤調査
本日は地盤調査を実施。
- 60. 2025年05月17日
-

解体工事完了
旧建物の解体工事が完了しました。続いて地盤調査が行われます。
