猫ちゃんたちも大切な家族。ともに安心・快適に暮らせるSE構法2階建ての『涼温な家』

さいたま市北区S様邸 注文住宅

写  真

建物種別: 一戸建て住宅

1. 2026年11月11日
基礎完成

基礎完成

基礎工事着工から約1ヶ月。強くて美しい基礎が完成しました。

2. 2026年11月11日
給排水管敷設

給排水管敷設

屋外給排水管の敷設を行っています。

3. 2026年11月11日
柱脚金物

柱脚金物

SE構法の柱脚金物が取り付けられました。

4. 2026年11月10日
基礎保護モルタル

基礎保護モルタル

【特許】ミラポリカMP工法の施工後には基礎保護モルタルが塗られ、工事中の汚れ防止のビニール養生をします。

5. 2026年11月06日
防蟻処理

防蟻処理

コンクリートの養生期間を経て、型枠が解体されました。基礎外断熱には防蟻性断熱材『ミラポリカフォーム』を使用していますが、さらにその目地やジョイント部分に【特許】ミラポリカMP工法の施工をしています。横田建設の家では、シロアリ消毒剤を散布する必要はありません。

6. 2026年11月02日
コンクリート打設

コンクリート打設

基礎外周と内側立ち上がり部のコンクリートが打設されました。

7. 2026年10月31日
防蟻処理

防蟻処理

さや管周りの防蟻処理が完了しました。横田建設では当然、全棟で行っている作業です。

8. 2026年10月31日
防蟻処理

防蟻処理

さや管周りの防蟻処理を行います。他の工務店やハウスメーカーでは省くことも、横田建設ではしっかりと施工します。「いい家」は基礎から「いい家」でなければいけません。

9. 2026年10月31日
型枠設置

型枠設置

基礎内側の型枠が設置されました。

10. 2026年10月28日
コンクリート打設

コンクリート打設

耐圧盤コンクリートの打設が完了しました。表面をコテで均し、平滑にしています。

11. 2026年10月28日
コンクリート打設

コンクリート打設

コンクリートの打設が行われています。今回は基礎面積が広い為、耐圧盤と立ち上がりを分離して打設します。

12. 2026年10月23日
配筋検査

配筋検査

指定確認検査機関の配筋検査が行われています。図面通りに鉄筋が組まれているかを確認しています。

13. 2026年10月21日
基礎工事(配筋)

基礎工事(配筋)

基礎配筋が完了しました。後日、配筋検査が行われます。

14. 2026年10月19日
基礎工事(配筋)

基礎工事(配筋)

基礎外周部の型枠に防蟻性断熱材『ミラポリカフォーム』を設置し、鉄筋を組んでいます。

15. 2026年10月19日
基礎工事(先行配管)

基礎工事(先行配管)

給排水の先行配管が行われました。万が一の、さや管周りの隙間からのシロアリ侵入を防ぐため、コンクリート打設後にミラポリカMP工法で隙間なく処理をします。安心・安全な建物は基礎からです。これらの工事を怠ることは許されません。是非、他社との違いをご覧ください。

16. 2026年10月15日
基礎工事(捨てコンクリート)

基礎工事(捨てコンクリート)

防湿シートが敷かれ、捨てコンクリートの打設が完了しました。墨出し後に型枠が組まれていきます。

17. 2026年10月10日
基礎工事(砕石地業)

基礎工事(砕石地業)

基礎外周部と地中梁の根切りに続いて砕石が敷かれ、転圧をしています。

18. 2026年10月08日

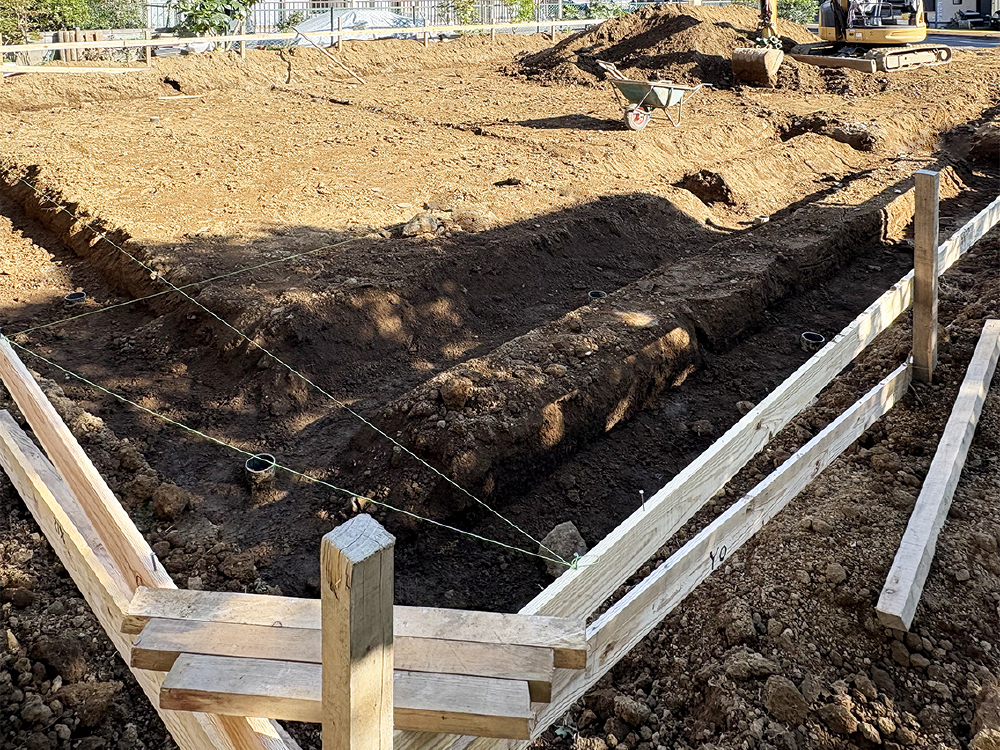

基礎工事(根切り)

基礎工事(根切り)

基礎工事が始まりました。基礎外周部の根切りを行っています。この後、GLより低い位置に圧入された杭に蓋をします。

19. 2026年10月07日
水盛り・遣り方

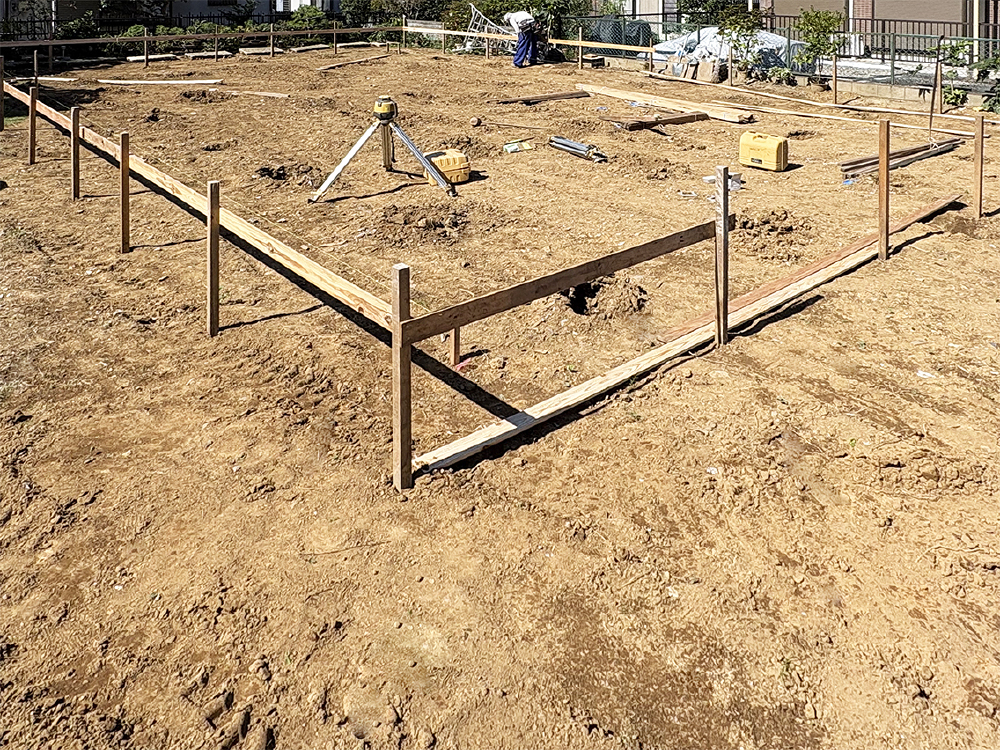

水盛り・遣り方

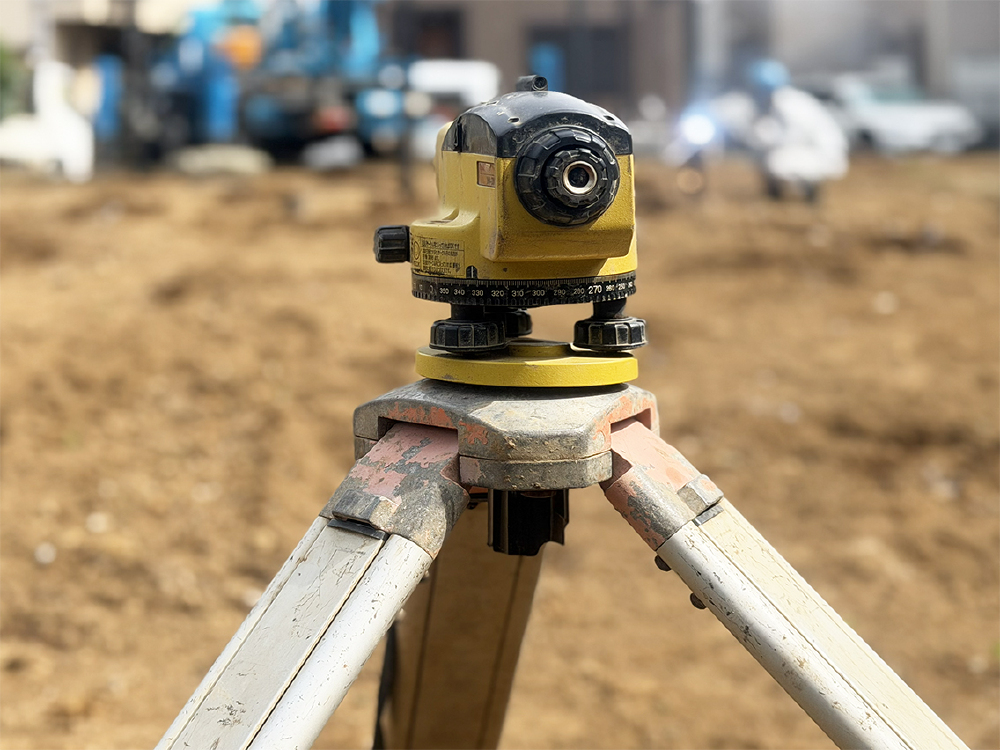

基礎工事に先がけて、建物の位置や高さの基準となる遣り方が行われています。

20. 2026年10月06日

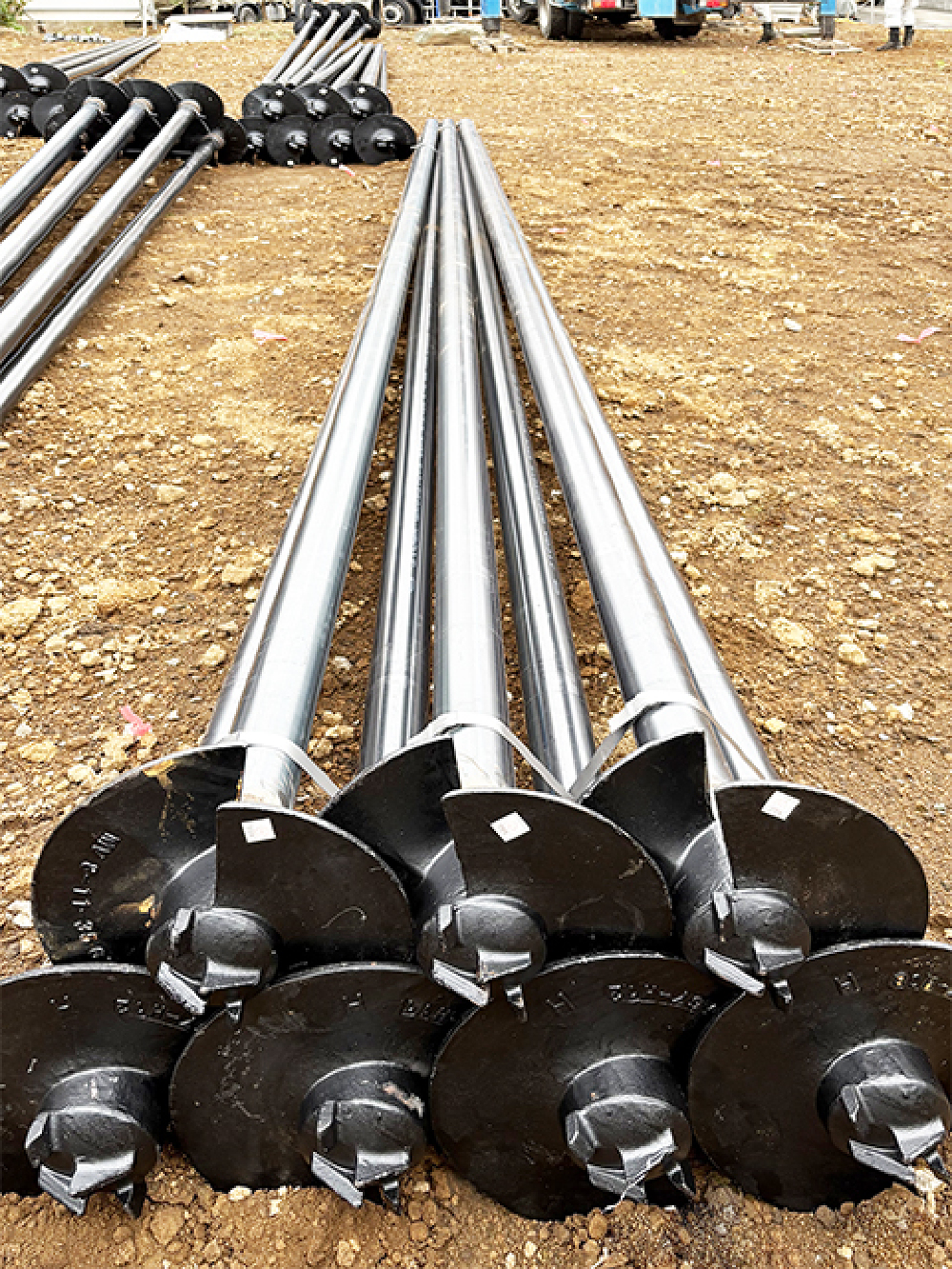

地盤補強工事

地盤補強工事

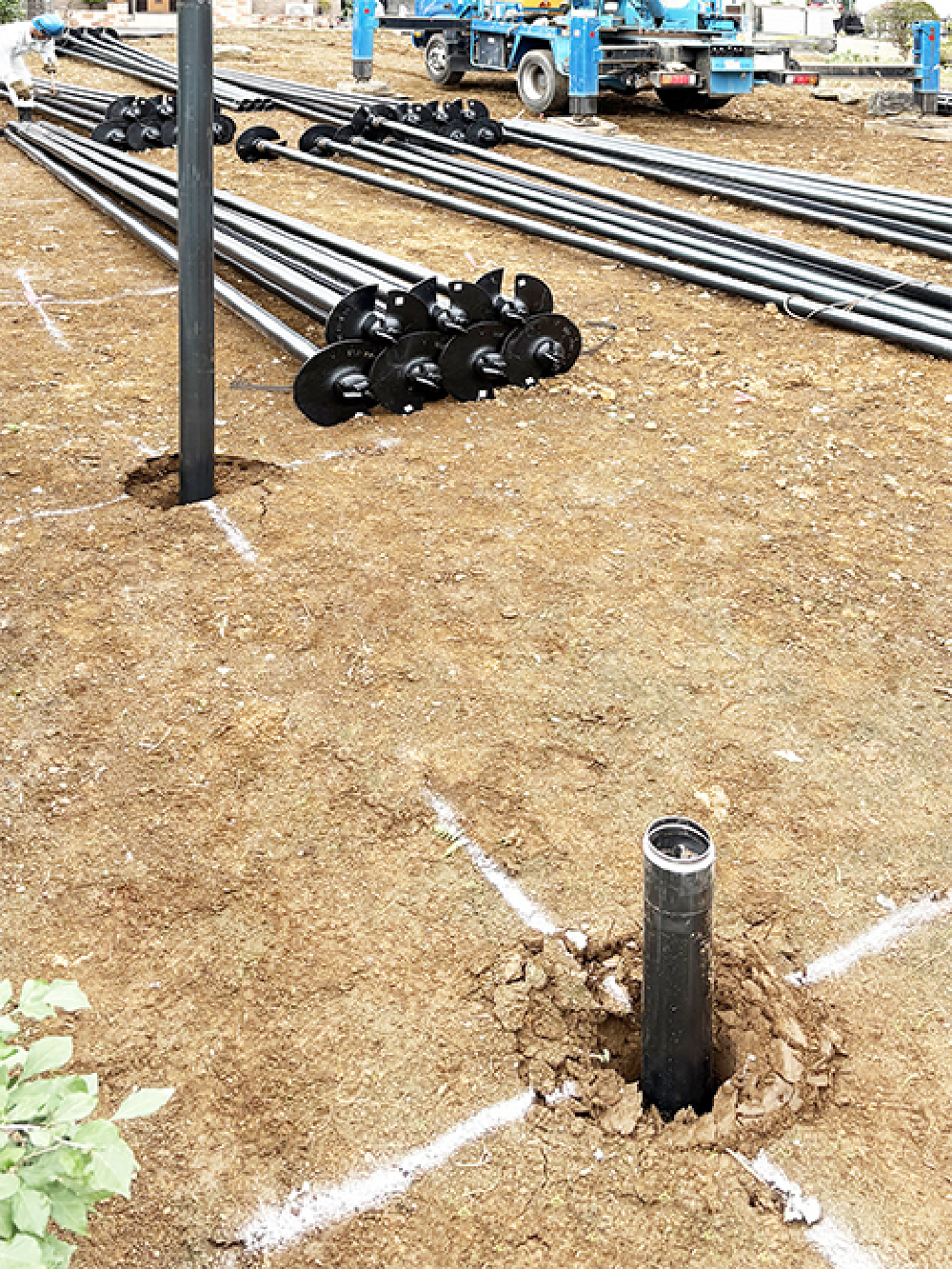

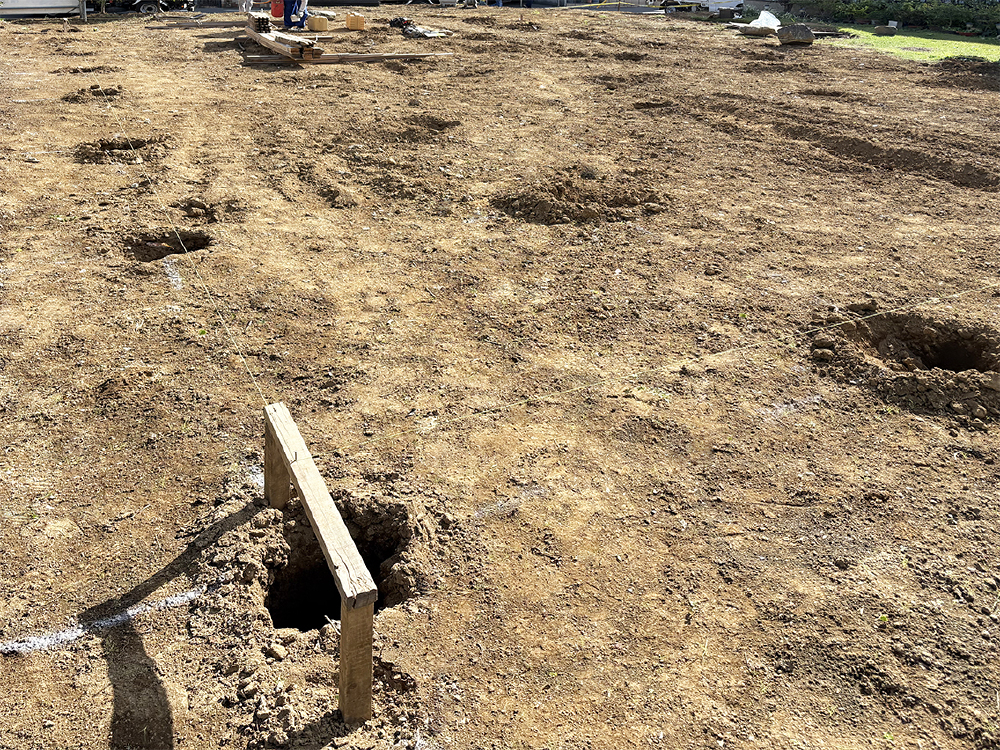

45本の鋼管杭の回転圧入が完了しました。これで地盤20年保証が付帯されます。

21. 2026年10月06日
地盤補強工事

地盤補強工事

圧入高がGLより低い鋼管杭の杭頭は、基礎工事の根切り後に蓋をします。

22. 2026年10月06日
地盤補強工事

地盤補強工事

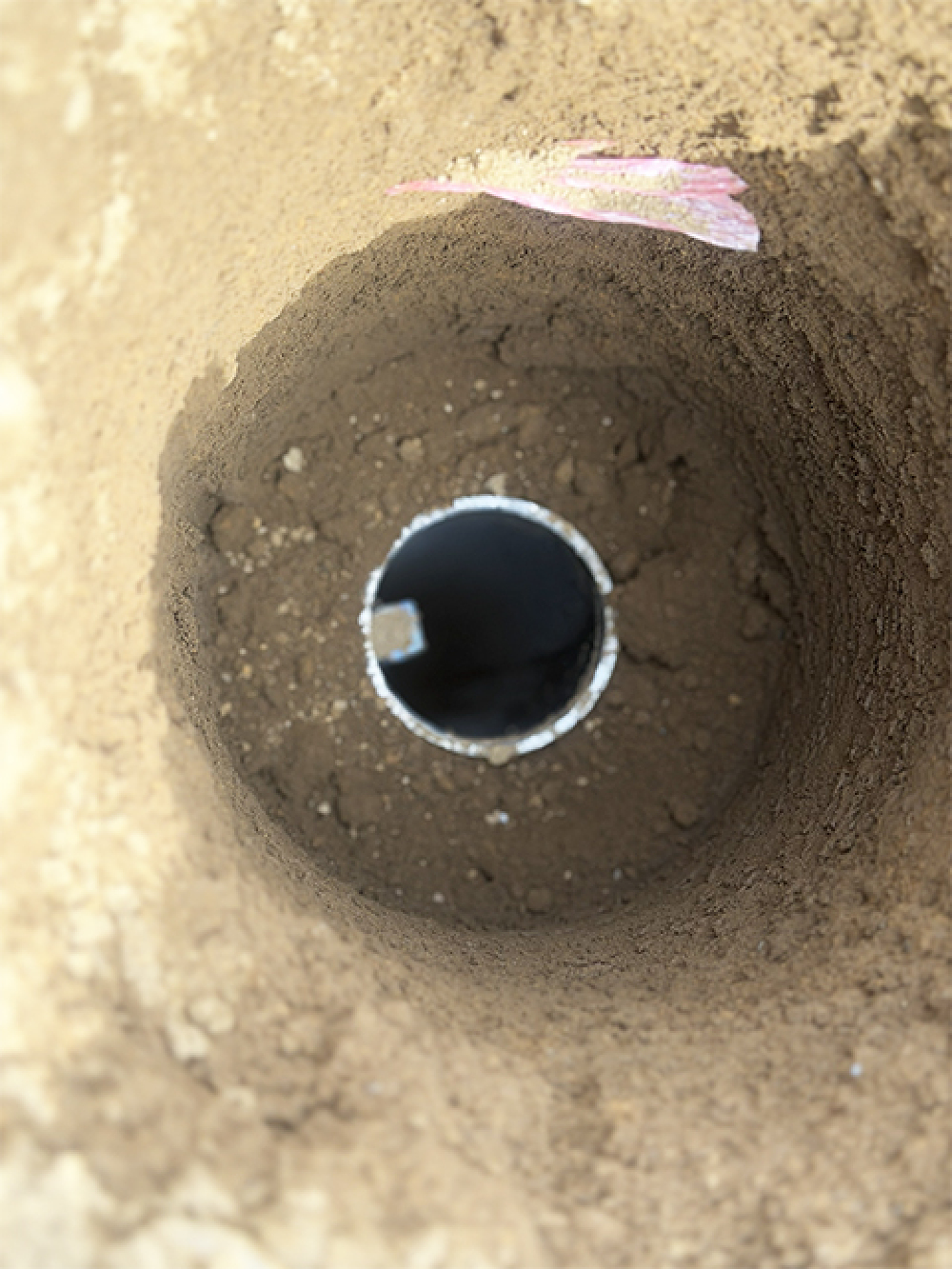

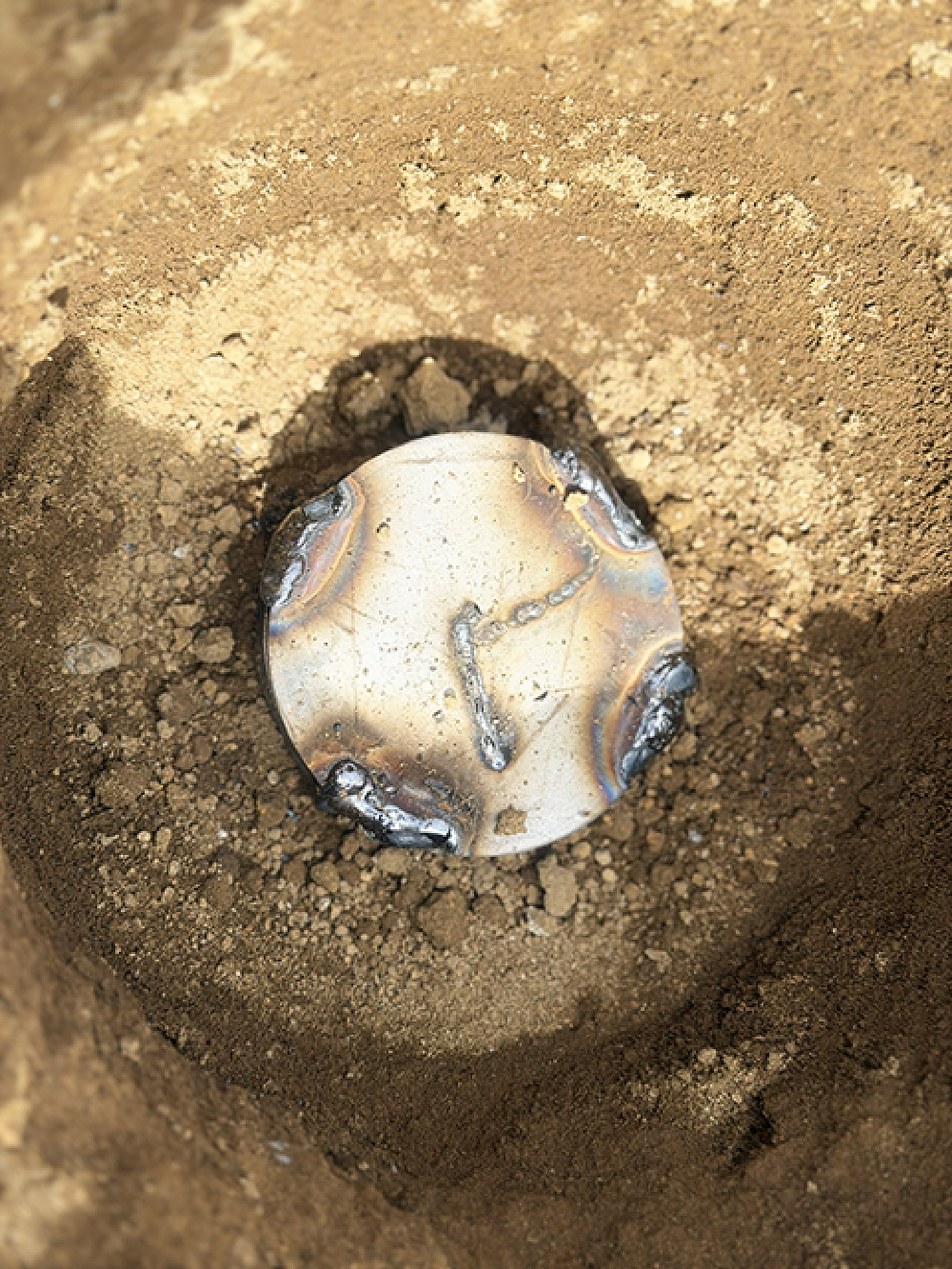

溶接処理後の杭頭です。

23. 2026年10月06日
地盤補強工事

地盤補強工事

場所により杭の長さや圧入高が違う為、レベルで合わせます。

24. 2026年10月06日
地盤補強工事

地盤補強工事

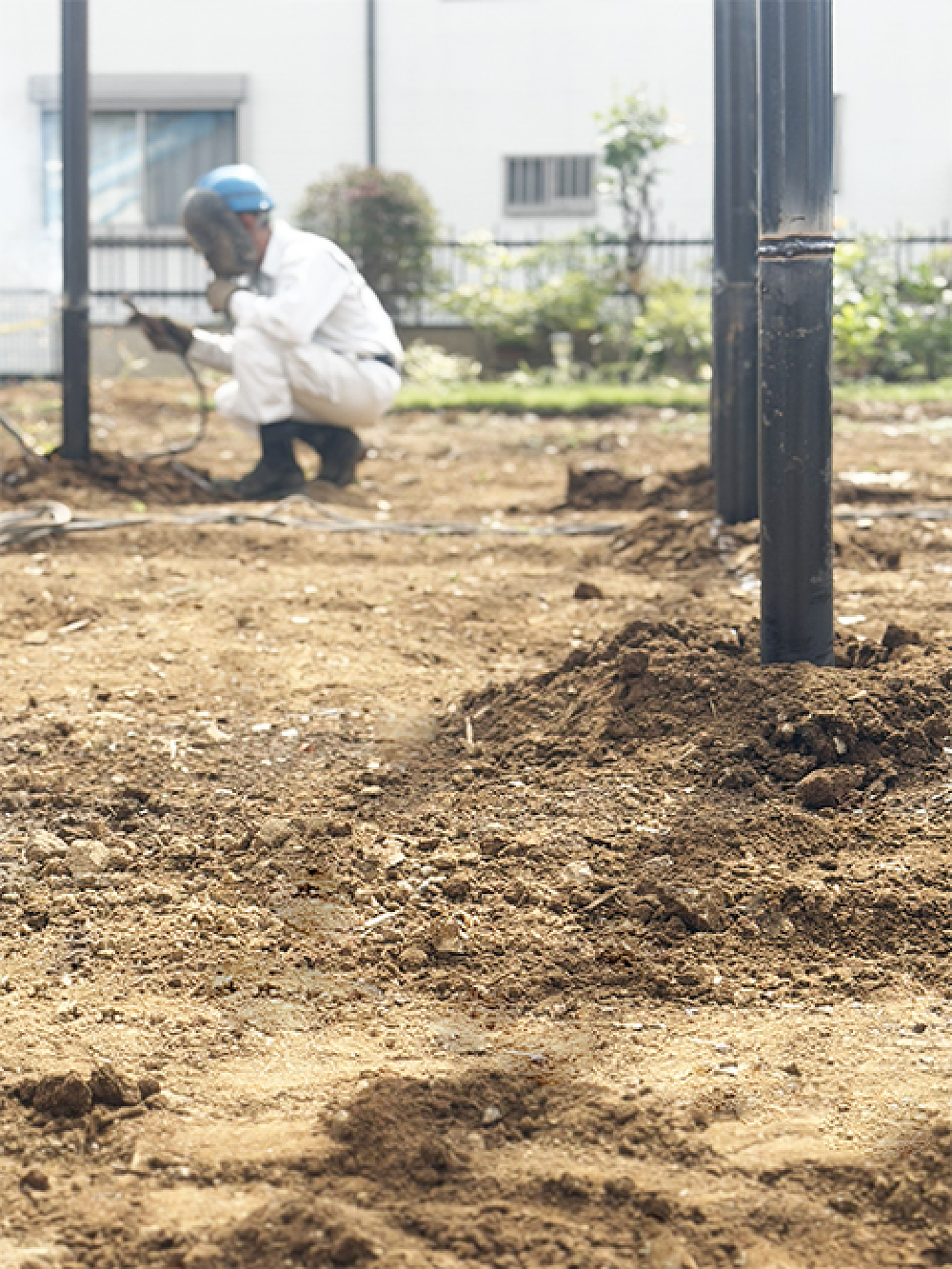

鋼管杭の継手を溶接しています。

25. 2026年10月05日
地盤補強工事

地盤補強工事

鋼管杭の全長が長い為、2本の杭を継手溶接します。

26. 2026年10月05日
地盤補強工事

地盤補強工事

地盤調査の結果、要補強工事の判定がでました。8.0~9.0mの鋼管杭を45本回転圧入します。

27. 2026年09月30日

地縄

地縄

敷地に対して建物の位置を示す地縄が張られました。続いて地盤補強工事が行われます。

28. 2026年09月05日

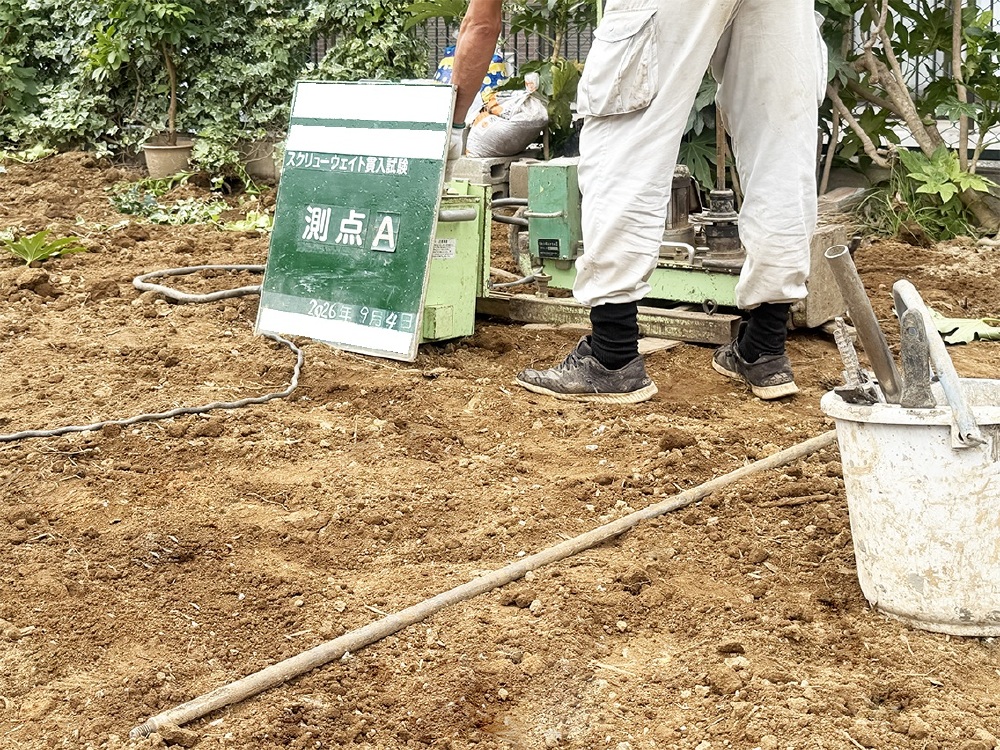

地盤調査

地盤調査

本日は地盤調査が行われています。いくら建物本体が強くても、地盤が弱くては意味がありません。調査会社とは独立した第三者機関の判定を待ちます。

29. 2026年09月04日
解体工事完了

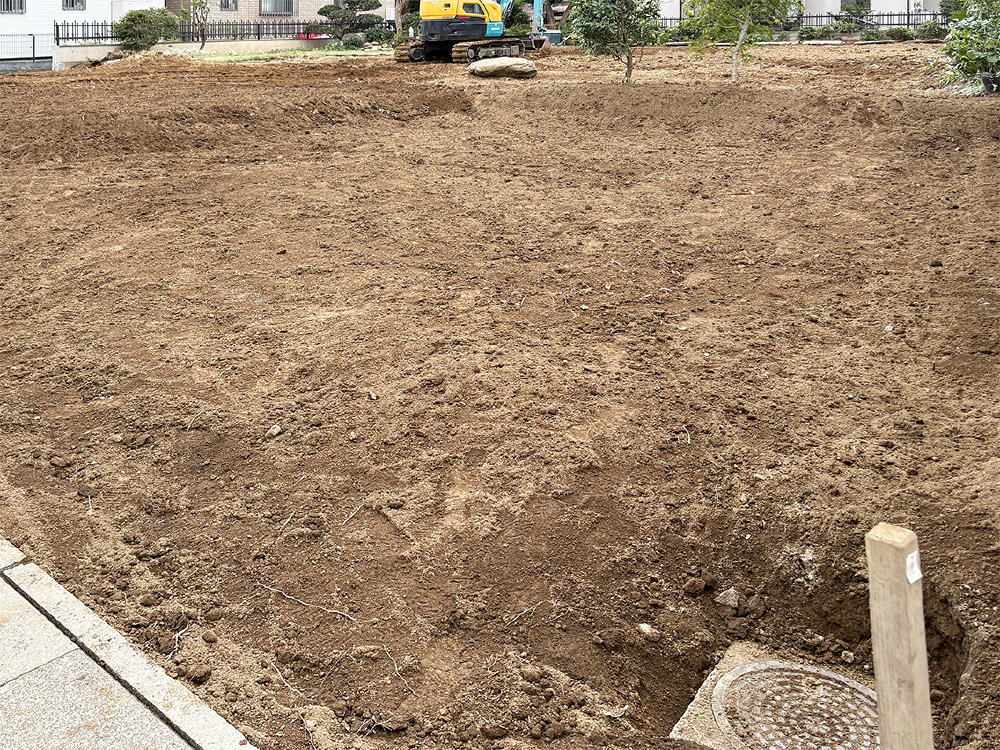

解体工事完了

解体工事が完了しました。続いて地盤調査が行われます。

30. 2026年08月04日
解体工事

解体工事

今まで頑張ってくれた立派な建物です。解体工事前に写真を残します。

31. 2026年08月04日
解体工事

解体工事

『涼温な家』への建て替えに伴い、ご家族が40年以上暮らしたお家の解体工事が始まります。
